2016年03月01日《建筑工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

混凝土小型空心砌块的复试中,同一部位工程使用的小砌块应持有同一厂家生产的产品合格证书和进场复试报告,小砌块在厂内的养护龄期及其后停放期总时间必须确保不少于(     )d

A.7
B.14
C.28
D.56

A B C D
2

下列网架的安装方法中,(     )适用于各种类型的网架,吊装时可在高空平移或旋转就位

A.分条或分块安装法
B.高空滑移法
C.整体吊装法
D.整体提升法

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
3

关于砖砌体工程施工的说法,正确的有(     )

A.砌体水平灰缝的砂浆饱满度不得小于85%
B.砌筑砖砌体时,砌块应提前1~2d浇水润湿
C.砖过梁底部的模板,在灰缝砂浆强度高于设计强度的75%时可以拆除
D.地面以下或防潮层以下的砌体可采用多孔烧结砖砌筑
E.砖砌体组砌方法应正确,上下错缝,内外搭接,砖柱可采用包心砌法

A B C D E
4

关于平板网架结构特点的说法,正确的有(     )

A.杆件主要承受轴向力
B.网格尺寸应与网架高度配合确定
C.腹杆的倾角以45°为宜
D.网架高度与跨度之比一般为1/15左右
E.网架高不宜过高

A B C D E
5

设计使用年限是设计规定的一个时期,在这一时期内,只需正常维修(不需大修)就能完成预定功能,即房屋建筑在( )下所应达到的使用年限

A.正常设计
B.正常施工
C.正常使用
D.正常维护
E.正常勘察

A B C D E
6

关于早强剂特性的表述,正确的是(     )

A.加速混凝土硬化和早期强度发展
B.减少泌水离析
C.缩短养护周期
D.加快施工进度
E.提高模板周转率

A B C D E
7

高强度螺栓连接中,钢板摩擦面的处理方法通常有(     )等

A.喷砂(丸)法
B.酸洗法
C.砂轮打磨法
D.钢丝刷人工除锈法
E.汽油擦拭法

A B C D E
8

结构正常使用的极限状态包括控制( )P3

A.变形
B.位移
C.振幅
D.裂缝
E.保温

A B C D E
简答题(请根据背景资料,按要求作答)
9

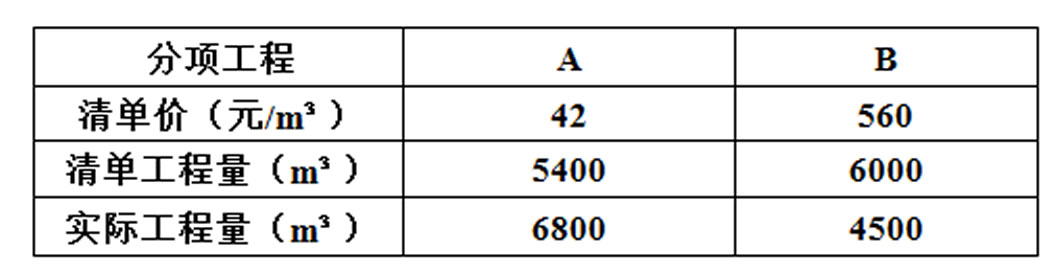

1、事件1总承包施工合同是以工程量清单为基础的固定单价合同,合同约定当分项工程实际工程量与清单工程量差异幅度超出规定时按清单价的0.9倍结算,减少幅度超出规定时按清单价的1.1倍结算。

A分项工程、B分项工程单价是否存在调整?分别列式计算A分项工程,B分项工程结算的工程价款(单位:元)
2、事件2:某工程由于极端天气,造成损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;施工企业人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后施工企业停工5天,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经建设单位审核属实。

问题:
1)指出建设单位A和施工企业B应各自承担哪些经济损失或费用?(不考虑保险因素)
3、由于不可抗力,造成承包人必要停工损失15万元。1)依据2013清单规范,承包人是否可以索赔15万元?2)按建设工程施工示范合同文本2013,承包人是否可以索赔15万元?

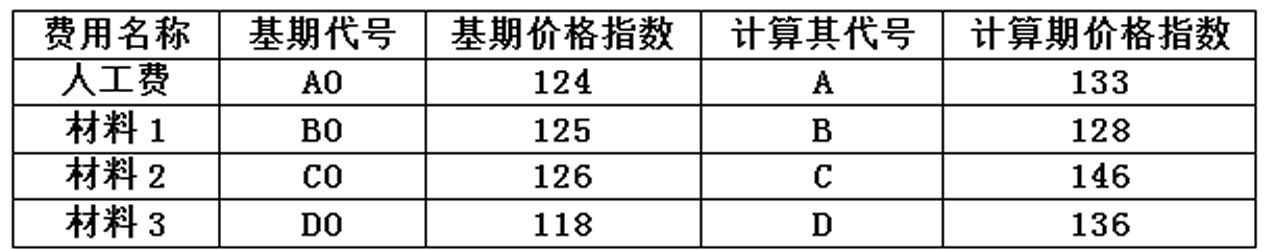

4、事件4若承包商B与C分包签订的施工合同要求:工程合同价2000万元,工程价款采用调值公式动态结算;该工程(不可调整费占工程价款的15%),人工费可调,占工程价款的35%;材料费有三种可调:材料1占20%,材料2占15%,材料3占15%。价格指数见下表。

价格指数表



用调值公式法进行结算,请计算该工程调之后的实际结算价。
用调值公式法进行结算,请计算该工程调值之后的实际结算价。
5、某工程项目合同总价为6240万元,工期12个月,竣工日期2002年10月30日。承包合同另行规定:
(1)工程预付款为合同总价的25%。
(2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑。
(3)除设计变更和其他不可抗力因素外,合同总价不做调整。
(4)材料和设备均由B承包商负责采购(除说明外)。
(5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下建筑工程法定的最低保修期限。
经业主工程师代表签认的B承包商实际完成的建安工作量(第1-12月)见下表。

单位:万元

施工月份

第1-7月

第8月

第9月

第10月

第11月

第12月

实际完成建安工作量

3000

420

510

770

750

790

实际完成建安工作量累计

3000

3420

3930

4700

5450

6240

第9月发生事件:甲供材料5万,工程变更增加4万,奖励6万,签证3万,这些费用当月结算。
问题:
(1)本工程预付款是多少万元?
(2)工程预付款应从哪个月开始起扣?
(3)第1-7月合计以及第8、9、10月,业主工程师代表应签发的工程款各是多少万元?(请列出计算过程)
6、由于市场物价波动影响合同价款,应由发承包双方合理分摊并在合同中约定。合同中没有约定,发、承包双方发生争议时,按下列规定实施。
1)材料、工程设备的涨幅超过招标时基准价格5%以上由发包人承担。
2)施工机械使用费涨幅超过招标时的基准价格10%以上由发包人承担。

问题:是否正确?

10

背景资料

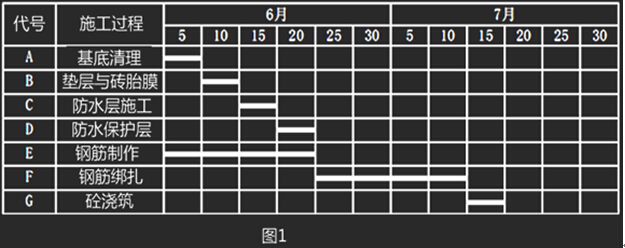

某工程基础底板施工,合同约定工期50 天,项目经理部根据业主提供的电子版图纸编制了施工进度(如图1 ) , 底板施工暂未考虑流水施工。
施工进度计划图

在施工准备及施工过程中,发生了如下事件:
事件一:公司在审批该施工进度计划(横道图)时提出,计划未考虑工序B 与C ,工序D与F之间的技术间歇(养护)时间,要求项目经理部修改。两处工序技术间歇(养护)均为2 天,项目经理部按要求调整了进度计划,经监理批准后实施.
事件二:施工单位采购的防水材料进场抽样复试不合格,致使工序C 比调整后的计划开始时间延后3 天。因业主未按时提供正式图纸,致使工序E在6月11日才开始.
事件三:基于安全考虑,建设单位要求仍按原合同约定的时间完成底板施工,为此施工单位采取调整劳动力计划,增加劳动力等措施,在15天内完成了2700 吨钢筋制作(工效为4.5 吨/人.工作日)

问题:
1 .在答题卡上绘制事件一中调整后的施工进度划网络图(双代号),并用双线表示出关键线路
2 .考虑事件一、二的影晌,计算总工期(假定各工序持续时间不变),如果钢筋制作、钢筋绑扎及混凝土浇筑按两个流水段组织等节拍流水施工,其总工期将变为多少天?是否满足原合同约定的工期?
3 .计算事件三钢筋制作的劳动力投入量,编制劳动力需求计划时,需要考虑哪些参数?
4 .根据本案例的施工过程,总承包单位依法可以进行哪些专业分包和劳务分包?
