2016年02月26日《建筑工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

临时用电组织设计及变更必须由(     )编制,相关部门审核,并经具有法人资格企业的技术负责人批准,现场监理签认后实施

A.设计单位
B.建设单位
C.总监理工程师
D.电气工程技术人员

A B C D
2

直接承受动力荷载的结构构件中,纵向钢筋不宜采用(     )接头

A.绑扎
B.法兰螺栓
C.卡箍式
D.焊接

A B C D
3

同钢号钢筋之间代换时,按钢筋代换前后(     )相等的原则进行代换

A.硬度
B.强度
C.数量
D.面积

A B C D
4

对施工控制网为轴线形式的建筑场地,最方便的平面位置放线测量方法是(     )

A.直角坐标法
B.极坐标法
C.距离交会法
D.角度前方交会法

A B C D
5

硅酸盐水泥分为42.5、42.5R, 52.5、52.5R几个等级,其中字符R表示为( )水泥

A.缓凝型
B.加强型
C.速凝型
D.早强型

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

建筑涂料按使用部位可分为(     )

A.木器涂料
B.地面涂料
C.水溶性涂料
D.内墙涂料
E.外墙涂料

A B C D E
7

土方开挖的顺序、方法必须与设计要求相一致,并遵循“(     )”的原则

A.统一开挖
B.开槽支撑
C.严禁超挖
D.先撑后挖
E.分层开挖

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景资料:
某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距基坑边6m处有一栋6层既有住宅楼。其中:基坑工程为专业分包工程。
在施工过程中,发生了如下事件:
事件一:为宣传企业形象,总承包单位在现场办公室前空旷场地竖立了悬挂企业旗帜的旗杆,旗杆与基座预埋件焊接连接。
事件二:为确保施工安全,总承包单位委派一名经验丰富的同志到项目担任安全总监。项目经理部建立了施工安全管理机构,设置了以安全总监为第一责任人的项目安全管理领导小组。在工程开工前,安全总监向项目有关人员进行了安全技术交底。基坑专业分包单位进场后,编制了相应的施工安全技术措施,报批完毕后交项目经理部安全部门备案。
事件三:施工总承包单位督促专业分包单位针对深基坑组织编制了专项施工方案,并指示基坑分包单位组织了专家论证,定稿后由总承包单位项目总工、总监理工程师签批后组织实施。
事件四:基坑在开挖过程中,总承包单位按照《建筑施工安全检查标准》JGJ59—2011标准要求对深基坑支护安全进行检查,重点检查保证项目,并形成书面检查记录。

问题:
1.事件一中,旗杆与基座预埋件焊接是否需要开动火证?若需要,请说明动火等级并给出相应的审批程序。
2.指出事件二中存在哪些不妥?并分别给出正确做法。
3.事件三中,深基坑专项施工方案编制、签批、专家论证是否妥当?分别说明理由。
4.按照《建筑施工安全检查标准》基坑工程检查评分表的要求,针对本基坑工程,总承包单位应检查的保证项目有哪些(至少列出4项)?

9

【背景资料】
某新建办公大楼的招标文件写明:承包范围是土建工程、水电及设备安装工程、装饰装修工程;采用固定总价方式投标,风险范围内价格不作调整,但中央空调设备暂按120万元报价;质量标准为合格,并要求创省优质工程奖,但未写明奖罚标准;合同采用《建设工程施工合同(示范文本)》(GF-2013-0201)。
某施工单位以3260万元中标后,与发包方按招标文件和中标人的投标文件签订了合同。
合同中还写明:发包方在应付款中扣留合同额5%,即163万元作为质量履约保证金,若工程达不到国家质量验收标准,该质量履约保证金不再返还;逾期竣工违约金每天1万元;暂估价设备经发承包双方认质认价后,由承包人采购。
合同履行过程中发生了如下事件:
事件1:主体结构施工过程中发生了多次设计变更,承包人在编制的竣工结算书中提出设计变更实际增加费用共计70万元,但发包方不同意该设计变更增加费。
事件2:中央空调设备经比选后,承包方按照发包方确认的价格与设备供应商签订了80万元采购合同。在竣工结算时,承包方按投标报价120万元编制结算书,而发包方只同意按实际采购价80万元进行结算。双方为此发生争议。
事件3:办公楼工程经四方竣工验收质量为合格,但未获得省优质工程奖。发包方要求没收163万元质量保证金,承包人表示反对。
事件4:办公楼工程实际竣工日期比合同工期拖延了10d,发包人要求承包人承担违约金10万元。承包人认为工期拖延是设计变更造成的,工期应顺延,拒绝支付违约金。

问题
1.发包人不同意支付因设计变更而实际增加的费用70万元是否合理?说明理由。
2.中央空调设备在结算时应以投标价120万元,还是以实际采购价80万元为准?说明理由。
3.发包人以工程未获省优质工程奖为由没收163万元质量履约保证金是否合理?说明理由。
4.承包人拒绝承担逾期竣工违约责任的观点是否成立?说明理由。

10

某人防工程,建筑面积5000㎡,地下1层,层高4m,基础埋深为自然地面以下6.5m,建设单位委托监理单位对工程实施全过程监理,建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF—2013—201)签订了施工承包合同。工程施工过程中发生了下列事件:
事件1:施工单位进场后,根据建设单位提供的原场区内方格控制网坐标进行该建筑物的定位测设。

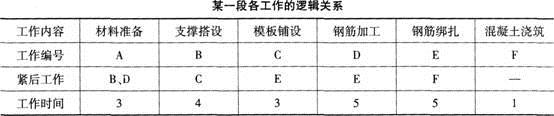

事件2:工程楼板组织分段施工,某一段各工作的逻辑关系见下表。

事件3:砌体工程施工时,监理工程师对工程变更部分新增构造柱的钢筋做法提出疑问。
事件4:工程在设计时就充分考虑“平战结合、综合使用”的原则,平时用作停车库,人员通过电梯或楼梯通道上到地面。工程竣工验收时,相关部门对主体结构、建筑电气、通风空调、装饰装修等分部工程进行了验收。

问题
1.事件1中,建筑物细部点定位测设有哪几种方法?本工程最适宜采用的方法是哪一种?
2.根据事件2表中给出的逻辑关系,绘制双代号网络计划图,并计算该网络计划图的工期。
3.事件3中,顺序列出新增构造柱钢筋安装的过程。
4.根据人防工程的特点和事件4中的描述,本工程验收时还应包含哪些分部工程?
