您现在的位置:首页 > 一级建造师 > 考试题库

一级建造师考试题库

2016年01月10日《机电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

在线式巡查系统是利用报警系统和(     )的设备实现巡查功能

A.门禁系统
B.综合布线
C.电视系统
D.电话系统

A B C D
2

建筑屋顶避雷网格的间距应按设计规定。如果设计无要求时,二类防雷建筑的屋顶避雷网格间距为(     )。

A.5m×5m
B.10m×10m
C.15m×15m
D.20m×20m

A B C D
3

依靠颗粒状焊剂堆积形成保护条件,主要适用于平位置焊接的焊机是(     )

A.气体保护焊机
B.直流焊机
C.交流焊机
D.埋弧焊机

A B C D
4

下列措施中,能预防由雷击造成输电线路停电的措施是(     )

A.减少绝缘子串的片数
B.采用高阻抗接地
C.增加杆塔的接地电阻
D.装设自动重合闸

A B C D
5

全站仪主要是用于(     )的测量

A.纵向中心线
B.水平距离
C.标高差
D.垂直度

A B C D
6

下列列入国家强制检定目录的工作计量器具是(     )

A.一级平晶
B.接地电阻测试仪
C.万用表
D.压力表

A B C D
7

下列原因中,不属于起重机械失稳的原因是(     )

A.机械故障
B.支腿不稳定
C.吊臂偏心过大
D.行走速度过快

A B C D
8

应沿全线装设单避雷线的输电线路的电压等级是(     )

A.500kV
B.330kV
C.220kV
D.110kV

A B C D
9

焊接方法是直接影响焊接成本、焊接效率和焊接质量的主要因素。采用(     )的方法可提高效率十几倍。

A.钎焊
B.电阻焊
C.埋弧焊
D.螺柱焊

A B C D
简答题(请根据背景资料,按要求作答)
10

背景资料
某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工业管道和电气仪表安装等。

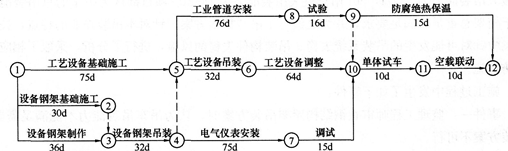

工程开工前,施工单位按合同约定向建设单位提交了施工进度计划,如图所示。

上述施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机),其他工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工。
在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工10天(其他工作持续时间不变),建设单位及时向施工单位发出通知,要求施工单位塔机按原计划进场,调整进度计划,保证该项目按原计划工期完工。
施工单位采取措施将工艺设备调整工作的持续时间压缩3天,得到建设单位同意。施工单位提出的费用补偿要求如下,但建设单位没有全部认可。
(1)工艺设备调整工作压缩3天,增加赶工费10000元。
(2)塔机闲置10天损失费:1600元/天(含运行费300元/天)×10天=16000元。
(3)设备钢架制作工作停工10天造成其他有关机械闲置、人员窝工等综合损失费15000元。

问题
1.按节点代号表示施工进度计划的关键线路。计算该计划的总工期。
2.施工单位按原计划安排塔机在工程开工后最早投入使用的时间是第几天?按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。
3.说明施工单位调整方案后能保证原计划工期不变的理由。
4.说明施工单位提出的3项费用补偿要求是否合理。计算建设单位应补偿施工单位的总费用。
