您现在的位置:首页 > 一级建造师 > 考试题库

一级建造师考试题库

2016年01月09日《机电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

通风与空调工程的施工程序中,风管系统安装的紧后工序是( )

A.支吊架制作安装
B.空调水系统管道安装
C.通风空调设备安装
D.通风空调设备试运转

A B C D
2

适用于在幼儿园、医院、养老院等场所,保护幼儿或行动不便的老弱病残者人身安全的灭火系统是(     )

A.自动喷水灭火系统
B.气体灭火系统
C.干粉灭火系统
D.泡沫灭火系统

A B C D
3

湿式报警装置最大工作压力为(     )MPa

A.1.0
B.1.2
C.1.5
D.1.8

A B C D
4

为确保工业炉窑烘干的质量,烘炉必须严格按照(     )进行

A.烘炉曲线
B.烘炉相关技术资料
C.烘炉计划
D.烘炉规范

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

耐火材料主要按耐火度分为( )等

A.普通耐火材料(1580~1770℃)
B.中级耐火材料(1770~2000℃)
C.高级耐火材料(1770~2000℃)
D.高级耐火材料(2000℃以上)
E.特殊耐火材料(2000℃以上)

A B C D E
简答题(请根据背景资料,按要求作答)
6

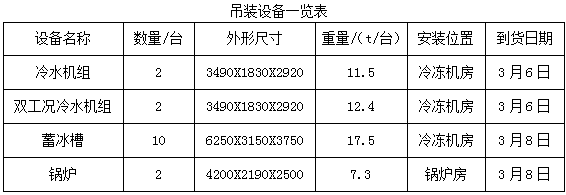

背景资料:某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见下表)及施工现场条件(混凝土地平)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000m×4000m,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。

在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见下表)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。



问题
1、设备吊装工程中应配置哪些主要的施工作业人员?
2、起重机的站立位置的地基应如何处理?
3、指出进度计划中设备吊装顺序不合理之处?说明理由并纠正。
4、在设备的试吊中,应关注哪几个重要步骤?

7

背景资料
渤海机电安装公司承包了30000m室外压力管道的安装工程,安装施工前履行了告之手续,书面告知提交了相关材料。
该工程工期很紧,施工期间阴雨天较多。项目部为了保证工程质量,把室外压力管道安装分为原材料检验、管架制作安装、管道预制、管道安装、管道焊接、管道试验、管道保温、管道吹扫等工序,按照对整体质量影响的重要程度进行预控和检查。在施工过程中,实行了“三检制”,同时加强了专职检查,并利用排列图法对出现的焊接气孔问题进行了分析,及时采取了改进措施,顺利地完成了任务。

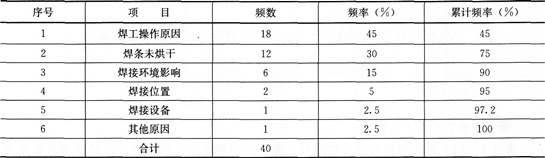

专职检查员在第一阶段检查焊口质量时,一共检查出40处气孔超标,分析了原因,列表如下:

问题
1.压力管道安装施工前,书面告知应提交哪些相关材料?
2.在压力管道安装工程中,哪些工序为关键工序?
3.在管道焊接工序中,“三检制”应如何进行?
4.根据背景和列表,画出针对产生焊接气孔缺陷原因分析的排列图。分析焊接中产生气孔的主要原因。
5.项目部针对出现的焊接气孔质量问题,应采取哪些改进措施?

8

某电力施工单位承包了一火力发电厂的建筑工程项目,该工程由A监理单位承担工程监理工作。在施工过程中发生了下列事件:
事件1:施工单位在施工期间配备了钢筋工、木工、架子工、混凝土工、焊工、瓦工、电工和起重工8个专业工种的工作,监理工程师要求施工单位提供上述工种中的特殊工种上岗证。
事件2:施工中某附属设备基础预埋螺栓按计划应采用钢架固定的方式,但由于赶工,施工单位项目经理指挥作业队改用简易的固定架支撑方案进行施工。结果在该附属设备基础混凝土拆模后,发现预埋螺栓的位置在施工中产生整体平移。为此监理工程师要求对该事故进行处理。施工单位在与设计单位协商后,认为该事故不影响设备今后的使用,因此施工单位决定对此事故不再处理。
事件3:建设单位经与设计单位商定,对主要装饰材料指定了材质和颜色,并向施工单位推荐了供货厂家,施工单位与供货厂家就此签订了购货合同。"-3供货厂家将材料送达现场时,施工单位发现材料颜色不符合要求,随即要求供货厂家退换材料。对此,供货厂家要求施工单位支付退货运费,否则将要求建设单位在支付给施工单位的工程款中代扣。

问题
1.事件1中,施工单位应向监理工程师提供哪些特殊工种的上岗证?
2.按质量事故的责任分类,事件2中的事故属于何种质量事故?
3.对于事件2,施工单位采取与设计单位直接协商的方式,决定对此事故不作处理,这种做法是否妥当?为什么?
4.对于事件3,施工单位要求供货厂家退换材料是否合理?
5.对于事件3,材料供货厂家要求施工单位支付退货运费是否合理?退货运费理应由谁承担?如果退货运费由施工单位承担,建设单位是否可代扣?为什么?

9

背景资料
某电力建设工程超大和超重设备多,制造分布地域广、运输环节多、建设场地小、安装均衡协调难度大,业主将该工程的设备管理工作通过招投标方式分包给一专业设备管理公司(以下简称设备公司)。设备安装由一家安装公司承担。
该工程变压器(运输尺寸11.1×4.14× 4.9m)在西部地区采购,需经长江水道运抵东部某市后,再经由50km国道(含多座桥梁)方可运至施工现场。对此,设备公司做了两项工作。首先经与设备制造商、沿途各单位联系妥当后,根据行驶线路中的桥梁状况等因素,进行检测、计算和采取了相关措施;其次变压器采用充气方式运输。
在主变压器安装过程中,安装公司经二次搬运、吊装、就位、吊芯检查及干燥等工作后,对其绕组连同套管一起的直流电阻测量、极性和组别测量等进行了多项试验,并顺利完成安装任务。

问题
1.主变压器运输沿途中设备公司需要与哪些单位沟通协调?
2.在主变压器运经桥梁前,除了考虑桥梁的当时状况外,还要考虑哪些因素?相应采取的主要措施有哪些?
3.主变压器安装中需要哪些特种作业人员?
4.补充主变压器安装试验的内容。

10

【背景资料】
某机电安装公司承建一栋办公楼项目,与建设单位签订了施工总承包合同。合同约定:
(1)电梯安装工程由建设单位指定分包。(2)保温工程保修期限为10年。
施工过程中,发生了下列事件:
事件1:总承包单位上报的施工组织设计中,办公楼采用1台塔式起重机;在七层楼面设置有自制卸料平台;外架采用悬挑脚手架,从地上2层开始分3次到顶。监理工程师按照《危险性较大的分部分项工程安全管理办法》的规定,要求总承包单位单独编制与之相关的专项施工方案并上报。
事件2:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。整体工程完成时,电梯安装单位已撤场,由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。
事件3:总承包单位在提交竣工验收报告的同时,还提交了工程质量保修书,其中保温工程保修期按《民用建筑节能条例》的规定承诺保修5年。建设单位以工程质量保修书不合格为由拒绝接收。

问题
1.事件1中,总承包单位必须单独编制哪些专项施工方案?
2.指出事件2中错误之处,并分别给出正确做法。
3.事件3中,总承包单位、建设单位做法是否合理?

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 10
单选题每题1分 共4题
1 2 3 4
多选题每题2分 共1题
5
简答题每题20分 共5题
6 7 8 9 10
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
