2016年02月18日《建筑工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

基本烈度大体在设计基准期超越概率,是(     )的地震烈度

A.5%
B.10%
C.15%
D.20%

A B C D
2

多用于场地清理和平整、开挖深度1.5以内基坑,运距100m内机械为( )

A.推土机
B.铲运机
C.正铲挖土机
D.反铲挖土机

A B C D
3

关于荷载的说法不正确的是(  )P11-12

A.在装修中放置吊灯、装 饰性柱子、空调机以集中荷载的形式加到相应的部位。
B.在楼面铺设木地板,其材料重度为8kn/m3,厚度为100mm,则其楼面均布荷载为0.8kn/㎡
C.爆炸力、撞击力、台风等随时间的变异分是动态作用。
D.混凝土收缩、基础沉降、焊接变形按随时间的变异分是永久作用

A B C D
4

对一、二级抗震等级的框架结构,钢筋的屈服强度实测值与屈服强度标准值的比值不应大于( )
P48;P440

A.1.1
B.1.25
C.1.3
D.1.5

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

从建筑施工的角度,根据土方开挖的难易程度不同,可将土石分为八类,下列属于普通土的有(     )

A.潮湿的黄土
B.天然级配砂石
C.种植土
D.冲积砂土层
E.夹有碎石、卵石的砂

A B C D E
6

下列说法正确的有( )

A.防火门、窗应划分为甲、乙、丙三级,其中甲级耐火极限为1.2小时;乙级耐火极限为0.9小时、丙级耐火极限为0.6小时
B.室外疏散楼梯和每层出口处平台,均应采取非燃烧材料制作。平台的耐火极限不应低于1h,楼梯段的耐火极限应不低于0.25h
C.窗台低于0.80m时,应采取防护措施;勒脚部位外抹水泥砂浆或外贴石材等防水耐久的材料,高度不小于700mm
D.水平防潮层的位置:做在墙体内、高于室外地坪、位于室内地层密实材料垫层中部、室内地坪(±0.000)以下60mm处

A B C D E
7

下列关于幕墙工程施工正确的有( )

A.用于石材幕墙的硅酮结构密封胶还应有证明无污染的试验报告
B.幕墙构架立柱应采用螺栓与角码连接,并再通过角码与预埋件或钢构件连接。
C.幕墙横梁应通过角码、螺钉或螺栓与立柱连接。
D.金属与石材幕墙板面嵌缝应采用经耐污染性试验合格的中性硅酮耐侯密封胶。

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景资料:
某公司中标某工程,根据《建设工程施工合同(承包文本)》(GF-2013-0201)与建设单位签订总承包施工合同,外墙为单元式玻璃幕墙,高度74米。总承包施工合同中还约定A分项工程为甲方指定专业分包项目。施工过程中发生了如下事件:
事件一:由于建设单位原因,导致A分项工程停工7d,专业分包单位就停工造成的损失向总承包单位提出索赔。总承包单位认为由于建设单位原因造成的损失,专业分包单位应直接向建设单位提出索赔。甲方指定专业分包单位现场管理混乱、安全管理薄弱。建设单位责令总承包单位加强管理并提出整改,总承包单位认为A分项工程施工安全管理属专业分包单位责任,非总承包单位责任范围。A分项工程施工完毕并通过验收,专业分包单位向建设单位上报A分项工程施工档案。建设单位通知总承包单位接收,总承包单位认为A分项工程属甲方指定专业分包项目,其工程档案应直接上报建设单位。
事件二:施工过程中,项目部对混凝土的成本进行了分析,发现了成本超标。

事件三:袋装水泥第一批进场了300吨,水泥为同一生产厂家、同一等级、同一品种、同一批号,业主指令总承包进行进场复试,总承包单位对水泥的抗折强度、抗压强度进行了一组复试。复试合格后,总承包方直接安排投入使用。使用过程中,水泥出现了质量问题。建设单位认为是总承包单位作的复试,质量责任应由总承包单位负责。监理单位下达了停工令。
事件四:总承包单位按《建设工程质量管理条例》(国务院令第279号)规定,对商品混凝土、砂石实行备案证明管理。

问题:
1.指出事件一中总承包单位说法中的不妥之处,并分别说明理由或指出正确做法。
2.事件二中,分析各因素影响成本的程度应采用什么方法?请写出分析过程。
3.事件三有何不妥?请写出正确的做法。
4.指出事件四中实行备案证明管理的材料还应有哪些?

9

【背景资料】
某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。
该装饰公司在酒店装修的施工过程中采取了以下施工方法:地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。
在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。

问题
1.该酒店的装饰装修工程合同采用固定总价是否妥当?为什么?
2.建设工程合同按照承包工程计价方式可划分为哪几类?
3.判断该装饰公司在酒店装修施工过程中采取的施工方法存在哪些不妥当之处,并说出正确的做法。
4.按照《建筑装饰装修工程质量验收规范》(GB50210)和《民用建筑工程室内环境污染控制规范》(GB50325)的规定,一般情况下,装饰装修工程中应对哪些进场材料的种类和项目进行复验?

10

【背景资料】
某建筑工程项目,在基础施工时,施工人员发现了有研究价值的古墓,监理机构及时采取措施并按有关程序处理了该事件。

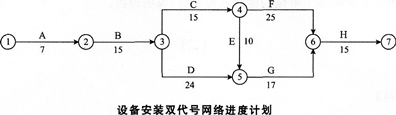

设备安装工程开始前,施工单位依据总进度计划的要求编制了如下图所示的设备安装双代号网络进度计划(时间单位:d),并得到了总监理工程师批准。

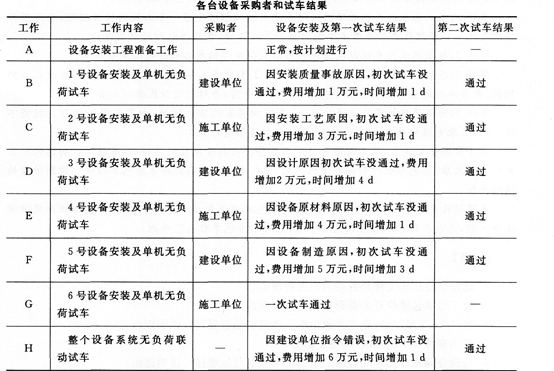

依据施工合同的约定,设备安装完成后应进行所有单机无负荷试车和整个设备系统的无负荷联动试车。本工程共有6台设备,主机由建设单位采购,配套辅机由施工单位采购,各台设备采购者和试车者结果见下表。

问题
1.简述项目监理机构处理古墓事件的程序,并分析由此事件导致的费用增加由谁承担?工期可否顺延?
2.设备安装工程具备试车条件时,单机无负荷试车和无负荷联动试车应分别由谁组织试车?
3.请对B、C、D、E、F、H六项工作的设备安装及试车结果没通过的责任进行界定。
4.设备安装工程的计划工期和应批准顺延工期各是多少?应补偿施工单位多少费用?
