您现在的位置:首页 > 一级建造师 > 考试题库

一级建造师考试题库

2016年01月11日《建筑工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

关于装饰装修构造设计要求的说法,错误的是(     )

A.与建筑主体的分开
B.装修层的厚度与分层、均匀与平整
C.与建筑主体结构的受力和温度变化相一致
D.防火、防水、防潮、防空气渗透和防腐处理等问题

A B C D
2

建筑工程重大质量事故的处理程序中,事故报告后出现新情况,以及事故发生之日起(     )d内伤亡人数发生变化的,应当及时补报

A.10
B.20
C.30
D.40

A B C D
3

下列地基处理方法中,能够起到排水作用,加速下部土层沉降和固结,适于处3.0m以内软弱、透水性强的黏性土地基的是(     )

A.灰土地基
B.素土地基
C.粉煤灰地基
D.砂和砂石地基

A B C D
4

钢筋混凝土的优点不包括(  )P19

A.抗压性好(强度较高,钢筋和混凝土两种材料的强度都能充分利用)
B.耐久性和耐火性较好
C.韧性好
D.可模性好,整体性好,延性好(抗震抗爆结构,同时防振性和防辐射性能较好,适用于防护结构)

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

下列关于硅酸盐水泥的主要特性,叙述正确的有(     )

A.耐蚀性差
B.耐热性差
C.干缩性较大
D.抗冻性好
E.水化热较小

A B C D E
6

住宅室内装饰装修的开工申报登记应当提交的材料包括(     )

A.申请人身份证件
B.装饰装修方案
C.房屋所有权证
D.管理服务费用
E.废弃物的清运与处置

A B C D E
简答题(请根据背景资料,按要求作答)
7

大学城园区新建音乐学院教学楼,其中中庭主演播大厅层高5.4m,双向跨度19.8m,设计采用现浇混凝土井字梁。施工过程中发生如下事件:
事件一:模架支撑方案经施工单位技术负责人审批后报监理签字,监理工程师认为不需进行专家论证。
事件二:按监理工程师提出的要求,施工单位组织成立以企业总工程师、监理、设计单位技术负责人、同时还聘请了外单位相关专业专家共计7人组成专家组,对模架方式进行论证。专家组提出口头论证意见后离开,论证会结束。
事件三:在演播大厅屋盖混凝土施工过程中,因西侧模板支撑系统失稳,发生局部坍塌,使东侧刚浇筑的混凝土顺斜面向西侧流淌,致使整个楼层模架全部失稳而相继倒塌。
整个事故未造成人员死亡,重伤9人,轻伤14人,直接经济损失1290余万元。事故发生后,有关单位立即成立事故调查小组和事故处理小组,对事故的情况展开全面调查。并向相关部门上报质量事故调查报告。

问题
事件一中,监理工程师说法是否正确?为什么?
(2)指出事件二中不妥之处,并分别说明理由。
(3)事件三中,质量事故按造成损失严重程度划分应为什么类型事故?并给出此类事故的判定标准。
(4)工程质量事故调查报告的主要内容有哪些?

8

某房屋建筑工程,建筑面积6000㎡,钢筋混凝土独立基础,现浇钢筋混凝土框架结构,填充墙采用蒸压加气混凝土砌块砌筑。根据《建筑工程施工合同(示范文本)》(GF-2013-0201)
静《建设工程监理合同(示范文本)》(GF-2012-0202),建设单位分别与中标的施工总承包单
位和监理单位签订了施工总承包合同和监理合同。
在合同履行过程中,发生了以下事件:
事件l:主体结构分部工程完成后,施工总承包单位向项目监理机构提交了该子分部工程验收申请报告和相关资料。监理工程师审核相关资料时,发现欠缺结构实体检验资料,提出了“结构实体检验应在监理工程师旁站下,由施工单位项目经理组织实施”的要求。
事件2:监理工程师巡视第四层填充墙砌筑施工现场时,发现加气混凝土砌块填充墙体直接从结构楼面开始砌筑,砌筑到梁底并间歇2d后立即将其补砌挤紧。
事件3:施工总承包单位按要求向项目监理机构提交了室内装饰工程的时标网络计划图
(如图4-9所示),经批准后按此组织实施。

图4-9室内装饰工程时标网络计划图(时间单位:周)
事件4:在室内装饰工程施工过程中,因合同约定由建设单位采购供应的某装饰材料交付时间延误,导致工程F的结束时间拖延14d,为此,施工总承包单位以建设单位延误供应材料为由,向项目监理机构提出工期索赔l4d的申请。

问题
1.指出事件1中监理工程师要求中的错误之处,并写出正确做法。
2.指出事件2中填充墙砌筑过程中的错误做法,并分别写出正确做法。
3.事件3中,室内装饰工程的工期为多少天?并写出该网络计划的关键线路(用节点表示)。4.事件4中,施工总承包单位提出的工期索赔l4d是否成立?说明理由。

9

背景资料:
某新建工业厂区,地处大山脚下,总建筑面积16000m2,其中包含一幢六层办公楼工程,施工过程中发生了以下事件:
事件一:连续几天的大雨引发山体滑坡,导致材料库房垮塌,造成1人当场死亡,7人重伤。施工单位负责人接到事故报告后,立即组织相关人员召开紧急会议,要求迅速查明事故原因和责任,严格按照“四不放过”原则处理;4小时候向相关部门递交了1人死亡的事故报告,事故发生后第7天和第32天分别有1人在医院抢救无效死亡,其余5人康复出院。
事件二:考虑到办公楼用电负荷较小,且施工组织仅需要6台临时用电设备。该施工单位依据《施工组织设计》编制了《安全用电和电器防火措施》,决定不单独设置总配电箱,直接从厂区总配电箱引出分配电箱,施工现场临时用电设备直接从分配电箱连接供电。项目经理安排了一名有经验的机械工进行用电管理。开工后,监理工程师对临时用电管理进行检查,认为存在不妥,指令整改。
事件三:办公楼一楼大厅支模高度为9m,施工单位编制了模架施工专项方案并经审批后,及时进行专项方案抓家论证。论证会由总监理工程师组织,在行业协会专家库中抽出5名专家,其中1名专家是该工程设计单位的总工程师,建设单位没有参加论证会。
事件四:施工总承包单位为加快施工进度,土方采用机械一次开挖至设计标高;租赁了30辆特种渣土运输汽车外运土方,在城市道路路面遗撒了大量渣土;用于垫层的2:8灰土提前2天搅拌好备用。

问题:
1、事件一中,施工单位负责人报告事故的做法是否正确?应该补报死亡人数几人?事故处理的“四不放过”原则是什么?
2、事件二中临时用电管理中的不妥之处,并分别给出正确做法。
3、分别指出事件三中的错误做法,并说明理由。
4、分别指出事件四中施工单位做法的错误之处,并说明正确做法。

10

背景资料:
某广场地下车库工程,建设面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工承包合同,合同工期140d。
工程实施过程中发生了下列事件:

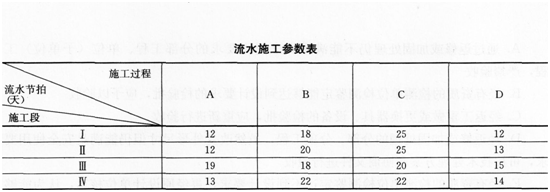

事件一:施工单位将施工作业划分为A、B、C、D 4个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:

事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件三:在施工过程中,该工程所在地连续下了6d罕见特大暴雨(超过了当地近15年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求
(以下索赔数据与实际情况相符):
(1)工程清理、恢复费用18万元;
(2)施工机械设备重新购置和修理费用29万元;
(3)人员伤亡善后费用62万元;
(4)工期顺延6d。

问题:
1.事件一中,列式计算A、B、C、D 4个施工过程之间的流水步距分别是多少天?
2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?
3.事件二中,指出专项施工方案实施中有哪些不妥之处?分别写出理由。
4.事件三中,指出施工单位的索赔是否成立?并分别写出理由。

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 10
单选题每题1分 共4题
1 2 3 4
多选题每题2分 共2题
5 6
简答题每题20分 共4题
7 8 9 10
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
