一级建造师考试题库

2016年05月25日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

采用振动压路机对粒料基层进行复压时,其碾压速度应( )

A. 先慢后快
B. 慢速
C. 快速
D. 先快后慢

A B C D
2

下列有关水泥混凝土路面施工说法错误的是(     )

A. 混凝土路面养生时间宜为14—21d
B. 灌缝缝壁检验以擦不出灰尘为灌缝标准
C. 在灌缝料养生期间应限制交通
D. 每日施工结束应设置横向施工缝

A B C D
3

隧道洞身类型按隧道断面形状分为曲墙式、直墙式和(     )

A. 环框式
B. 柱式
C. 连拱式
D. 削竹式

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

在选择路堤填料时,严禁作为填料的土有(     )

A. 含生活垃圾的土
B. 有机土、含草皮土
C. 含腐殖质的土
D. 盐渍土、黄土、膨胀土
E. 液限大于50、塑性指数大于26的土

A B C D E
5

某公路工程发生一质量问题,问题发生后,施工单位应在2天内书面上报(     )

A. 建设单位
B. 监理单位
C. 设计单位
D. 勘察单位
E. 质量监督站

A B C D E
简答题(请根据背景资料,按要求作答)
6

某跨度40m现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工(见下图),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。
为了保证支架的承载力以及消除支架和支架地基引起的塑性变形,对支架进行了堆沙袋预压,压重为梁自重的1.2倍(梁自重加施工荷载),并在跨中支架顶部设置了标高观测点。观测点预压前标高为185.756m,进行分级预压,100%预压荷载时观测点的标高为185.701m。预压稳定后进行了分级卸载,卸载后观测点的标高为185.725m。

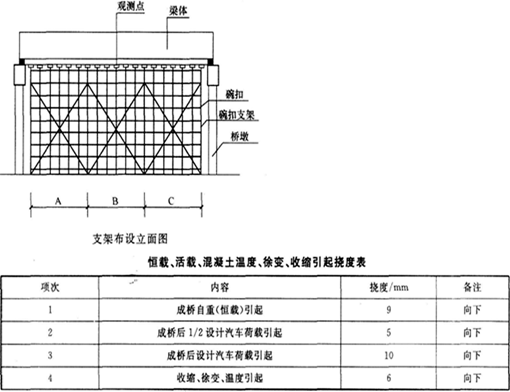

经计算,该桥达到了设置预拱度的条件,恒载、活载、混凝土温度、徐变、收缩引起挠度见下表,并按二次抛物线设置预拱度。跨中底板的设计标高为185.956 m。
梁体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、 C)(见下图),分批分次拆除支架。



问题
1.计算梁自重和施工荷载作用下的弹性变形。(保留小数点后三位)
2.计算该支架跨中需要设置的预拱度以及底板的立模标高。(保留小数点后三位)
3.排列A、B、C三部分合理的拆除顺序。
4.写出旧扣件外观质量可能存在的病害。
5.写出架设本桥支架所需要的特殊工种

7

背景资料:

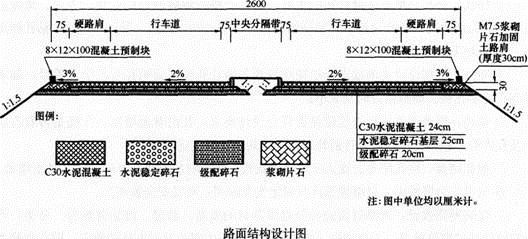

某施工单位承接了长68kin的平原区新建高速公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石,土路肩采用M7.5浆砌片石加固。路面结构如下图所示。

施工单位采用中心站集中拌和法施工水泥稳定碎石基层,采用轨道式摊铺机施工面层。在进行混凝土面层铺筑前,施工单位做的准备工作有:模板的加工与制作测量放线、模板支立、摊铺机就位和调试。现将施工单位的部分技术要点摘录如下:
①确定基层水泥用量:根据规范“当水泥稳定中、粗粒土做基层时,应控制水泥剂量不超过6%水泥剂量”,为达到最佳强度要求,施工时的水泥用量采用规范规定的最大值6%;
②施工中采用一次性塑料模板;
③模板拆除应在混凝土抗压强度不小于5.OMPa时方可进行;
④根据拌和物的黏聚性、均质性及强度稳定性试拌确定最佳拌和时间;
⑤混凝土入模前,应检查坍落度,控制在配合比要求坍落度±1cm范围内;
⑥清除接缝中夹杂的砂石等后,及时做灌浆处理。

问题:
1.补充面层施工前准备工作的漏项。
2.改正背景中施工技术要点中的错误之处。
3.写出图中8×12×100预制块构筑物的名称和作用。
4.背景中,基层施工时拌料与整形应分别配置什么机械?

8

背景资料
某平行双索面三跨自锚式悬索桥,主桥为钢结构。桥梁全长150m,其中主跨跨径90m,两边边跨径为30m,桥宽36m。桥梁上部结构采用纵向漂浮,横向固定的支承体系。索塔为门式钢筋混凝土框架结构,桥面以上高24.003m,全高33m。主缆由多股平行钢丝成品索组成,中跨和边跨主缆成桥线形为二次抛物线。工程总投资8700万元,为了保证安全,施工单位配置了1名专职安全人员进行现在监督。

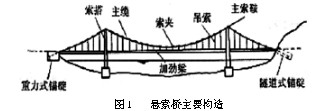

悬索桥由缆索(主缆)、塔柱(包括基础)、锚碇、吊杆、加劲梁、鞍座及桥面结构等几部分组成(见图1)。

该悬索桥施工的主要工序为:塔柱和锚定基础施工——塔柱和锚定体施工——先导索渡海工程——主缆施工——加劲梁架设和桥面铺装施工。
锚定体施工,采用重力式锚定,主缆锚固采用预应力锚固系统。其预应力锚固系统施工程序为:基础施工→安装预应力管道→浇筑锚体混凝土→(A)→安装锚固连接器→预应力筋张拉→(B)→安装与张拉索股。
锚定体属大体积混凝土构件,为了避免水化热而导致混凝土构件出现裂缝,施工时施工单位采取了有效措施进行了温度控制。
重力式锚定施工前,施工技术队长向技术员、施工员、质量检查员、安全员及班组长进行技术交底。重力式锚定施工过程中,由于专职安全人员有事请假,考虑到工地各班组长也接受了施工技术队长的交底,于是安全员委派了一名劳务分包的班组长负责对现场施工进行现场临时监督,在施工过程锚定基础基坑开挖过程中出现边坡失稳,导致在基坑内施工的3名民工被埋,现场监督的班组长马上将事故情况马上报告给施工单位负责人,施工单位立即组织抢救,3名民工在送往医院的过程中由于抢救无效而死亡。事后施工单位按照“四不放过”的原则对事故进行了处理。
钢筋混凝土塔柱共36m,施工前,施工单位根据结构、体形等综合考虑采用爬模施工法。为了保证施工质量,施工单位在施工前设置了索塔的质量控制关键点。为了保证安全,在桥梁塔柱顶端设置了防撞信号灯。

问题:
1、请写出主缆施工的主要程序。
2、背景中存在哪些错误,请改正。
3、为了避免水化热导致混凝土构件出现裂缝,施工单位应该采取什么措施进行温度控制?
4、安全事故等级为几级?
5、写出“四不放过”的含义。
6、写出A、B工序的名称

9

背景资料:
A公司中标某高速公路第一标段。该标段包括一座中桥、10km路基路面工程。工程采用工程量清单计价,并在清单中列出了措施项目;双方签订的施工合同约定工程款支付方式为按月计量支付,并约定发生争议时向工程所在地仲裁委员会申请仲裁。对清单中某措施项目,A公司报价200万元。施工中,由于施工单位改变了施工方案,该措施项目实际发生费用为260万元,A公司拟向业主提出索赔。
业主推荐B公司分包桥梁的钻孔灌注桩施工,A公司审查了B公司的资质后,与B公司签订了工程分包合同。在施工过程中,由于B公司操作人员违章作业,损坏通信光缆,造成大范围通信中断,A公司为此向通信公司支付了65万元补偿款。
A公司为了应对地方材料可能涨价的风险,中标后即与某石料厂签订了价值500万元的道路基层碎石料的采购合同,约定了交货日期及违约责任(规定违约金为合同价款的5%)并交付了60万元定金。到了交货期,对方以价格上涨为由提出中止合同,A公司认为对方违约,拟就此提出索赔。
施工中,经业主同意,为保护施工区域的古树,增加了相关的措施费,而原清单中没有相同项目。施工单位就此提出变更申请。
工程竣工且保修期满后,业主无故拖欠A公司工程款,经多次催要无果。A公司计划对业主提起诉讼。

问题:
1.按计价方式,工程施工合同有哪几种?本工程属于哪种计价合同?简述其特点。
2.投标报价阶段,在保证总价不变的情况下,投标单位如何调整单价可以在结算时得到更理想的经济效益?A公司就措施项目向业主索赔是否合理?说明理由。
3.A公司应该承担B公司造成损失的责任吗?说明理由。
4.A公司可向石料厂提出哪两种方式的索赔要求?并计算相应索赔额。
5.对于增加的古树保护措施费用,应根据什么原则来确定其价格?
6.对业主拖欠工程款的行为,A公司可以对业主提起诉讼吗?说明原因。如果业主拒绝支付工程款,A公司应如何通过法律途径解决本工程拖欠款问题?

10

背景资料:
某公路路基施工项目部为了加强公路路基工程质量控制,开展现场质量检查控制,根据不同管理层次和职能,设置了质量控制关键点,并制定了质量控制关键点的管理办法,开展了质量控制关键点QC小组活动,在质量控制关键点上开展一次抽检合格的活动等控制措施。设置的资料控制点有:
(1)施工放样与断面测量质量控制。
(2)路基原地面处理质量控制。
(3)路基施工的“四度”(材料均匀度、平整度、A度、8度)控制。路基填筑材料的均匀度在很大程度上影响着路基的平整度,泥炭、淤泥、冻土、有机质土、强膨胀土、含草皮土、生活垃圾、树根和含有腐殖物质的土不得用作路基填料。采用不同土质混合填筑路堤时,应使其拌和均匀,做成4%的双向横坡,确保填筑材料的均匀度和排水。施工人员还要对土质路基以及填石路堤的平整度进行控制,土质路基的平整度要求在15mm以下,而土石路堤的平整度要求在20mm以下。
(4)桥台背部和挡墙背部的质量控制。台背部材料应该选择灰土或者是透水性材料,台背填筑要按照几何尺寸进行,台背填筑材料的压实应该进行分层的处理。其中,桥台背和锥坡的回填施工应错开填筑,待桥台台背回填达到路床标高后,再进行锥坡的回填,确保台背回填的施工质量。墙背部的回填和压实要按照设计和施工的要求进行,当墙身的强度达到设计强度的70%时,方可进行回填等工作。碾压应使用重型振动压路机。

问题:
1.背景中“四度”控制中的A度、8度应该是哪两度?
2.质量控制关键点的控制措施还有哪些?
3.改正“四度”控制要求中的错误做法。
4.改正桥台背部和挡墙背部控制要求的错误做法。
