2016年05月23日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

炮眼直径和深度分别小于70mm和5m的爆破方法是(     )

A. 药壶炮
B. 钢钎炮
C. 猫洞炮
D. 洞室炮

A B C D
2

根据《公路工程概预算编制办法》,工地转移费的计算基数是(     )

A. 转移的人工费
B. 转移的机械费
C. 各类工程的直接工程费
D. 各类工程的直接费

A B C D
3

桥梁上部结构转体施工工艺包括脱架、撤锚合龙、转动、转盘封固,正确的工艺顺序是(     )

A. 转盘封固一转动一脱架一撤锚合龙
B. 转动一转盘封固一撤锚合龙一脱架
C. 转盘封固一转动一撤锚合龙一脱架
D. 脱架一转动一转盘封固一撤锚合龙

A B C D
4

一级公路路基施工中线测量放样宜采用(     )

A. 切线支距法
B. 偏角法
C. 坐标法
D. 视距交会法

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

垫层是设置在底基层与土基之间的结构层,主要起(     )作用

A. 排水
B. 防冻
C. 防污
D. 隔水
E. 承重

A B C D E
6

计日工是指在工程实施过程中,业主有一些临时性或新增加的项目需要按计日(或计量)使用人工和(     )所需的费用

A. 材料
B. 延长工期
C. 风险
D. 资金周转
E. 施工机械

A B C D E
7

某公路工程发生一质量问题,问题发生后,施工单位应在2天内书面上报(     )

A. 建设单位
B. 监理单位
C. 设计单位
D. 勘察单位
E. 质量监督站

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景资料:
某施工单位承担的某双向4车道高速公路隧道,该隧道为单洞双向行驶长3200m,隧道最大埋深342m,净空宽度19.64m,净空高度6.88m,净空面积为105.16m2,设计车速100km/h,工程于2008年7月1日开工。

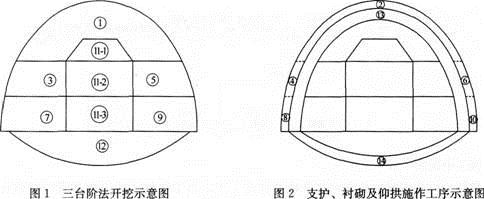

该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属Ⅳ~V级围岩,稳定性差。由于地下水发育,特别是断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了TSP法进行超前地质预报,并进行相关监控量测。根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如图1、图2所示。

针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位按照“强支护、勤量测、紧衬砌”的原则组织上图各部位工序施工。隧道防水和排水应按照防、截、堵相结合的原则进行综合设计,使洞内、洞口与洞外构成完整的防水、排水系统。
施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁”、“五项制度”的总目标,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,落实工程项目安全生产主体责任和相关单位的安全管理责任,深入排查治理交建设过程中的安全隐患。

问题:
1.写出①→⑩、 → 正确的施工顺序,说明理由。
2.施工单位采用台阶法施工是否合理?说明理由。
3.更正背景中隧道防水和排水原则的错误之处。
4.写出两种本隧道除了背景中提到的超前地质预报方法之外,还可以采取的超前地质预报方法。
5.背景资料中提及的“两项达标”总目标包括哪些内容?

9

背景资料:

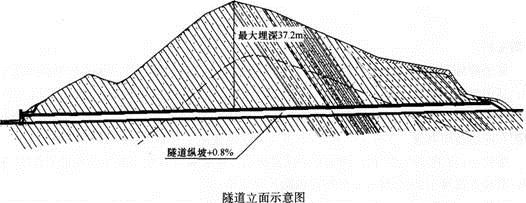

弯山隧道是某高速公路第七合同段的一座分离式隧道,双向6车道,宽2×14m。左线ZK44+300~ZK45+700,长度1400m,右线YK44+310~YK45+722.3,长度1412.3m,洞身围岩为Ⅲ级~Ⅳ级,施工单位按新奥法组织施工,为防止左右洞在同一断面同时开挖,对两隧道之间围岩产生较大的影响,采用右洞从进口主攻、左洞从出口主攻的方法开挖。隧道立面示意图见下图。

开挖采用钻爆法施工,采用光面爆破技术开挖。进出口主要各配备1台凿岩台车钻眼,1台挖掘机配合1台侧卸式装载机装碴。6台15t自卸汽车出碴。洞口IV级围岩采用超前小导管注浆及超前砂浆锚杆、钢筋网喷射混凝土、钢拱架支护,Ⅲ级围岩采用组合锚杆、喷射钢纤维混凝土支护。
支护施工中,施工单位采用的工序包括:①开挖;②超前支护;③初喷;④锚杆、钢筋网、钢拱架;⑤复喷至设计厚度。超前支护在开挖前施工,初期支护紧跟开挖施工。
该隧道洞内Ⅲ、Ⅳ类围岩采用HBCφ22组合式锚杆,超前砂浆锚杆采用钻机钻孔Ⅳ级围岩地段锚杆孔均采用手工手持YT28风钻钻眼;Ⅲ级围岩锚杆孔均采用台车钻眼,采用高压注浆泵注浆。喷射混凝土采用干喷工艺施作。

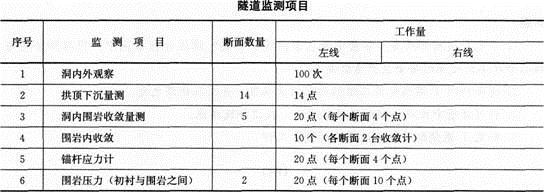

施工中施工单位认真落实超前地质预报和监控量测工作,确保隧道施工不出现坍塌事故。隧道监测项目见下表。

问题:
1.该隧道内的施工排水用什么方法?
2.该隧道的监测项目表中哪些属于必测项目?必测项目还差哪个项目?
3.写出正确的支护施工工序。
4.指出初期支护中的错误做法。

10

背景资料:
某施工单位承接了平原区一段长56km的双向四车道新建高速公路路面施工。该高速公路设计车速为100km/h,全线均为填方路堤,平均填方高度1~2m。硬路肩宽3m,中央分隔带宽2m,单车道宽度3.75m,土路肩宽0.75m(采用M7.5浆砌片石加固)。路面面层采用AC16沥青混凝土,全线没有加宽与超高。行车道、硬路肩、路缘带均采用相同的路面结构尺寸,路面结构设计图如下图所示:

施工过程中发生了以下四个事件:
事件一:项目部对施工材料实行材料计划管理,在确定材料需用量计划时,材料采购人员对片石采购进行了充分调研,发现片石的虚方与实方比为1:0.8,即采购回来的1m3片石只能砌筑0.8m3M7.5浆砌实体。
事件二:稀浆封层的施工之前,施工单位进行了充分的备料,包括:乳化沥青、粗细集料、水、石粉和添加剂。稀浆封层混合料的乳化沥青的用量应通过查阅规范确定,稀浆封层混合料的加水量应根据施工摊铺和易性由现场经验确定。
事件三:沥青混凝土摊铺时,5号运料车在运输途中,受交通事故影响被堵,沥青拌和料运达摊铺现场时温度为125℃。现场施工员及时将该车料进行了摊铺和碾压。
事件四:当路面底基层施工完毕后,进行中央分隔带的开挖,先挖集水槽后挖纵向盲沟,一般采用人工开挖的方式。开挖的土料应及时运走以防止污染路面结构层。该工程采用清单计价,施工合同中的清单单价部分摘录如下表:

问题:
1.计算路基总宽度1(结果保留两位小数)。
2.针对加固路肩工程,材料采购人员应采购片石多少m3(结果保留两位小数)?
3.改正事件二中错误之处。
4.事件三中现场施工员的做法是否正确?说明理由。
5.计算该项目路面面层的合同造价(结果保留两位小数)。
6.写出材料成本控制时,如何进行材料用量的控制?
