2016年05月10日《建筑工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
加强多层砌体结构房屋抵抗地震能力的构造措施有(     )
A. 提高砌体材料的强度
B. 增大楼面结构厚度
C. 设置混凝土过梁
D. 加强楼梯间的整体性
A B C D
2
根据《建筑基坑支护技术规程》的规定,钢筋混凝土支撑构件的混凝土强度等级不应低于(     )
A. C15
B. C20
C. C25
D. C30
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
3
民用建筑工程验收时,必须进行室内环境污染物浓度检测,需要检测的污染物包括(     )
A. 氡
B. 甲醛
C. 苯
D. 氨
E. VOC
A B C D E
4
下列不需要对钢结构进行整体稳定计算的是(     )
A. 当有铺板(各种钢筋混凝土板或钢板)密铺在梁的受压翼缘上与其牢固相连,能阻止梁受压翼缘的侧向位移
B. 工字形截面简支梁受压翼缘的自由长度与宽度之比满足相应要求时,梁的整体稳定可不计算
C. 钢结构工字型截面梁腹板设置加劲肋
D. 梁受压翼缘宽厚比满足规范要求
E. 采用高强材料设计
A B C D E
5
关于混凝土原材料的说法正确的有( )
A. 水泥进场时应对其强度、安定性等指标进行复验
B. 采用海砂时应按批检验其含氨盐量
C. 快硬硅酸盐水泥出厂超过一个月(当使用中对水泥质量有怀疑或水泥出厂超过三个月),应再次复验后按复验结果使用
D. 预应力钢筋混凝土结构中,严禁使用含氯化物的外加剂
E. 钢筋混凝土结构中,严禁使用含氯化物的水泥
A B C D E
6
关于屋面涂膜防水施工的说法,正确的有(     )
A. 胎体增强材料的铺设应由屋面最高处向下进行
B. 上下二层胎体增强材料应相互垂直铺设
C. 胎体增强材料长边搭接宽度不得小于50mm
D. 防水涂膜应分遍涂布
E. 前后两遍涂料的涂布方向应相互垂直
A B C D E
7
钢结构焊接产生夹渣的主要原因包括(     )等
A. 坡口角度间隙太小
B. 焊接材料质量不好
C. 焊接电流太小
D. 焊接速度太快
E. 熔渣密度太大
A B C D E
简答题(请根据背景资料,按要求作答)
8
【背景资料】
某建筑工程,工程实施过程中发生以下事件:
事件1:甲施工单位将其编制的施工组织设计报送建设单位。建设单位考虑到工程的复杂性,要求项目监理机构审核该施工组织设计;施工组织设计经监理单位技术负责人审核签字后,通过专业监理工程师转交给甲施工单位。
事件2:甲施工单位依据施工合同将深基坑开挖工程分包给乙施工单位,乙施工单位将其编制的深基坑支护专项施工方案报送项目监理机构,专业监理工程师接收并审核批准了该方案。
事件3:主体工程施工过程中,因不可抗力造成损失。甲施工单位及时向项目监理机构提出索赔申请,并附有相关证明材料,要求补偿的经济损失如下:
(1)在建工程损失26万元;
(2)施工单位受伤人员医药费、补偿金4.5万元;
(3)施工机具损坏损失12万元;
(4)施工机械闲置、施工人员窝工损失5.6万元;
(5)工程清理、修复费用3.5万元。
事件4:甲施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单。项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
问题
1.指出事件1中的不妥之处,写出正确做法。
2.指出事件2中专业监理工程师做法的不妥之处,写出正确做法。
3.逐项分析事件3中的经济损失是否应补偿给甲施工单位,分别说明理由。项目监理机构应批准的补偿金额为多少万元?
4.指出事件4中的不妥之处,写出正确做法。
9
【背景资料】
某办公楼工程,建筑面积82000m2,地下3层,地上20层,钢筋混凝土框架一剪力墙结构,距邻近6层住宅楼7m。地基土层为粉质黏土和粉细砂,地下水为潜水,地下水位-9.5m,自然地面-0.5121。基础为筏板基础,埋深14.5m,基础底板混凝土厚1500mm,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式施工。基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗。主体结构选择有相应资质的A劳务公司作为劳务分包,并签订了劳务分包合同。
合同履行过程中,发生了下列事件:
事件1:基坑支护工程专业施工单位提出了基坑支护降水采用“排桩+锚杆+降水井”方案,施工总承包单位要求基坑支护降水方案进行比选后确定。
事件2:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行,在混凝土浇筑完12h内对混凝土表面进行保温保湿养护,养护持续7d。养护至72h时,测温显示混凝土内部温度70℃,混凝土表面温度35℃。
事件3:结构施工到10层时,工期严重滞后。为保证工期,A劳务公司将部分工程分包给了另一家有相应资质的B劳务公司,B劳务公司进场工人100人。因场地狭小,B劳务公司将工人安排在本工程地下室居住。工人上岗前,项目部安全员向施工作业班组进行了安全技术交底,双方签字确认。
问题
1.事件1中,适用于本工程的基坑支护降水方案还有哪些?
2.降排的地下水还可用于施工现场哪些方面?
3.指出事件2中底板大体积混凝土浇筑及养护的不妥之处,并说明正确做法。
4.指出事件3中的不妥之处,并分别说明理由。

10
时标网络
某房屋建筑工程,建筑面积26 800m2,地下二层,地上七层,钢筋混凝土框架结构,根据根据《建设工程施工合同(示范文本)》(GF-2013-0201)和《建设工程管理合同(示范文本)》(GF-2012-0202),建设单位分别与中标的施工总承包单位和监理单位签订了施工总承包合同和监理合同。
事件三:在监理工程师要求的时间内,施工总承包单位提交了室内装饰装修工程的进度计划双代号时标网络图(如下图所示),经监理工程师确认后按此组织施工。

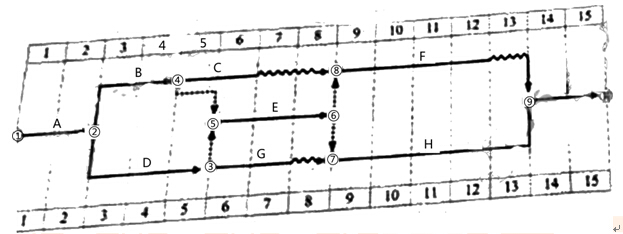

室内装饰装修工程进度计划网络图(时间单位:周)
事件四:在室内装饰装修工程施工过程中,因建设单位设计变更导致工作C的实际施工时间为35天,施工总承包单位以设计变更影响进度为由,向项目监理机构提出工期索赔21天的要求。
问题:
1、针对事件三的进度计划网络图,写出其计算工期、关键线路。分别计算工作C与工作F的总时差和自由时差(单位:周)。
2、事件四中,施工总承包单位提出的工期索赔天数是否成立?说明理由。
