单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

根据安全鉴定结论,某水闸工程运用指标基本达到设计标准,工程存在一定损坏,经大修后,可达到正常运行。该水闸安全类别属于(     )类

A. 一
B. 二
C. 三
D. 四

A B C D
2

土石围堰水下部分石渣、堆石体的填筑施工一般采用(     )法

A. 平筑
B. 立筑
C. 进占
D. 后退

A B C D
3

《水利工程建设重大质量与安全事故应急预案》属于(     )应急预案

A. 地方
B. 专项
C. 部门
D. 企业

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

水利工程施工合同争议的处理方法包括(     )

A. 投诉
B. 仲裁
C. 诉讼
D. 友好协商解决
E. 提请争议评审组评审

A B C D E
5

国有资金占控股或者主导地位的依法必须进行招标的水利工程项目,可以采用邀请招标方式的情形有(     )

A. 国家重点水利项目
B. 地方重点水利项目
C. 全部使用国有资金投资的水利项目
D. 技术复杂、有特殊要求或者受自然环境限制,只有少量潜在投标人可供选择
E. 采用公开招标方式的费用占项目合同金额的比例过大

A B C D E
简答题(请根据背景资料,按要求作答)
6

某泵站工程,业主与总承包商、监理单位分别签订了施工合同、监理合同。总承包商经业主同意将土方开挖、设备安装与防渗工程分别分包给专业性公司,并签订了分包合同。
施工合同中说明:施工工期278天,2004年9月1日开工,工程造价4357万元。
合同约定结算方法;合同价款调整范围为业主认定的工程量增减、设计变更和洽商;安装配件、防渗工程的材料费调整依据为本地区工程造价管理部门公布的价格调整文件。
实施过程中,发生如下事件:
事件1:总承包商于2004年8月25日进场,进行开工前的准备工作。原定2004年9月1日开工,因业主办理伐树手续而延误至2004年9月6日才开工,总承包商要求工期顺延5天。
事件2:土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。为此,总承包商请土方公司向业主要求索赔。
事件3:在基础回填过程中,总承包商已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总承包商再次取样复验,结果合格。总承包商要求监理单位支付试验费。
事件4:总承包商对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行实验,改进成功用于本工程,总承包商要求此项试验费由业主支付。
事件5:结构施工期间,总承包商经总监理工程师同意更换了原项目经理,组织管理一度失调,导致封顶时间延误8天。总承包商以总监理工程师同意为由,要求给予适当工期补偿。
事件6:监理工程师检查防渗工程,发现止水安装不符合要求,记录并要求防渗公司整改。防渗公司整改后向监理工程师进行了口头汇报,监理工程师即签证认可。事后发现仍部分有误,需进行返工。
事件7:在做基础处理时,经中间检查发现施工不符合设计要求,防渗公司也自认为难以达到合同规定的质量要求,就向监理工程师提出终止合同的书面申请。
事件8:在进行结算时,总承包商根据已标价的工程量清单,要求安装配件费用按发票价计取,业主认为应按合同条件中约定计取,为此发生争议。

问题:
(1)在事件1中,总承包商的要求是否成立?根据是什么?
(2)在事件2中,总承包商的做法对否?为什么?
(3)在事件3中,总承包商的要求是否合理?为什么?
(4)在事件4中,监理工程师是否批准总承包商的支付申请?为什么?
(5)在事件5中,你认为总承包商是否可以得到工期补偿?为什么?
(6)在事件6中,返修的经济损失由谁承担?监理工程师有什么不妥之处?
(7)在事件7中,你认为监理工程师应如何协调处理?
(8)在事件8中,你认为哪种意见正确?为什么?

7

某省属重点水利工程项目计划于2004年12月28日开工,由于坝肩施工标段工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间2004年9月20~22日购买了招标文件。招标文件中规定,2004年10月18日下午4时是招标文件规定的投标截止时间,2004年11月10日发出中标通知书。
在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于2004年10月18日下午5时才送达,原因是中途堵车;2004年10月21日下午由当地招投标监督管理办公室主持进行了公开开标。
评标委员会成员共有7人,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已由项目经理签字并加盖了公章。评标委员会于2004年10月28日提出了评标报告。B、A企业综合得分分别为第一、二名。由于B企业投标报价高于A企业,2004年11月10日招标人向A企业发出了中标通知书,并于2004年12月12日签订了书面合同。

问题:
(1)业主自行决定采取邀请招标方式的做法是否妥当?说明理由。
(2)C企业和E企业投标文件是否有效?分别说明理由。
(3)指出开标工作的不妥之处,说明理由。
(4)指出评标委员会成员组成的不妥之处,说明理由。
(5)招标人确定A企业为中标人是否违规?说明理由。
(6)合同签订的日期是否违规?说明理由。

8

背景资料:

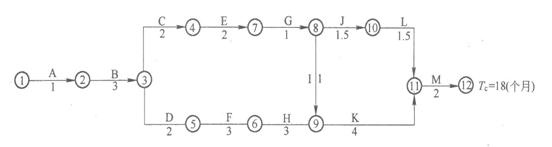

某水利水电工程项目的原施工进度网络计划(双代号)如图所示。该工程总工期为l8个月。在上述网络计划中,工作C、F、J三项工作均为土方工程,土方工程量分别为7000m³、10000m³、6000m³,共计23000m³,土方单价为15元/m³。合同中规定,土方工程量增加超出原估算工程量25%时,新的土方单价可从原来的l5元/m³下降到l3元/m³。合同约定每台施工机械闲置1天为800元,每月以30天计;C、F、J实际工作量与计划工作量相同。
施工中发生如下事件:
事件1:施工中,由于施工单位施工设备调度原因,C、F、J工作需使用同一台挖土机先后施工。
事件2:在工程按计划进行4个月后(已完成A、B两项工作的施工),项目法人提出增加一项新的土方工程N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工。根据施工单位提出并经监理机构审核批复,该项N工作的土方工程量约为9000m3,施工时间需要3个月。
事件3:经监理机构批准,新增加的土方工程N使用与C、F、J工作同一台挖土机施工。

问题:
(1)在不改变各工作历时的情况下,发生事件l后,施工单位如何调整计划,使设备闲置时间最少,且满足计划工期要求?
(2)按事件2新增加一项新的土方工程N后,土方工程的总费用应为多少?
(3)土方工程N完成后,施工单位提出如下索赔:
①增加土方工程施工费用13.5万元;
②由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元;
③延长工期3个月。
施工单位上述索赔是否合理?说明理由

9

背景资料
某枢纽工程为大(1)型水利工程,工程设备签约合同价约3000万元,枢纽工程土建及设备安装标招标文件按《水利水电工程标准施工招标文件》(2009年版)编制。招标文件规定的工期是12个月,发包人向承包人一次性支付签约合同总价的10%作为工程预付款,施工期最后7个月等额扣回,在施工期内,按每月工程进度款5%的比例扣留工程质量保证金,直到扣留总额达到签约合同价的5%为止。保修期满后退还,保修期1年。在招标及合同管理中发生如下事件:
事件1:招标文件关于投标人资格要求的部分内容如下:
(1)投标人须具备水利水电工程施工总承包一级及以上资质,年检合格,并在有效期内;
(2)投标人项目经理须由持有一级建造师执业资格证书和安全生产考核合格证书的人员担任,并具有类似项目业绩;
(3)投标人注册资本金应不低于投标报价的10%;
(4)水利建设市场主体信用等别为诚信。
事件2:经过评标,B单位中标。发包人与B单位签订了施工承包合同,合同条款中关于双方的义务有如下内容:合同约定,发包人的义务和责任有:①提供施工用地;②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害;⑤提供测量基准。承包人的义务和责任有:①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收;④提交施工组织设计;⑤为其他人提供施工方便。
事件3:B单位合同工程量及单价如下表:

B单位倒数第二个月完成土方工程10万m3,砌石工程1万m3,混凝土工程1000m3,钢筋制作与安装工程90t。

问题
1.指出并改正事件1对投标人资格要求的不妥之处。水利建设市场主体信用级别是如何分类的?
2.根据《水利水电工程标准施工招标文件》(2009年版),指出事件2中有关发包人和承包人的义务和责任中的不妥之处。
3.依据背景资料,本项目签约合同金额为多少?发包人应支付的工程预付款为多少?应扣留的工程质量保证总额为多少?
4.依据背景资料,若工程质量保证金最后一个月恰好达到扣留总额,计算施工单位倒数第二个月的工程进度款、工程质量保证金扣留、工程预付款扣回、应收款。

10

背景资料
某高土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理。
施工总承包完成桩基工程后,自行决定将基坑的支护和土方开挖工程分包给了一家专业分包单位施工,专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位,专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,施工组织方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工。
专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求立即撤离现场施工人员,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成4名施工人员被掩埋,其中3人死亡,1人重伤。
事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古河道,基坑支护设计中未能考虑这一因素。事故中直接经济损失300万元,于是专业分包单位要求设计单位赔偿事故损失300万元。

问题:
(1)请指出上述整个事件中有哪些做法不妥,并写出正确的做法。
(2)根据《水利工程建设安全生产管理规定》,施工单位应对哪些达到一定规模的危险性较大的工程编制专项施工方案?
(3)根据《水利工程建设重大质量与安全事故应急预案》,本事故应定为哪种等级的事故?并说明理由。
(4)这起事故的主要责任人是谁?请说明理由
