背景

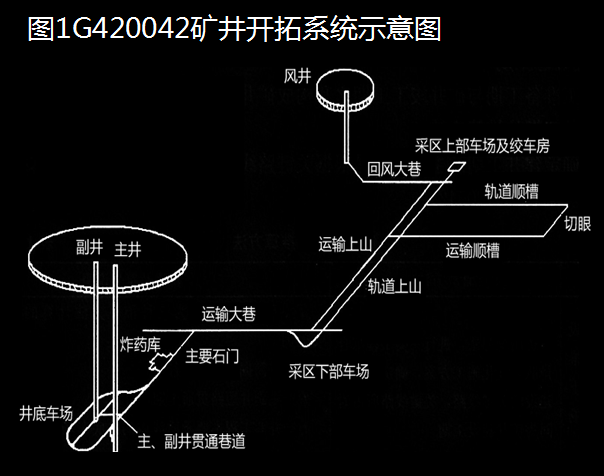

某矿井开拓系统见图1G420042,一施工单位承担了该矿井的施工任务,施工方案为对头掘进。矿井施工准备12个月,主井比副井先3个月开工,风井比副井晚1个月开工,计划主、副井同时到底后进行短路贯通,然后主井进行临时改绞、副井一次装备,副井交付使用后主井进行永久装备。井下施工不间断进行,井底车场与主要石门及运输大巷等同时安排施工,向采区方向推进。风井方向在到底后也进行改绞,然后掘进回风大巷、采区上部车场及绞车房,向下掘进轨道下山,并与主、副井在采区下部车场贯通。主、副井与风井贯通后,立即开展采区顺槽和切眼的施工,同时平行进行采区设备的安装和试运转。

矿井施工中主要矿建、土建及安装工程计划时间如下:
(1)主井井筒 15个月; (2)副井井筒 12个月;
(3)风井井筒 10个月;(4)主、副井短路贯通巷 1个月;
(5)炸药库 3个月 ; (6)车场巷道及主要石门 5个月;
(7)运输大巷 10个月; (8)采区下部车场 3个月;
(9)轨道上山 6个月; (10)运输上山 6个月;
(11)回风大巷 6个月;
(12)采区上部车场及绞车房 6个月;
(13)轨道顺槽 6个月;
(14)运输顺槽 6个月;
(15)切眼 1个月;
(16)主井井筒改绞 1个月;
(17)主井永久装备 9个月 ;
(18)副井永久装备 10个月;
(19)风井临时改绞 1个月;
(20)风井永久装备 4个月;
(21)采区安装 4个月;
(22)工作面安装 2个月;
(23)矿井试运转 1个月。
