您现在的位置:首页 > 一级建造师 > 考试题库

一级建造师考试题库

2016年01月14日《矿业工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
关于泥浆护壁成孔灌注桩的特点,说法不正确的是(     )
A. 易造成现场环境污染
B. 工作效率高
C. 设备简单
D. 成孔速度不够快
A B C D
2
钢材的抵抗外物局部压人的能力称为(     )
A. 抗压强度
B. 耐压能力
C. 抗冲击强度
D. 硬度
A B C D
3
井巷工程的分项工程质量合格,要求抽查的主控项目(     )
A. 75%以上测点合格,其余的25%无重大问题
B. 75%以上测点合格,其余测点不影响安全和使用
C. 80%以上测点合格,其余的20%无重大问题
D. 要求100%测点合格
A B C D
4
下列条件可能适合于采用特殊施工方法的是(     )
A. 软土层
B. 井筒基岩段
C. 稳定的表土层
D. 松软破碎的岩层
A B C D
5
关于矿井主要通风机的性质,说法正确的是其(     )
A. 为矿井中功率最大的风机
B. 服务于整个矿井或其一分区
C. 用于解决系统中风量不够问题
D. 安装在井下
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6
关于施工控制网用途的说法,正确的是(     )
A. 施工控制网是工程设计的依据
B. 施工控制网是工程施工的依据
C. 依据施工控制网对施工实物在图纸上进行放样
D. 通过施工控制网将图纸上的建(构)筑物在实际地点进行标定
E. 施工控制网在施工完成后就失去功能
A B C D E
7
关于矿业工程施工现场防火管理要求,以下说法正确的有( )。(09)
A. 施工现场严格禁止使用电炉
B. 高压线下不准布设临时建筑
C. 仓库保管员应定期对消防器材进行维修保养
D. 明火作业班组使用消防器材要得到消防员的同意
E. 井口附近10m内不得有明火
A B C D E
简答题(请根据背景资料,按要求作答)
8
背景资料

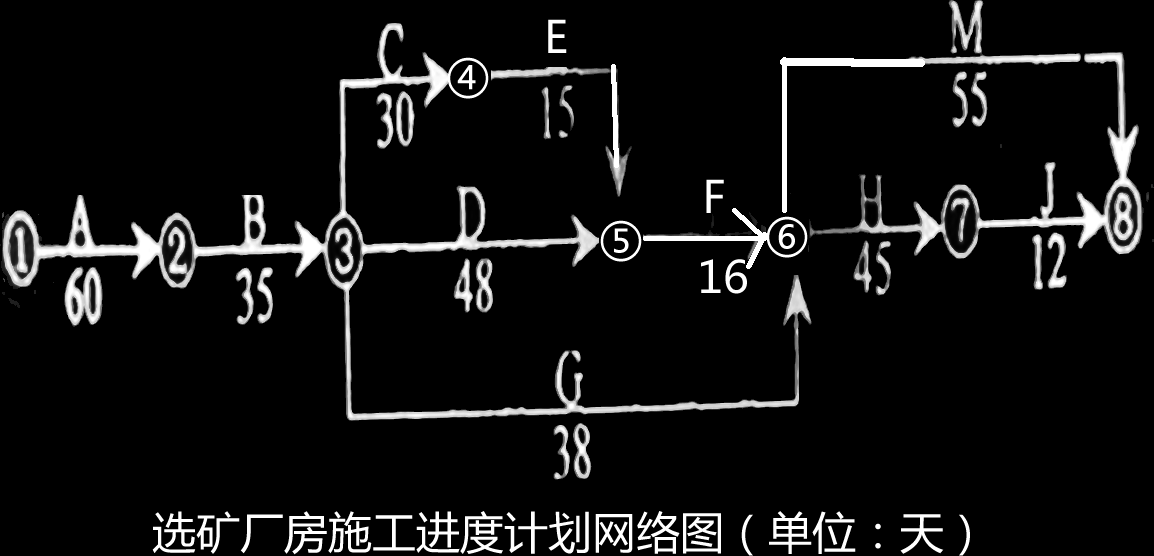

某施工单位承担了一项矿井工程的地面土建施工任务。工程开工前,项目经理部编制了项目管理实施规划并报监理单位审批,监理工程师审查后,建议施工单位通过调整个别工序作业时间的方法,将选矿厂的施工进度计划(如下图所示)工期控制在210天内。施工单位通过工序和成本分析,得出C、D、H三个工序的作业时间可通过增加投入的方法予以压缩,其余工序作业时间基本无压缩空间或赶工成本太高。其中C工序作业时间最多可缩短4天,每缩短1天增加施工成本6000元;D工序最多可缩短6天,每缩短1天增加施工成本4000元;H工序最多可缩短8天,每缩短1天,增加施工成本5000元。
经调整,选矿厂房的施工进度计划满足了监理单位的工期要求。
施工过程中,由于建设单位负责采购的设备不到位,使G工序比原计划推迟了25天才开始施工。工程进行到第160天时,监理单位根据建设单位的要求下达了赶工指令,要求施工单位将后续工期缩短5天。施工单位改变了M工序的施工方案,使其作业时间压缩了5天,由此增加施工成本80000元。工程按监理单位要求工期完工。
问题
1)指出选矿厂房的初始进度计划的关键工序并计算工期。
2)根据工期-成本优化原理,施工单位应如何调整进度计划使工期控制在210天内?调整工期所增加的最低成本为多少元?
3)对于G工序的延误,施工单位可提出多长时间的工期索赔?说明理由。
4)监理单位下达赶工指令后,施工单位应如何调整后序三个工序的作业时间?
5)针对监理单位的赶工指令,施工单位可提出多少费用索赔?
9
背景:某立井井筒工程,井筒设计净直径7m,深度760m,表土段320m采用冻结法施工,风化基岩段有两层含水层,采用地面预注浆法施工。某承包商通过资格预审后,对招标文件进行了仔细分析,发现业主所提出的工期要求过于苛刻,且合同条款中规定的每拖延1天工期罚合同价的1‰。若要保证实现该工期要求,必须采取特殊措施,从而大大增加成本;还发现原方案风化基岩段采用地面预注浆法施工治水效果及工期均无法保障,费用并不节省。
因此,该承包商在投标文件中说明业主的工期要求难以实现,因而按自己认为的合理工期(比业主要求的工期增加6个月)编制施工进度计划并据此报价,还建议将风化基岩段施工方案改为冻结法施工,并对这两种施工方案进行了技术经济分析和比较,证明冻结法施工经济、安全、可靠。该承包商将技术标和商务标分别封装,在封口处加盖本单位公章和项目经理签字后,在投标截日期前1天上午将投标文件报送业主。次日(即投标截止日前当天)下午,在规定的开标前1h,该承包商又递交了一份补充材料。其中声明将原报价降低4%。但是,招标单位的有关人员认为,根据国际上“一标一投”的惯例,一个承包商不得递交两份投标文件,因而拒收承包商的补充材料。
开标会由市招标办的工作人员主持,市公证处有关人员到会,各投标单位代表均到场。开标前,市公证处人员对各投标单位的资质进行审查,并对所投标文件进行审查,确认所有投标文件均有效后,正式开标。主持人宣读投标单位名称、投标价格、投标工期和有关投标文件的重要说明。
该项目在施工过程中,由于设计变更,井筒深度增加了50m,建设单位同意根据类似支护厚度的井筒单价增加50m的价格。
问题:
(1)从所介绍的背景资料来看,在该项目招标程序中存在哪些问题?请分别作简单说明。
(2)该承包商运用了哪几种报价技巧?其运用是否得当?请逐一加以说明。
(3)在合同变更事件中,建设单位做法合理吗?
10
背景
  某矿山项目建井工程已完成招标工作,施工单位为保证施工项目的顺利进行,认真地进行了进度控制计划的编制工作。主要包括编制矿井施工组织设计;确定保证总工期目标不被突破的对策措施;确定施工方案;工程进度的动态管理计划;施工总进度计划;工程进度的检查计划;施工总平面图及材料设备的采购供应计划;制定总工期突破后的补救措施等。工程进行过程中,有关单位进行联合检查,发现施工单位一台主要设备未能如期到位,导致总工期拖延15d;矿场方面原因引起较大设计变更,导致总工期拖延30d;由于地下勘探不明,遭遇老空积水,导致总工期拖延45d。(同一工作由不同原因引起的停工都不在同一时问)
问题
1.施工方所进行的进度控制工作是否包含了项目进度控制的整个过程?
2.上述原因导致建井工程拖延多少时间?影响工期的因素属于哪些内容?
3.针对以上因素,可采取哪些赶工措施?
