下列不属于公路工程竣工验收主要工作内容的是( )
A. 按交通运输部规定的办法对工程质量进行评分,并确定工程质量等级 B. 对合同是否全面执行、工程质量是否合格做出结论 C. 听取项目法人、设计单位、施工单位、监理单位的工作报告 D. 对建设项目进行综合评价
支架法施工时应考虑施工预拱度,下列不属于施工预拱度的是( )
A. 支架在荷载作用下的弹性压缩挠度 B. 支架在荷载作用下的非弹性压缩挠度 C. 支架基底在荷载作用下的非弹性沉陷 D. 卸架后上部构造本身及全部活载所产生的竖向挠度
不属于浅埋及软土隧道施工常采用的方法有( )
A. 矿山法 B. 明挖法 C. 盾构法 D. 盖挖法
下列关于水泥混凝土路面施工安全要点,叙述错误的是( )
A. 人工摊铺作业在装卸钢模板时,必须逐片轻抬轻放 B. 采用轨模摊铺机进行混凝土摊铺作业时。布料机和振平机应紧密跟进 C. 旧路面凿除宜有计划地分小段进行 D. 使用混凝土抹平机作业时,应确保抹平机的叶片处于同一水平
拱式明洞按荷载分布可分为( )
A. 路堑对称型 B. 路堑偏压型 C. 半路堑偏压型 D. 半路堑单压型 E. 半路堑挡土型
路基边坡病害包括( )
A. 表层溜坍 B. 崩塌 C. 滑坡 D. 落石 E. 反射裂缝
背景材料: 某公路隧道为单洞双向行驶两车道隧道,全长4279m,最大埋深1049m。隧道净空宽度9.14m,净空高度6.98m,净空面积为56.45m2。该隧道其围岩主要为弱风化硬质页岩,属IV〜V级围 岩,稳定性较差。根据该隧道的地质条件和开挖断面宽度,承包人拟采用台阶分部法施工。隧道开挖过程中,由于地下水发育,洞壁局部有股水涌出,特别是断层地带岩石破碎,裂隙发育,涌水更为严重。施工中采取了超前围岩预注浆堵水,在该隧道施工过程还进行了监控量测,并指导二次衬砌的施作。
问题: (1)根据背景材料,施工单位开展监控量测的主要目的是什么? (2)根据背景材料,超前围岩预注浆堵水应符合哪些规定? (3)根据背景材料,二次衬砌的施作应在什么条件下才能进行?

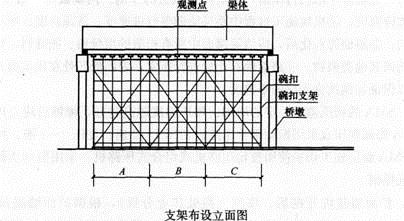

某跨度40m现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工(见下图),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。 为了保证支架的承载力以及消除支架和支架地基引起的塑性变形,对支架进行了堆沙袋预压,压重为梁自重的1.2倍(梁自重加施工荷载),并在跨中支架顶部设置了标高观测点。观测点预压前标高为185.756m,进行分级预压,100%预压荷载时观测点的标高为185.701m。预压稳定后进行了分级卸载,卸载后观测点的标高为185.725m。 经计算,该桥达到了设置预拱度的条件,恒载、活载、混凝土温度、徐变、收缩引起挠度见下表,并按二次抛物线设置预拱度。跨中底板的设计标高为185.956 m。 梁体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、 C)(见下图),分批分次拆除支架。
问题 1.计算梁自重和施工荷载作用下的弹性变形。(保留小数点后三位) 2.计算该支架跨中需要设置的预拱度以及底板的立模标高。(保留小数点后三位) 3.排列A、B、C三部分合理的拆除顺序。 4.写出旧扣件外观质量可能存在的病害。 5.写出架设本桥支架所需要的特殊工种
某高速公路大桥(654-3×110+65)m上部结构为变截面预应力混凝土连续箱梁,箱梁采用三角斜拉带式挂篮进行悬臂浇筑法对称施工。施工方在施工中以线形控制、边跨及跨中合龙段混凝土裂缝控制、张拉吨位及预应力束伸长量控制作为质量控制关键点。 完成下部结构施工后,承包人先复测了墩台顶面高程和桥轴线,然后开始制作和安装扇形托架作为0号、1号块的工作平台,接下来立模、钢筋制作、浇筑0号和1号块混凝土。混凝土强度符合要求后,进行了预应力束张拉、孔道压浆,在梁底和墩顶之间浇筑临时混凝土垫块作为临时固结措施。 组装挂篮、箱梁模板安装校正就位、钢筋制作、混凝土浇筑,混凝土强度满足要求后开始预应力束张拉、孔道压浆、拆模。 移动挂篮就位,准备下一梁段的施工…… 合龙段劲性骨架制作就位、张拉临时束、箱梁合龙段混凝土施工,混凝土强度满足要求后进行预应力束张拉、孔道压浆、解除临时固结措施,将梁体转换成连续梁体系。
问题 1.0号、1号块施工完成后,需进行临时固结,采取临时固结措施的目的是什么? 2.在“组装挂篮,箱梁模板安装校正就位”这一施工过程中,缺少一道关键施工工序,这一工序是什么?这道工序的作用是什么?实施这一工序时,常用的方法有哪些? 3.箱梁混凝土浇筑时,为确保各节段混凝土结合完好,上、下节梁段的接触面应作何处理?预应力张拉前,对张拉设备(千斤顶、油泵等)应作何要求? 4.箱梁合龙段混凝土施工应选择在一天中的什么时间进行浇筑?为什么? 5.为了控制箱梁立模高程值,施工中需在箱梁的适当位置设立相对坐标系,请问该相对坐标系应建立在箱梁的什么位置?
背景资料: 某跨度40m现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工(见图1),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。 承包人在制作支架前14d,向监理工程师提交了支架的施工方案,施工方案应包括工艺图,以及在计算荷载作用下,对支架按受力程序分别验算了①、②和③项内容,经监理工程师批准后开始制作和架设。施工中,由于支架设计上存在问题导致出现停工现象,施工单位认为由于方案经过了监理审批,因此施工方不存在任何责任。 梁体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、C)(见下图),分批分次拆除支架。
问题: 1.分别写出施工方案中所对应的①、②和③内容。 2.由于支架设计上存在的问题,导致出现的停工现象,施工单位是否有责任?简述理由。 3.排列A、B、C三部分合理的拆除顺序。 4.写出旧扣件外观质量可能存在的病害。 5.写出架设本桥支架所需要的特殊工种。
