2016年04月21日《市政公用工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

(     )挡土墙结构受力中,位移最大

A. 主动土压力
B. 静止土压力
C. 松驰土压力
D. 被动土压力

A B C D
2

扶壁式挡土墙由底板及固定在底板上的直墙和扶壁构成,主要依靠底板上的(     )维持稳定的挡土建筑物

A. 基桩
B. 锚杆
C. 填土重量
D. 砌块重量

A B C D
3

市政公用工程中,钢梁制造焊接环境相对湿度不宜高于(     )

A. 60%
B. 80%
C. 90%
D. 95%

A B C D
4

假山洞结构形式一般不含以下哪种( )

A. 梁柱式
B. 斗拱式
C. 挑梁式
D. 劵拱式


A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

按假山在园林中的位置和用途可分为(     )等

A. 园山
B. 塑山
C. 庭山
D. 凿山
E. 阁山

A B C D E
6

下列施工要点,属于微表处大修工程施工准备的有(     )

A. 路面局部破损处进行挖补处理
B. 路面铣刨不少于2mm
C. 宽度大于5mm的裂缝进行灌浆处理
D. 对原有路面病害进行处理、刨平或补缝,使其符合设计要求
E. 深度15~40mm的车辙可采取填充处理,壅包应进行铣刨处理

A B C D E
简答题(请根据背景资料,按要求作答)
7

背景资料
某公司中标承建中压A 燃气管线工程,管道直径DN30mm,长26km,合同价3600 万元。
监理工程师在工程检查中发现:(2)管道准备连接施焊的数个坡口处有油渍等杂物。
检查后向项目部发出整改通知。
其余略。

问题:
4. 管道连接施焊的坡口处应如何处理方能符合有关规范的要求?

8

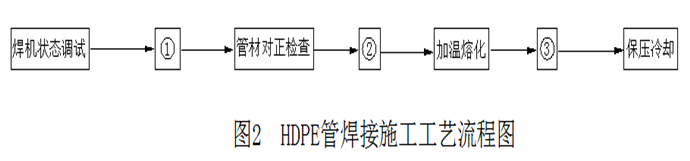

2014年案例分析(二)背景资料某市新建生活垃圾填埋场,工程规模为日消纳量200t,向社会公开招标,采用资格后审并设最高限价,接受联合体投标。A公司缺少防渗系统施工业绩,为加大中标机会,与有业绩的B公司组成联合体投标;C公司和D公司组成联合体投标,同时C公司又单独参加该项目的投标;参加投标的还有E、F、G等其他公司,其中E公司投标报价高于限价,F公司报价最低。 A公司中标后准备单独与业主签订合同,并将防渗系统的施工分包给报价更优的C公司,被业主拒绝并要求A公司立即改正。 项目部进场后,确定了本工程的施工质量控制要点,重点加强施工过程质量控制,确保施工质量;项目部编制了渗沥液收集导排系统和防渗系统的专项施工方案,其中收集导排系统采用HDPE渗沥液收集花管,其连接工艺流程如图2所示。

问题:3. 施工质量过程控制包含哪些内容? 4. 指出工艺流程图2中①、②、③的工序名称。 5. 补充渗沥液收集导排系统的施工内容

9

某市进行市政工程招标,招标范围限定为本省大型国有企业。甲公司为了中标,联合当地一家施工企业进行投标,并成立了两个投标文件编制小组,一个小组负责商务标编制,一个小组负责技术标编制。
在投标的过程中,由于时间紧张,商务标编写组重点对造价影响较大的原材料、人工费进行了询价,直接采用招标文件给定的分部分项工程量清单进行投标报价;招标文件中的措施费项目只给了项目,没有工程数量,甲公司凭借以往的投标经验进行报价。
招标文件要求本工程工期为180d,技术标编制小组编制了施工组织设计,对进度安排采用网络计划图表示,如下图所示。
网络计划图最终形成的技术标包括:(1)工程概况及编制说明。(2)项目部组成及管理体系和各项保证措施和计划。(3)施工部署、进度计划和施工方法选择。(4)各种资源需求计划。(5)关键分项工程和危险性较大工程的施工专项方案。

问题
1.建设单位对投标单位的限定是否合法?说明理由。
2.商务标编制存在哪些不妥之处?请予以改正。
3.技术标编写组绘出的网络计划图工期为多少?给出关键线路,并说明工期是否满足招标文件要求。
4.最终的技术标还应补充哪些内容?


10

A公司中标某供水厂的扩建工程,主要内容为一座在建调蓄水池。水池长65m,宽32m。为现浇钢筋混凝土结构,筏板式基础。新建水池采用基坑明挖施工,挖深为6m。设计采用直径800㎜混凝土灌注桩作为基坑围护结构、水泥土搅拌桩止水帷幕。新建水池壁外侧距现有构筑物最小距离仅有2.6m,新建水池基坑挖深大于既有构筑物底板0.5m;附近有多条地下管线。地层主要为粉土,地下水位于地表下0.5m 。
项目部编制了施工组织设计后按程序报批。A公司主管部门审核时,提出以下质疑:
(1)因施工场地位于供水厂内而非社会环境,施工区不搭设围挡,存在事故隐患;
(2)施工监测只考虑围护桩变形,监测项目偏少;
(3)为控制结构裂缝,浇筑与振捣措施主要有降低混凝土入模温度,保证混凝土结构内外温差不大于25℃。主管部门认为有缺项,要求补充。项目部重新补充修改施工组织设计,上报监理工程师批准后付诸实施。
工程施工完成后,施工单位编制了工程竣工报告,该报告经项目经理审核签字后上报建设单位。



<1> 、供水厂内施工是否需要搭设围挡?说明理由。
<2> 、基坑监测的主要对象除围护桩变形外还应有哪些监测项目?
<3> 、补充浇筑和振捣措施。
<4> 、本工程的竣工报告还需补充哪些手续?
