单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

根据《水利工程建设项目管理规定》(水建[1995]128号),水利工程初步设计静态总投资超过可行性研究报告相应估算静态总投资在(     )以上时,必须重新编制可行性研究报告

A. 5%
B. 10%
C. 15%
D. 20%

A B C D
2

下列管理过程的审计,不属于水利工程基本建设项目审计的是(     )

A. 开工审计
B. 建设期间审计
C. 后评价审计
D. 竣工决算审计

A B C D
3

根据《关于加强小型病险水库除险加固项目验收管理的指导意见》(水建管[2013]178号),关于小型病险水库竣工验收的说法,正确的是(     )

A. 竣工验收应在小型除险加固项目中央财政资金下达后一年内完工并验收
B. 竣工验收应在小型除险加固项目中央财政资金下达后一年内完工,完工后6个月内验收
C. 竣工验收应在小型除险加固项目中央财政资金下达后一年内完工,完工后一年内验收
D. 竣工验收应在小型除险加固项目全部完成并经过一个汛期运用考验后的6个月内进行

A B C D
4

下列截流方法中属于无戗堤法的是(     )

A. 立堵截流
B. 混合堵截流
C. 平堵截流
D. 水力冲填截流

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

根据《水利建设项目后评价管理办法》(水规计[2010]51号),水利工程建设项目后评价包括(     )

A. 设计单位的自我评价
B. 监理单位的自我评价
C. 项目法人的自我评价
D. 项目行业的评价
E. 主管部门的评价

A B C D E
简答题(请根据背景资料,按要求作答)
6

背景资料
某大型水闸工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,招标文件规定:
1.开标时间为2013年9月21日上午9:O0;
2.计划工期为12个月;
3.工程预付款为签约合同价的10%,分2次平均支付,第1次支付前,承包人需提供同等额度的工程预付款保函,当进场施工设备价值超过第2次工程预付款额度时,支付第2次工程预付款,最后2个月平均扣回;工程质量保证金按月进度款(不含工程预付款扣回和价格调整)的5%扣留,直到总额达到签约合同价的5%;
4.施工围堰由施工单位负责设计,报监理单位批准;
5.本项目不设暂估价项目,按分组工程量清单模式提供工程量清单。
甲、乙、丙、丁4家投标人参加投标。投标过程中,甲要求招标人提供初步设计文件中的施工围堰设计方案。为此,招标人发出招标文件澄清通知如下:
招标文件澄清通知(第1号)
甲、乙、丙、丁:
甲单位提出的澄清要求已收悉。经研究,提供初步设计文件中的施工围堰设计方案(见附件),供参考。
招标人:盖(单位)公章
2013年9月10日
附件:×××水闸工程初步设计文件中的施工围堰设计方案

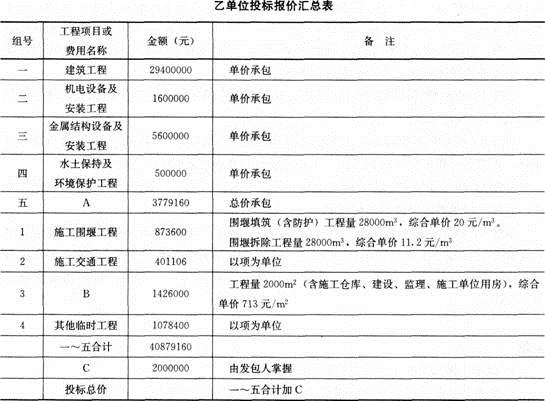

经评审,乙中标,签约合同价为投标总价,其投标报价汇总表如下:

实施过程中,乙直接采用初步设计文件中的施工围堰设计方案,经监理单位批准后施工,围堰运行中出现险情,需加固,乙向发包人提出索赔。因护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,发包人向乙推荐了具备相应资质的分包人。

问题
1.指出招标文件澄清通知中的不妥之处。
2.指出乙的投标报价汇总表中,A、B所代表的工程项目或费用名称。乙的投标总价为多少?
3.本合同乙提交的工程预付款保函额度为多少?指出开工第1月,乙完成A项目中除施工围堰拆除之外的所有内容(其中围堰填筑工程量为3000m3,B项目工程量为180m2),计算该月应扣留的工程质量保证金。
4.乙的索赔要求是否合理,为什么?
5.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),乙对发包人推荐分包人的处理方式有哪几种?并分别写出其具体做法。

7

背景资料
某水库枢纽工程除险加固的主要内容有:①坝基帷幕灌浆;②坝顶道路重建;③上游护坡重建;④上游坝体培厚;⑤发电隧洞加固;⑥泄洪隧洞加固;⑦新建混凝土截渗墙;⑧下游护坡拆除重建;⑨新建防浪墙。
合同约定:(1)签约合同价为2800万元,工期17个月,自2008年11月1日至2010年3月30日;(2)开工前发包人向承包人按签约合同价的10%支付工程进度款,预付款的扣回与还清按公式

计算, F1为20%,F2 为90%;(3)从第一个月起,按进度款的5%扣留质量保证
当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非汛期施工,其中“上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一个非汛期安排完成工程量的80%,剩余工程安排在第二个非汛期施工。承包人编制了第一、二个非汛期的施工网络进度计划如下图,其中第二个非汛期计划在2009年10月1日开工。该计划上报并得到批准。

第一个非汛期施工进度计划
备注:上游护坡重建工作累计持续时间为160d;每月均按30d计。
2008年11月1日开工

第二个非汛期施工进度计划
备注:上游护坡重建工作累计持续时间为160d;每月均按30d计。
2009年10月1日开工
事件一:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2009年12月30日完成,因设备闲置等增加费用2万元,据此承包人提出了顺延工期20天,增加费用2万元的索赔要求。

事件二:至2009年12月份,累计完成合同工程量2422万元。监理人确认的2010年1月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。

问题:
1.根据批准的施工网络进度计划,分别指出“发电隧洞加固”,“新建混凝土截渗墙”最早完成的日期。
2.按均衡施工原则,确定施工网络进度计划中D1、D2的值,并指出“上游护坡重建(一)”的最早完成日期。
3.如下表所示,根据第二个非汛期的施工网络进度计划,在答题纸上绘制第二个非汛期的施工网络进度计划的横道图(按最早时间安排)。


4.根据事件一,分析承包人提出的索赔要求是否合理,并说明理由。
5.根据事件二,分别计算2010年1月份的工程进度款、工程预付款扣回值、工程质量保证金扣留额、发包人应支付的工程款。



8

背景资料
某水库除险加固工程为均质土坝,坝长850m,坝高18m。加固内容有:增设混凝土防渗墙、拆除重建放水涵、重建溢洪道、土坝加高培厚和新建坝顶道路等工程。施工中发生如下事件:
事件1:施工单位编制了混凝土防渗墙施工方案,方案涉及如下工作:①混凝土浇筑;②平整场地;③成槽;④挖导槽;⑤做导墙;⑥安装成槽设备;⑦检验等工作。
事件2:在土坝加高培厚施工方案讨论时,是采用进占法施工还是后退法施工有不同意见,双方都提出了自己的理由。
事件3:放水涵划分为一个分部工程,该分部工程共有35个单元工程,其中重要隐蔽工程及关键部位单元工程12个。分部工程质量情况为:35个单元全部合格,其中优良为27个(重要隐蔽工程及关键部位单元工程优良为9个),混凝土拌合物质量符合优良标准。
事件4:工程进行了蓄水验收,有关单位的人员参加了验收。

问题
1.指出事件1中混凝土防渗墙的适宜施工顺序;从工程安全角度考虑,防渗墙施工还缺少了哪项工作?
2.说明事件2中进占法和后退法各自的特点和确定某种施工方法的依据。
3.判断事件3中放水涵的工程质量等级,并说明理由。
4.依据验收主持单位划分,指出事件4中验收的类别和验收委员会的人员构成。

9

背景资料
某河道治理工程包括河道疏浚和新建泵站,泵站设计流量为150m3/s,共安装4台机组,单机配套功率400kW,泵站采用正向进水方式布置于某河道堤后,区域涝水由泵站抽排后通过压力水箱和穿堤涵洞进入河道,涵洞出口设排洪闸挡洪。该河道汛期为每年6-9月份,堤防级别为1级。本工程施工期为19个月,2011年11月-2013年5月。施工中发生如下事件:
事件一:第一个非汛期施工的主要内容有:
1.堤身土方开挖,回填;2.泵室地基处理;3.泵室混凝土浇筑;4.涵身地基处理;5.涵身混凝土浇筑;
6.泵房施工;7.防洪闸施工;8.进水闸施工。
事件二:河道疏浚施工过程中,疏浚单元工程质量验收评定如下表所示。



事件三:2013年3月6日,该泵站建筑工程通过了合同工程完成验收,项目法人计划于2013年3月23前完成与运行管理单位的工程移交手续。2013年4月,泵站全部工程完工,2013年5月底,该工程竣工验收委员会对该泵站工程进行了竣工验收。
事件四:档案验收前,施工单位负责编制竣工图,其中,总平面布置图(图A)图面变更了45%:涵洞出口段挡土墙(图B)由原重力式变更为扶臂式,堤防混凝土预制块护坡(图C)碎石垫层厚度由原设计的10cm变更为15cm.

问题:
1.从安全度汛角度考虑,指出事件一中第一个非汛期的最重要的四项工程。
2.根据《水利水电工程单元工程施工质量验收评定标准—堤防工程》(SL634-2012),补充表中名称和数据。
3.根据《水利水电工程验收规程》(SL 223-2008),指出并改正事件三中的不妥之处,并简要说明理由。
4.根据《水利工程建设项目档案管理规定》(水办2005 480号),分别指出事件四中图A,图B,图C 三种情况下的竣工图编制要求。
5.根据背景资料,指出本泵站工程等别、规模,泵房和穿堤涵洞的级别。
