2016年04月20日《机电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

管道进行气压试验前,必须用空气进行预试验,试验压力宜为(     )MPa

A. 0.1
B. 0.2
C. 0.3
D. 0.4

A B C D
2

工业炉窑砌筑工程工序交接证明书中,应提供炉内托砖板和锚固件的位置、尺寸及其(     )

A. 材质证明
B. 数量
C. 施工方案
D. 焊接质量检查合格证明

A B C D
3

机电工程现场的电焊机至焊钳的连线多采用(     )型聚氯乙烯绝缘平形铜芯软线

A. BX
B. RV
C. BLV
D. BV

A B C D
4

下列胶黏剂中,广泛用于汽车部件、飞机部件、机器部件等结构件黏结的是(     )

A. 环氧树脂胶粘胶
B. 丙烯酸酯类胶粘胶
C. 橡胶胶黏剂
D. 酚醛树脂胶粘胶

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

在吊装作业中,平衡梁的作用有(     )

A. 保持被吊设备的平衡
B. 避免吊索损坏设备
C. 合理分配各吊点的荷载
D. 平衡各吊点的荷载
E. 减少起重机承受的载荷

A B C D E
简答题(请根据背景资料,按要求作答)
6

背景
某机电安装公司,通过竞标承担了某化工厂的设备、管道安装工程。该工程地处北方沿海地区,按照施工合同应该7月初开始进行安装,但前期由于工程招标、征地、设备采购等原因,致使安装工程到9月底才开工。施工单位为了兑现投标承诺,该公司通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。工程进入后期,为赶工期,采用加班加点办法加快管道施工进度,由此也造成了质量与进度的矛盾。
事件1:质量检查员在检查管排的施工质量时,发现Φ89不锈钢管焊接变形过大,整条管道形成折线状,不得不拆除重新组对焊接,造成直接经济损失5600元。
事件2:该工程某车间内的管道材质包括20号钢、15CrMo钢、16Mn等,班组领料时材料员按照材料计划进行发料,并在管端进行了涂色标记,但由于施工班组管理不善,在使用时还是发生了混料现象,不得不重新进行检验。
事件3:该工程进行压力管道施工时,有一种管材属于国外进口材料,施工单位此前从没有遇到过。由于工期较紧,项目部抽调2名技术较好的焊工进行相应练习后,就进行管道施焊。

问题
1.三检制的自检、互检、专检责任范围应如何界定,本案例是哪个检验环节失控?
2.影响施工质量的因素有哪些?本工程的环境因素有哪些?造成不锈钢管焊接变形过大的因素是什么?
3.质量预控方案一般包括哪些内容?针对该工程提出一项质量预控方案。
4.本案例中材料混料问题出在哪个环节,为什么?
5.事件3中项目部的做法是否正确,应如何进行?

7

【背景资料】
某大学城工程,包括结构形式与建筑规模一致的四栋单体建筑,每栋建筑面积为21000m2,地下2层,地上18层,层高4.2m,钢筋混凝土框架一剪力墙结构。A施工单位与建设单位签订了施工总承包合同。合同约定:除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包;建设单位负责供应油漆等部分材料。合同履行过程中,发生了以下事件:

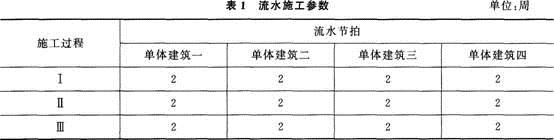

事件1:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数见表1。

其中:施工顺序I→Ⅱ→Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。
事件2:由于工期较紧,A施工单位将其中两栋单体建筑的室内精装修和幕墙工程分包给具备相应资质的B施工单位。B施工单位经A施工单位同意后,将其承包范围内的幕墙工程分包给具备相应资质的C施工单位组织施工,油漆劳务作业分包给具备相应资质的D施工单位组织施工。
事件3:油漆作业完成后,发现油漆成膜存在质量问题,经鉴定,原因是油漆材质不合格。
B施工单位就由此造成的返工损失向A施工单位提出索赔。A施工单位以油漆属于建设单位供应为由,认为B施工单位应直接向建设单位提出索赔。
B施工单位直接向建设单位提出索赔,建设单位认为油漆在进场时已由A施工单位进行了质量验证并办理接收手续,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失应由A施工单位承担,建设单位拒绝受理该索赔。

问题
1.事件1中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?
2.绘制事件1中流水施工进度计划横道图,并计算其流水施工工期。
3.分别判断事件2中A施工单位、B施工单位、C施工单位、D施工单位之间的分包行为是否合法?并逐一说明理由。
4.分别指出事件3中的错误之处,并说明理由。

8

背景资料
某机电工程项目经招标由具备机电安装工程总承包一级资质的A安装工程公司总承包,其中锅炉房工程和涂装工段消防工程由建设单位直接发包给具有专业资质的B机电安装工程公司施工。合同规定,施工现场管理由A安装工程公司总负责。工程监理由一家有经验的监理公司承担,工程项目主材由A安装公司提供,工程设备由建设单位与C单位签订合同,A、B两公司都组建了项目部。在施工过程中发生了如下事件:
事件1:锅炉进场后,B公司对出厂随带文件进行了点检即开始施工,监理工程师发现文件不齐全,指令B公司停工。
事件2:由于锅炉汽包延期一个月到货,致使B公司窝工和停工,造成经济损失,B公司向A公司提出索赔被拒绝。
事件3:A公司制定了现场安全生产管理目标和总体控制规定,B公司没有执行。
事件4:涂装工段工程验收后,建设单位向公安消防监督机构提交工程消防验收申请,要求公安消防监督机构消防验收,由于B公司提交的资料不全,公安消防监督机构不受理。
事件5:设备安装结束后,在施工单位自检验收的基础上,由监理工程师组织施工单位项目专业质量负责人进行了验收。

问题
1.在事件1中,锅炉出厂随带文件主要包括哪些?
2.在事件2中,A公司为什么拒绝B公司提出的索赔要求?B公司应向哪个单位提出索赔?
3.在事件3中,B公司应如何执行A公司的安全管理制度?
4.在事件4中,B公司应提交哪些资料,公安消防监督机构才受理?
5.按照质量验收评定组织要求,指出事件5中存在的错误,并予以纠正

9

【背景资料】
某火力发电厂工程由A施工单位承包施工,B监理单位承包工程施工监理工作。经建设单位同意,A施工单位将该电厂烟囱工程的施工分包给C施工单位施工。
为了保证烟囱工程施工的顺利进行,在施工准备阶段,C施工单位制定了烟囱工程施工的安全工作规定,其包括:
(1)参加施工的人员应经体格检查合格,并取得高处作业证,在烟囱施工中必须持证上岗。
(2)烟囱入口通道的上方必须搭设防护隔离层,施工人员必须经由通道出入。
(3)施工中所使用的卷扬机、混凝土搅拌机、水泵等设备,应设有可靠的防雷接地措施。
(4)高30m以上的筒身顶部应设航空指示灯。
(5)施工平台上的多余钢筋、模板必须隔日清理干净。
(6)砖砌烟囱施工时,在必要的情况下允许施工人员在筒身上行走,但应设监护人。
在该烟囱工程施工过程中,发生了下列事件:
事件1:某日上午10时左右,由于施工人员操作不慎,一把灰铲从工作平台上滑落,将一名在筒身附近搬运材料的工人砸成重伤。事件发生后,施工单位立即按规定向有关单位作了报告,并对事故作了处理。
事件2:部分机械设备系由A施工单位提供给C施工单位使用,在对这部分机械设备办理保险的问题上,以及为C施工单位从事危险作业的职工办理意外伤害保险的责任问题上,A施工单位与C施工单位发生了纠纷。

问题
1.请分别指出C施工单位制定的烟囱工程各条施工安全工作规定是否正确。如果存在不正确之处,请说明应如何改正。
2.为了避免事件1安全事故再次发生,C施工单位在烟囱施工中应采取哪些安全措施?电力施工单位在发生人身死亡事故和重伤事故后,应立即向哪些单位报告?
3.在事件2中,A施工单位提供给C施工单位使用的机械设备应由谁来办理保险?费用应由谁承担?应由谁为C施工单位从事危险作业的职工办理意外伤害保险?

10

背景资料
某化工厂扩建,厂方(业主)将维修间新建工程PC项目的建设授标A单位。A单位将车间内20t行吊的安装工作承包给无资质的作业队B。作业队B与A单位签订合同,只约定了质量要求和承包价款。C单位为B队提供担保。在建设期间,互检中发现有3台车床的垫铁超出规范,具体如下:1号车床16组垫铁中有7组达到每组6块垫铁;2号车床12组垫铁中有2组只有一块平垫;3号车床12组垫铁中有1组斜铁翘曲。在返工后,达到了规范的要求。在行车做大车负重行走试验时,行车限位开关失灵,配重突然滑落,砸坏了一台已完成试验的铣床,造成18万元的经济损失。项目部启动质量事故程序,调查结果是由于行程开关接线质量不符合要求造成行程开关不动作而造成这起事故。后重新订购了铣床,并重新安装完毕。该事故造成项目延后70天。业主根据与A单位签订的合同,处罚了A单位7万元。A单位向B作业队提出25万元的索赔。B作业队以无力支付为由拒绝。

问题
1.A单位与B作业队间的合同是否有效?
2.用列表法标明垫铁的质量问题。并标出A类、B类、C类问题分别是什么?
3.行吊安装前还要进行哪些必需的申请或报告?
4.结合本案例,简述应进行的质量事故程序。
5.A单位提请的25万元索赔是否合理?B作业队拒绝赔付后,C单位应承担什么责任?

剩余时间00:00:00
