2016年04月13日《机电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

下列质量问题,属于设备基础常见质量通病是(     )

A. 混凝土强度不够
B. 混凝土配比不正确
C. 基础中心线偏差过大
D. 基础上平面标高超差

A B C D
2

汽包安装的正确程序应为( )

A. 汽包的划线→汽包支座的安装→汽包吊环的安装→汽包的吊装→汽包的找正
B. 汽包的划线→汽包吊环的安装→汽包支座的安装→汽包的吊装→汽包的找正
C. 汽包的划线→汽包吊环的安装→汽包的吊装→汽包支座的安装→汽包的找正
D. 汽包的划线→汽包的吊装→汽包支座的安装→汽包的找正→汽包吊环的安装

A B C D
3

关于三角测量的网(锁)布设应符合要求的表述,错误的是(     )

A. 各等级的首级控制网,均宜布设为近似等边三角形的网(锁)
B. 加密的控制网,可采用插网、线形网或插点等形式
C. 线形锁的布设宜近于直伸形式
D. 一、二级小三角的布设,不可采用线形锁

A B C D
4

检测器具的测量极限误差,(     )被测对象所能允许的测量极限误差

A. 必须等于
B. 必须小于
C. 不得大于
D. 不得等于

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

大跨越档距的测量通常采用( )测量

A. 电磁波测距法
B. 平行基线法
C. 解析法
D. 三角测量法
E. 十字线法

A B C D E
6

钨极氩弧焊机的特性有( )

A. 氩气能使金属熔池氧化
B. 观察方便,操作容易
C. 电弧热集中,热影响区小,焊件变形小
D. 容易实现机械化和自动化
E. 穿透性好,内外无熔渣,无飞溅,成形美观,适用于有清洁要求的焊件

A B C D E
7

应按规定进行见证取样检测涉及安全的包括(     )

A. 试块
B. 试件
C. 易耗品
D. 消耗品
E. 有关材料

A B C D E
8

降低焊接应力的正确措施有( )

A. 构件设计时尽量减少焊接尺寸
B. 将焊接集中在一个区域
C. 焊接时采用较小的焊接线能量
D. 焊接过程中,层间锤击
E. 焊接前对构件进行整体预热

A B C D E
简答题(请根据背景资料,按要求作答)
9

【背景资料】
某安装公司承接一条生产线的机电安装工程,范围包括工艺线设备、管道、电气安装和一座35kV变电站施工(含室外电缆敷设)。合同明确工艺设备、钢材、电缆由业主提供。
工程开工后,由于多个项目同时抢工,施工人员和机具紧张,安装公司项目部将工程按工艺线设备、管道、电气专业分包给三个有一定经验的施工队伍。
施工过程中,项目部根据进料计划、送货清单和质量保证书,按质量验收规范对业主送至现场的镀锌管材仅进行了数量和质量检查,发现有一批管材的型号规格、镀锌层厚度与进料计划不符。
监理工程师组织分项工程质量验收时,发现35kV变电站接地体的接地电阻值大于设计要求。经查实,接地体的镀锌扁钢有一处损伤、两处对接虚焊,造成接地电阻不合格,分析原因有:
(1)项目部虽然建立了现场技术交底制度,明确了责任人员和交底内容,但施工作业前仅对分包责任人进行了一次口头交底。
(2)接地体的连接不符合规范要求。
(3)室外电缆施工中,施工人员对接地体的损坏没有作任何处理和报告。

【问题】
1.安装公司将工程分包应经谁同意?工程的哪些部分不允许分包?
2.对业主提供的镀锌管材还应做好哪些进场验收工作?
3.写出本工程接地体连接的技术要求。
4.指出项目部在施工技术交底要求上存在的问题。

10

某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工业管道和电气仪表安装等。

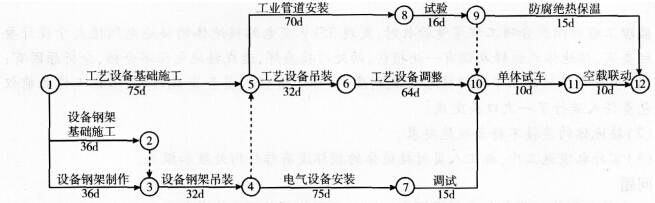

工程开工前,施工单位按合同约定向建设单位提交了施工进度计划,如下图所示。
上述施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机),其他工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工。
在施工过程中,由于建设单位要求变更设计图样,致使设备钢架制作工作停工10d(其他工作持续时间不变)。建设单位及时向施工单位发出通知,要求施工单位塔机按原计划进场,调整进度计划,保证该项目按原计划工期完工。



施工单位采取措施将工艺设备调整工作的持续时间压缩3d,得到建设单位同意。施工单位提出的费用补偿要求如下,但建设单位没有全部认可。
(1)工艺设备调整工作压缩3d,增加赶工费10000元。
(2)塔机闲置1Od损失费,1600(含运行费300元/d)×10=16000(元)。
(3)设备钢架制作工作停工1Od造成其他有关机械闲置、人员窝工等综合损失费15000元。

问题
1.用节点代号写出施工计划的关键线路,该计划的总工期是多少天7.
2.施工单位按原计划安排塔机在工程开工后最早投入使用的时间是第几天?按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。
3.说明施工单位调整方案后能保证原计划工期不变的理由。
4.施工单位提出的3项费用补偿要求是否合理?计算建设单位应补偿施工单位的总费用。
