2016年04月12日《机电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

高温炉墙的保温层砌筑时,通常采用(     )法

A. 浇注
B. 捆扎
C. 拼砌
D. 粘贴

A B C D
2

在管道的吹扫与清洗方法中,公称直径小于600mm的气体管道宜采用(     )

A. 人工清理
B. 蒸汽吹扫
C. 压缩空气吹扫
D. 水冲洗

A B C D
3

具有扬程性能参数的设备是

A. 泵
B. 风机
C. 压缩机
D. 压气机

A B C D
4

发电机设备的正确安装程序应为(     )

A. 定子就位→发电机穿转子→氢冷器安装→端盖、轴承、密封瓦调整安装→励磁机安装→整体气密性试验
B. 定子就位→发电机穿转子→氢冷器安装→励磁机安装→端盖、轴承、密封瓦调整安装→整体气密性试验
C. 定子就位→发电机穿转子→端盖、轴承、密封瓦调整安装→氢冷器安装→励磁机安装→整体气密性试验
D. 定子就位→氢冷器安装→端盖、轴承、密封瓦调整安装→励磁机安装→发电机穿转子→整体气密性试验

A B C D
5

工业安装工程质量验收评定为“不合格”时,经有资质的检测单位检测鉴定达不到设计要求,但经(     )核算认可能够满足结构安全和使用功能的检验项目,可判定为验收通过

A. 建设单位
B. 原设计单位
C. 监理单位
D. 施工单位

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

焊条的选用原则包括(     )

A. 按焊接的先进性原则选择
B. 按焊接材料的力学性能选用
C. 按焊接的使用性能和工作条件选用
D. 按焊接材料的化学成分选用
E. 按焊件的结构特点和受力状态选用

A B C D E
7

通风空调系统类型的选用,一般要考虑的因素包括(     )

A. 施工组织设计纲要
B. 建筑物的用途、规模、使用特点和热湿负荷变化情况
C. 工程所在地区气象条件
D. 初投资和运行维修费用
E. 空调机房的面积和位置

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景
东南机电安装工程公司中标某商业大厦的全部机电安装工程。合同规定,工程量清单计价采用综合单价计价。该公司项目部计算该工程相关费用为:分部分项工程量清单计价2 200万元,措施项目清单计价70.5万元,其他项目清单计价120万元,规费90万元,税金80.5万元。在分项工程质量验收合格时,经项目部审核时考虑一些因素将措施项目清单计价调整为80万元后报送建设单位审批。

问题
1.工程量清单应由哪些清单组成?
2.完成该项目的工程量清单所需费用包括哪些?还应考虑什么因素?
3.该公司项目部采用综合单价计价,本项目工程造价为多少?
4.项目部审核时,将措施项目清单计价由70.5万元调整为80万元是否合适?说明理由。
5.分项工程质量验收合格是如何规定的?

9

背景资料
某厂新建一条大型汽车生产线建设工程,内容包括:土建施工、设备安装与调试、钢结构工程,各种工艺管道施工,电气工程施工等。工程工期紧,工程量大。技术要求高,各专业交叉施工多,通过招标确定该工程由具有施工总承包一级资质的A公司总承包,合同造价为15亿2000万元,A公司将土建施工工程,分包给具有相应资质的B公司承包。A公司项目管理人员进场后,成立了安全领导小组并配备了两名专职安全管理员,B公司配备了两名兼职安全管理员,A公司项目部建立了安全生产管理体系,制定了安全生产管理制度。在4000t压机设备基础施工前,B公司制定了深基坑支护专项安全技术方案,并报B公司总工程师审批,在基坑开挖过程中,发生坍塌,造成两人重伤,一人轻伤。事故发生后经检查确认,B公司未制定安全技术措施,A公司未明确B公司的安全管理职责,A公司、B公司之间的安全管理存在问题,该施工项目被地方政府主管部门要求停工整顿,项目经整顿合格后,恢复施工。
A公司在设备基础位置和几何尺寸及外观、预埋地脚螺栓验收合格后,即开始了4000t压机设备的安装工作,经查验4000t压机设备基础验收资料不齐,项目监理工程师下发了暂停施工的“监理工作通知书”。

问题
1.项目部配置的安全管理人员是否符合规定要求?说明理由。
2.基坑支护安全专项技术方案审核是否符合规定要求?说明理由。
3.简要说明A公司、B公司之间正确的安全管理闭口流程。
4.对4000t压机基础验收,还应提供哪些合格证明文件和详细记录?
5.影响4000t压机安装精度的因素有哪些?

10

背景资料
某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工业管道和电气仪表安装等。

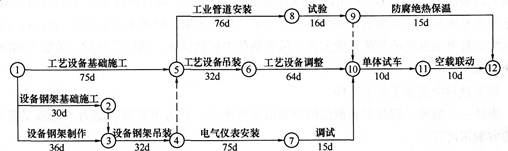

工程开工前,施工单位按合同约定向建设单位提交了施工进度计划,如图所示。

上述施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机),其他工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工。
在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工10天(其他工作持续时间不变),建设单位及时向施工单位发出通知,要求施工单位塔机按原计划进场,调整进度计划,保证该项目按原计划工期完工。
施工单位采取措施将工艺设备调整工作的持续时间压缩3天,得到建设单位同意。施工单位提出的费用补偿要求如下,但建设单位没有全部认可。
(1)工艺设备调整工作压缩3天,增加赶工费10000元。
(2)塔机闲置10天损失费:1600元/天(含运行费300元/天)×10天=16000元。
(3)设备钢架制作工作停工10天造成其他有关机械闲置、人员窝工等综合损失费15000元。

问题
1.按节点代号表示施工进度计划的关键线路。计算该计划的总工期。
2.施工单位按原计划安排塔机在工程开工后最早投入使用的时间是第几天?按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。
3.说明施工单位调整方案后能保证原计划工期不变的理由。
4.说明施工单位提出的3项费用补偿要求是否合理。计算建设单位应补偿施工单位的总费用
