单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

结构简单,起重量大,对场地要求不高,使用成本低,但效率不高的起重机是(     )

A. 桥式起重机
B. 流动式起重机
C. 塔式起重机
D. 桅杆起重机

A B C D
2

下列一级建造师(机电工程)施工管理签章文件中,不属于施工组织管理文件的是(     )

A. 工程开工报告
B. 单位工程进度计划的报审表
C. 工程延期报告
D. 工程停工报告

A B C D
3

大型筒体设备及管道绝热结构层采用(     )施工时,需依托固定件或支承件来捆扎、定位

A. 捆扎法
B. 粘贴法
C. 浇注法
D. 喷涂法

A B C D
4

下列试验内容中,不属于高压真空开关试验的是(     )

A. 关断能力试验
B. 短时耐受电流试验
C. 开关绝缘试验
D. 漏气率及含水率试验

A B C D
5

常用吊装方法中,有液压伸缩臂,起重能力为8~550t,臂长在27~120m的是(     )

A. 塔式起重机吊装
B. 履带式起重机吊装
C. 汽车式起重机吊装
D. 直升机吊装

A B C D
6

冬期施工时,水玻璃耐火浇注料的养护温度不得超过(     )

A. 30℃
B. 50℃
C. 60℃
D. 80℃

A B C D
7

适用于低、中、高压空调系统及潮湿环境的风管是(     )

A. 聚氨酯复合风管
B. 硬聚氯乙烯风管
C. 酚醛复合风管
D. 玻璃纤维复合风管

A B C D
8

施工单位进行通风空调工程深化设计时,若有重大变更,应征得(     )的确认

A. 业主代表
B. 监理工程师
C. 项目总工程师
D. 原设计人员

A B C D
9

下列一级建造师(机电工程)施工管理签章文件中,不属于施工组织管理文件的是(     )

A. 工程开工报告
B. 单位工程进度计划的报审表
C. 工程延期报告
D. 工程停工报告

A B C D
10

某耐火材料的耐火度为1700℃,按耐火度分此耐火材料属于(     )

A. 高级耐火材料
B. 普通耐火材料
C. 中级耐火材料
D. 特级耐火材料

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
11

分片到货塔器现场壳体组装的分段原则有(     )

A. 接口宜设在同一材质、同一厚度的直筒段
B. 减少分段数量
C. 符合设计图样工艺段规定
D. 避开接管位置
E. 减少高空作业

A B C D E
12

工程质量验收评定的依据主要包括( )

A. 工程设计施工图样及技术文件
B. 安装工程施工质量验收规范及《工业安装工程施工质量验收统一标准》
C. 工程质量验收评定组织机构的建立
D. 国家、地方、行业的相关法律法规
E. 合同所规定的质量目标和相关内容

A B C D E
13

根据《注册建造师施工管理签章文件目录》的规定,下列属于机电工程的成本费用管理文件的是(     )

A. 施工环境保护措施及管理方案报审表
B. 费用索赔申请表
C. 工程款支付报告
D. 工程变更费用报告
E. 费用变更申请表

A B C D E
简答题(请根据背景资料,按要求作答)
14

某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见下表)及施工现场条件(混凝土地平)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000m×4000m,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。
吊装设备一览表

设备名称

数量/

外形尺寸

重量/(t/)

安装位置

到货日期

冷水机组

2

3490X1830X2920

11.5

冷冻机房

36

双工况冷水机组

2

3490X1830X2920

12.4

冷冻机房

36

蓄冰槽

10

6250X3150X3750

17.5

冷冻机房

38

锅炉

2

4200X2190X2500

7.3

锅炉房

38

在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见下表)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。
设备吊装进度计划

问题
(1)设备吊装工程中应配置哪些主要的施工作业人员?
(2)起重机的站立位置的地基应如何处理?
(3)指出进度计划中设备吊装顺序不合理之处?说明理由并纠正。
(4)在设备的试吊中,应关注哪几个重要步骤?

15

背景资料
A、B、C、D、E五家施工单位投标竞争一座排压8MPa的天然气加压站工程的承建合同。B施工单位在投标截止时间前两天已送达了投标文件,在投标截止时间前1小时,递交了其法定代表人签字、单位盖章的标价变更文件。A施工单位在投标截止时间后10分钟才送达标书。按评标程序,具备相应资质的C施工单位中标。
该项目气源由D325×8埋地无缝钢管,从距离总站420m的天然气管网接驳,管网压力1.0MPa。C施工单位经过5个月的努力,完成了外输气压缩机的就位、解体清洗和调整;完成了电气自动化仪表工程和管道的连接、热处理、管托管架安装及管道系统的涂漆、保温,随后对管道系统组织试压。
管线与压缩机之间的隔离盲板采用耐油橡胶板。试压过程中橡胶板被水压击穿,外输气压缩机的蜗壳进水。C施工单位按质量事故处理程序,更换了盲板并立即组织人员解体压缩机,清理积水,避免了叶轮和蜗壳遭受浸蚀。由于及时调整了后续工作,未造成项目工期延误。消防设施检测单位对采用共用接地装置的消防控制室主机进行技术测试时,在柜体处实测接地电阻值为12Ω,在基础槽钢处实测接地电阻值为0.4Ω。由于测试时有不合格项,为此向C单位提出整改要求,项目部认真分析原因,并及时整改,顺利通过消防部门验收。

问题
1.分别说明A单位的标书和B单位的变更文件能否被招标单位接受的理由。
2.管道系统试压中有哪些不妥之处?
3.埋地管道D325×8施工中,有哪些关键工序?
4.C施工单位处理蜗壳进水事故的处置是否妥当?说明理由。此项处置属于哪一种质量事故处理方式?
5.分析检测单位提出不合格项整改要求的原因,接地电阻测量可采用哪些方法?

16

背景
某安装工程公司同时承担某石油化工企业新罐区4台10×104m3原油储罐建设项目和相邻老油罐区的6台成品油罐检修项目。施工使用的主要设备为电焊机、空气压缩机、剪板机等。安装工程公司为此成立了项目部,统一负责新罐区的安装工程和老罐区的检修工程。
为了保证现场安全,在用电方面采取以下措施:施工电源从业主提供的箱式变电站引出,下设总配电箱、分配电箱和开关箱,在总配电箱和开关箱中配置了漏电保护;手持式砂轮机(额定电压为220V)等Ⅱ类移动电器采用的闸刀开关及其熔丝要和其对应的电器功率相适应;某台分配电箱供电的2台电焊机,由于不同时使用,将其并联连接,共用一个带有过流保护的自动空气开关保护。
在老罐区某200m3成品油罐内作业使用电压为36V的行灯照明,且有金属保护罩。
为了保证在罐内受限空间的作业安全,安全措施主要为:
1.关闭所有与受限空间相连的可燃、有毒有害介质的阀门,且在作业前进行检查;
2.受限空间的出、人口畅通;
3.配备一定数量的防毒面具、呼吸器等;
4.采取自然通风,必要时强制通风。
合同约定新罐区当年3月开工,当年9月竣工。新罐区主体工程于6月完成,由于消防泵房内的消防泵供货合同定于8月份交货,因此,截至7月底,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格。7月底,业主分析油品价格上涨,为保证年度效益,决定8月1日罐区首先投入使用。为了保证安全,同时购买一批干粉消防器材放在罐区作为火灾应急使用。

问题
1.该工程是否需编制临时用电方案?临时用电的准用程序是什么?
2.该项目部制定的用电措施对否?并说明理由。
3.进入受限空间作业的安全措施有无错误或遗漏?请说明和给予补充。
4.在储罐焊割作业时,还应采取哪些个人防护措施?
5.业主在给新罐区配备一批灭火器后可否让该罐区首先投入使用?为什么?

17

背景资料
A公司承包某市大型标志性建筑大厦机电工程项目,内容包括管道安装、电气设备安装及通风空调工程,建设单位要求A公司严格实施绿色施工,严格安全和质量管理,并签订了施工合同。
A公司项目部制定了绿色施工管理和环境保护的绿色施工措施,提交建设单位后,建设单位认为绿色施工内容不能满足施工要求,建议补充完善。
施工中项目部按规定多次对施工现场进行安全检查,仍反复出现设备员装指挥信号不明确或多人同时指挥;个别电焊工无证上岗,雨天高空作业;临时楼梯未设护栏等多项安全隐患。项目部经认真分析总结,认为是施工现场安全检查未抓住重点,经整改后效果明显。

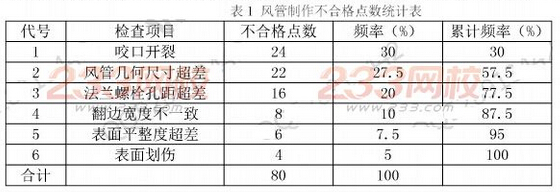

在第一批空调金属风管制作检查中,发现质量问题,项目部采用排列图法对制作中出现的质量问题进行了统计、分析、分类,并建立风管制作不合格点数统计表(见表1),予以纠正处理,经检查,其中风管咬口开裂的质量问题是咬口形式选择不当造成的,经改变咬口形式后,咬口质量得到改进。

2015年一级建造师考试《机电工程》真题及答案(完整版)
问题
1.绿色施工要点还应包括哪些方面的内容?
2.根据背景资料,归纳施工现场安全检查的重点。
3.对表1中的质量

问题进行ABC分类。
4.金属风管咬口形式的选择依据是什么?

18

【背景资料】
某机电安装工程,监理单位承担了施工招标代理和施工监理任务。工程实施过程中发生如下事件:
事件1:施工招标过程中,建设单位提出的部分建议如下:
(1)省外投标人必须在工程所在地承担过类似工程。
(2)投标人应在提交资格预审文件截止日前提交投标保证金。
(3)联合体中标的,可由联合体代表与建设单位签订合同。
(4)中标人可以将某些非关键性工程分包给符合条件的分包人完成。
事件2:施工合同约定,空调机组由建设单位采购,由施工单位选择专业分包单位安装。空调机组订货时,生产厂商提出由其安装更能保证质量,且安装资格也符合国家要求。于是,建设单位要求施工单位与该生产厂商签订安装工程分包合同,但施工单位提出已与甲安装单位签订了安装工程分包合同。经协商,甲安装单位将部分安装工程分包给空调机组生产厂商。
事件3:建设单位与施工单位进行工程价款结算时,双方对下列5项工作的费用发生争议:(1)办理施工场地交通、施工噪声有关手续。(2)项目监理机构现场临时办公用房搭建。
(3)施工单位采购的材料在使用前的检验或试验。(4)项目监理机构影响到正常施工的检查检验。(5)设备单机无负荷试车。
事件4:工程完工时,施工单位提出主体结构工程的保修期限为20年,并待工程竣工验收合格后向建设单位出具工程质量保修书。

问题】
1.逐条指出事件1中监理单位是否应采纳建设单位提出的建议并说明理由。
2.分别指出事件2中建设单位和甲安装单位做法的不妥之处,说明理由。
3.事件3中,各项工作所发生的费用分别应由谁承担?
4.根据《建设工程质量管理条例》,事件4中施工单位的说法有哪些不妥之处?说明理由

19

某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工业管道和电气仪表安装等。
工程开工前,施工单位按合同约定向建设单位提交了施工进度计划,如下图所示。
上述施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机),其他工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工。
在施工过程中,由于建设单位要求变更设计图样,致使设备钢架制作工作停工10d(其他工作持续时间不变)。建设单位及时向施工单位发出通知,要求施工单位塔机按原计划进场,调整进度计划,保证该项目按原计划工期完工。

施工单位采取措施将工艺设备调整工作的持续时间压缩3d,得到建设单位同意。施工单位提出的费用补偿要求如下,但建设单位没有全部认可。
(1)工艺设备调整工作压缩3d,增加赶工费10000元。
(2)塔机闲置1Od损失费,1600(含运行费300元/d)×10=16000(元)。
(3)设备钢架制作工作停工1Od造成其他有关机械闲置、人员窝工等综合损失费15000元。

问题
1.用节点代号写出施工计划的关键线路,该计划的总工期是多少天7.
2.施工单位按原计划安排塔机在工程开工后最早投入使用的时间是第几天?按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。
3.说明施工单位调整方案后能保证原计划工期不变的理由。
4.施工单位提出的3项费用补偿要求是否合理?计算建设单位应补偿施工单位的总费用。

20

【背景资料】
某机电安装工程项目,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定:
(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。

(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。
经项目监理机构批准的施工进度计划见下图(时间单位:月)。

施工开始后遇到季节性阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为确保工程安全,施工单位提高安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月月末,建设单位要求进行设计变更,该变更增加了一项新的分项工程N,根据工艺要求,工作N在工作E结束以后开始,在工作H开始前完成,持续时间1个月,工作N的直接费为400元/米3,工程量为3000m3

问题
1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
2.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)
3.该工程合同总价是多少?增加工作N后的工程造价是多少?
4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在下表中填入H、I、N三项工作分月工程进度款。
5.该工程预付款是多少?第1个月至第4个月每月结算款各为多少?

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 20
单选题每题1分 共10题
1 2 3 4 5 6 7 8 9 10
多选题每题2分 共3题
11 12 13
简答题每题20分 共7题
14 15 16 17 18 19 20
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
