2016年03月16日《机电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

火灾探测器至空调送风口边的水平距离不应小于(     )

A. 0.5m
B. 1.0m
C. 1.5m
D. 2.0m

A B C D
2

一般情况下,不合格的检验项目应通过对(     )的过程控制,及时发现和返工处理达到合格要求

A. 分部工程质量
B. 子分部工程质量
C. 分项工程质量
D. 工序质量

A B C D
3

风管穿过需要封闭的防火防爆楼板或墙体时,应设钢板厚度(     )的预埋管或防护套管

A. 不小于1.6mm
B. 不大于1.6mm
C. 不小于1.2mm
D. 不大于1.2mm

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

成套配电装置送电前的准备工作包括(     )

A. 成立试运行的组织,明确试运行指挥者、操作者和监护人
B. 安装作业全部完毕,质量检查部门检查全部合格
C. 彻底清扫全部设备及变配电室、控制室的灰尘
D. 检查母线及设备上有无遗留下的工具、金属材料及其他物件
E. 由施工单位备齐合格的验电器、绝缘靴、绝缘手套、粉沫灭火器等

A B C D E
5

《特种设备安全监察条例》规定,压力容器除制造单位需经国家批准外,还需通过国家批准的有(     )

A. 使用单位
B. 维修单位
C. 改造单位
D. 安装单位
E. 运输单位

A B C D E
6

从空间占位看,电梯一般由(     )部位组成

A. 按钮
B. 机房
C. 井道
D. 轿厢
E. 层站

A B C D E
7

分部(子分部)工程质量验收记录表签字人包括(     )

A. 建设单位项目负责人
B. 建设单位项目技术负责人
C. 监理工程师
D. 施工单位项目负责人
E. 施工单位项目技术负责人

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景
A施工单位总包一炼钢厂项目,其中的连铸安装工程分包给B安装公司,该公司及时组建了项目部,项目部在组织施工过程中发生以下情况:
情况一:项目部按工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排除风机安装工程、电气安装工程、自动化仪表安装工程等。
情况二:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。
情况三:施工过程中,因业主提供的蒸汽排除风机晚到一个月,B公司向业主提出了索赔,被业主拒绝。
情况四:项目部安装完成后,向建设单位要求办理交工验收手续,建设单位以不符合工程验收的规定而拒绝了项目部的要求。
情况五:施工合同按《建设工程质量管理条例》规定签订了在正常使用条件下的最低保修期限。
该工程生产线在正常运行4年后,因设备故障、电气管线故障、给排水管网阀门漏水、中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒建设单位的要求。

问题
1.按质量验评标准规定,指出情况一中所列项目哪些属单位工程?哪些属分部工程和分项工程?
2.技术人员对班组施工方案交底的内容是否正确?简述理由。
3.该工程验收必须符合哪些规定?
4.说明业主为什么拒绝B公司提出的索赔,指出正确的做法。
5.该工程中设备安装、电气管线、给水排水管道、供热和供冷系统的最低保修期限是多少?

9

背景资料
A公司承包某市大型标志性建筑大厦机电工程项目,内容包括管道安装、电气设备安装及通风空调工程,建设单位要求A公司严格实施绿色施工,严格安全和质量管理,并签订了施工合同。
A公司项目部制定了绿色施工管理和环境保护的绿色施工措施,提交建设单位后,建设单位认为绿色施工内容不能满足施工要求,建议补充完善。
施工中项目部按规定多次对施工现场进行安全检查,仍反复出现设备员装指挥信号不明确或多人同时指挥;个别电焊工无证上岗,雨天高空作业;临时楼梯未设护栏等多项安全隐患。项目部经认真分析总结,认为是施工现场安全检查未抓住重点,经整改后效果明显。

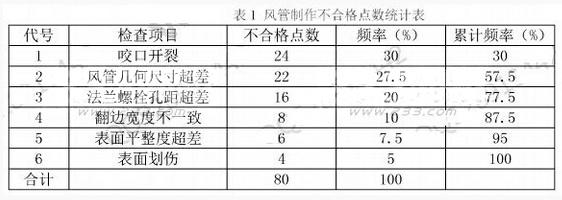

在第一批空调金属风管制作检查中,发现质量问题,项目部采用排列图法对制作中出现的质量问题进行了统计、分析、分类,并建立风管制作不合格点数统计表(见表1),予以纠正处理,经检查,其中风管咬口开裂的质量问题是咬口形式选择不当造成的,经改变咬口形式后,咬口质量得到改进。


问题
1.绿色施工要点还应包括哪些方面的内容?
2.根据背景资料,归纳施工现场安全检查的重点。
3.对表1中的质量问题进行ABC分类。
4.金属风管咬口形式的选择依据是什么?

10

A、B、C、D、E五家施工单位投标竞争一座排压8MPa的天然气加压站工程的承建合同。B施工单位在投标截止时间前2d已送达了投标文件,在投标截止时间前1h,递交了其法定代表人签字、单位盖章的标价变更文件。A施工单位在投标截止时间后10min才送达标书。按评标程序,C施工单位中标。
C施工单位经过5个月的努力,完成了外输气压缩机的就位、解体清洗和调整;电气自动化仪表工程和管道的连接、热处理、管托管架安装及管道系统的涂漆、保温,随后对管道系统组包试压。
管线与压缩机之间的隔离盲板采用耐油橡胶板。试压过程中橡胶板被水压击穿,外输气压缩机的涡壳进水。C施工单位按质量事故处理程序,更换了盲板并立即组织人员解体压缩机,
清理积水,避免了叶轮和涡壳遭受浸蚀。由于及时调整了后续工作,未造成项目工期延误。

问题
1.分别说明A单位的标书和B单位的变更文件能否被招标单位接受的理由。
2.管道系统试压中有哪些不妥之处?
3.管道系统试压还应具备哪些条件?
4.C施工单位处理涡壳进水事故的处置是否妥当?说明理由。此项处置属于哪一种质量事故处理方式?
