单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

在起重工程中,钢丝绳作缆风绳的安全系数应不小于(     )

A. 10
B. 5
C. 3.5
D. 8

A B C D
2

起重机吊装载荷是指(     )

A. 吊物重量
B. 吊物重量乘载荷系数
C. 吊物重量加吊索及附件重量
D. 吊物重量加吊索重量之和乘载荷系数

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
3

当分部工程较大或较复杂时,可按( )等划分成为若干个子分部工程

A. 材料种类
B. 施工特点
C. 专业系统
D. 主要工种
E. 施工程序

A B C D E
4

转式压缩机包括(     )

A. 活塞式
B. 滑片式
C. 螺杆式
D. 转子式
E. 膜式

A B C D E
5

常用作垂直埋设的人工接地体有(     )

A. 镀锌角钢
B. 镀锌钢管
C. 镀锌圆钢
D. 建筑底板钢筋
E. 镀锌扁钢

A B C D E
6

电站锅炉系统的锅炉本体主要由炉膛、燃烧器和(     )等部件构成

A. 水冷壁
B. 再热器
C. 空气预热器
D. 省煤器
E. 给煤制粉设备

A B C D E
7

综合布线系统由(     )、管理问子系统和建筑群子系统组成

A. 水平布线子系统
B. 设备间子系统
C. 工作区子系统
D. 垂直干线子系统
E. 安全防范系统

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景
某发电厂安装工程,工程内容有锅炉、汽轮机、发电机、输煤机、水处理和辅机等设备。工程由A施工单位总承包,其中输煤机、水处理和辅机等设备分包给B施工单位安装。因安装质量要求高,A施工单位与建设单位签订合同后编制了该工程的施工组织设计和施工方案。
锅炉主吊为塔吊,汽机问的设备用桥式起重机吊装,焊接要进行工艺评定。根据施工现场的危险源分析,制定了相应的安全措施,建立健全的安全管理体系。

问题
1.A施工单位应编制什么类型的施工组织设计?
2.A施工单位编制施工方案的主要依据是什么?
3.A施工单位还应编制哪些施工方案?
4.施工总平面布置应考虑哪些方面?

9

背景资料

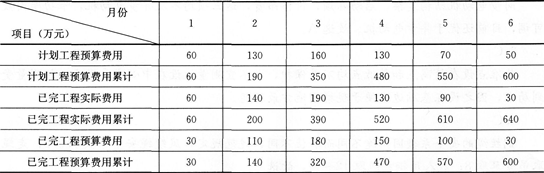

某安装公司承包了一宾馆的空调系统及电梯的施工,空调系统计划投资600万元,工期6个月,安装公司编制的月计划,施工费用和实际发生的费用如下表:

施工过程中发生下列事件:
事件1,空调系统施工时,因施焊引发火灾,由于未编制应急预案,措施不力,造成2人重伤的事故。
事件2,空调系统调试考核时仅考核了空气的温度,防排烟系统的风量与正压符合设计和消防要求,因在夏季调试,仅作带冷源试转8小时。
事件3,电梯施工时,有些需持证上岗的特种专业人员无上岗证件。主电源开关未按规定施工。

问题
1.计算空调工程第5个月的累计费用偏差,累计进度偏差。
2.应急预案编制应包括哪些内容?本次事故属哪类事故?
3.事件2中空调系统考核存在哪些缺陷?
4.电梯安装时,除应持有电梯安装许可证外,哪些工种还应持特种作业上岗证上岗?
5.电梯主电源开关安装必须符合哪些规定?



10

背景资料
某安装工程公司承接架空蒸汽管道工程。管道工程由型钢支架工程和管道安装组成。
项目部根据现场实测数据,结合工程所在地的人工、材料、机械台班价格编制了每10t型钢支架工程的直接工程费单价,经工程所在地综合人工日工资标准测算,每吨型钢支架人工费为1380元,每吨型钢支架工程用各种型钢1.1t,每吨型钢材料平均单价5600元,其他材料费380元,各种机械台班费400元。
由于管线需用钢管量大,项目部编制了两套管线施工方案。两套方案的计划人工费15万元,计划用钢材500t,计划价格为7000元/t。甲方案为买现货,价格为6900元/t,乙方案为15天后供货,价格为6700元/t。如按乙方案实行,人工费需增加6000元,机械台班费需增加1.5万元,现场管理费需增加1万元,通过进度分析,甲、乙两方案均不影响工期。
工程进行过程中,发生了以下事件:
事件一:在采购一批管道焊接用的共2t低合金耐热钢焊条时,施工单位按建设单位指定的合格供应商确定了焊材供应商。施工单位对供应商首次送货的0.5t焊条进行抽样检测合格。对后两次送货的其余1.5t焊条均未检测,接收后直接用于焊接。在施焊过程中发现焊缝出现大量延迟裂纹。建设单位与监理工程师对焊条重新进行抽样检测,确认为不合格。为之建设单位要求施工单位承担全部责任,所有用此供应商的焊条进行焊接的管线全部重新组焊。施工单位认为供应商是建设单位指定的,应由建设单位承担责任。
事件二:安装工程公司项目部在工程施工自检时,发现架空蒸气管道坡度、排水装置、放气装置、疏水器安装均不符合规范要求。检查组要求项目部立即整改纠正,采取措施,确保质量、安全、成本目标,按期完成任务。
事件三:建设单位在工程后期组织进行工程质量大检查,对施工单位的一项通过检查验收合格的隐蔽工程进行重新检验,发现不符合质量验收标准。建设单位要求施工单位返工并支付检验费用。

问题
1.焊条不合格造成焊接质量问题应由谁承担责任?简述理由。
2.事件二中,安装应达到规范的什么要求?
3.计算每10t型钢支架工程的直接工程费单价。
4.分别计算两套方案所需费用,分析比较项目部决定采用哪种方案?
5.建设单位是否可以重新对检查合格的隐蔽工程进行检验?隐蔽工程重新检验不符合质量验收标准,建设单位要求施工单位返工并支付检验费用的做法是否合理?均简要说明相关依据的内容
