2016年02月13日《机电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

广泛应用于碳钢和低合金钢焊接的成本较低的单一活性保护气体是(     )

A. 氩气
B. 氦气
C. 二氧化碳
D. 氩气和二氧化碳的混合气体

A B C D
2

钢丝绳用作吊索时,其安全系数一般不小于(     )

A. 3.5
B. 5
C. 8
D. 10

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
3

埋弧焊机的特性包括( )等

A. 生产效率高,焊接质量好,劳动条件好
B. 埋弧自动焊是依靠颗粒状焊剂堆积形成保护条件,主要适用于平位置焊接
C. 埋弧焊剂的成分主要是MnO、SiO2等金属及非金属氧化物
D. 不适用于长缝的焊接
E. 只适合焊接薄板

A B C D E
4

锅炉受热面组件吊装的一般原则有( )

A. 先上后下
B. 先中间后两侧
C. 先下后上
D. 由里到外
E. 先两侧后中间

A B C D E
5

电力调度设施的保护范围包括(     )

A. 电力调度场所
B. 电力调度通信设施
C. 电网调度自动化设施
D. 电网运行控制设施
E. 电力线路上的变压器、电容器等设施

A B C D E
6

有关注册建造师履行签章的法律责任,正确的是(     )

A. 担任建设工程项目负责人的注册建造师并对其签署的工程管理文件承担相应责任
B. 担任工程项目技术、质量、安全等岗位的注册建造师,也必须签章
C. 建设工程合同包含多个专业工程的,各专业注册建造师,负责该工程施工管理文件签章
D. 分包工程施工管理文件应当由分包企业注册建造师签章
E. 注册建造师所在企业可以修改注册建造师签字并加盖执业印章的工程施工管理文件

A B C D E
简答题(请根据背景资料,按要求作答)
7

背景资料

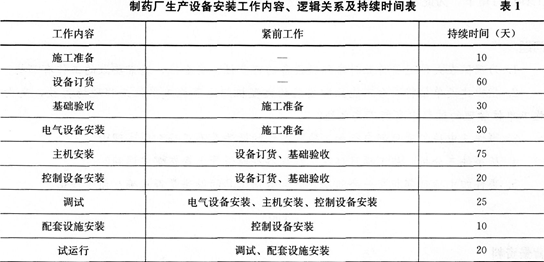

某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60天。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时间见表1。
在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础验收不合格,建筑公司进行了整改,重新浇捣了混凝土基础,经检验合格,使基础检验的工作时间用了40天。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10天。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药生产设备仍按合同规定的工期完成。

问题
1.绘出安装公司编制的制药厂生产设备工程施工进度计划(双代号网络图)。
2.分析影响工期的关键工作是哪几个?总工期需多少天?
3.基础检验工作增加到40天会不会影响总工期?
4.主机设备及控制设备晚到10天是否影响总工期?说明理由。
5.工程按合同工期完成,安装公司应在那几个工作进行赶工?

8

背景资料
某电力施工企业经招投标承接了1000MW发电厂的建设安装工程任务,工期18个月。时间紧任务重。在施工过程中发生了以下事件:
事件一:电厂的大件设备较多,动辄几百吨重,其运输较为困难。在电机运输过程中就出现因小桥承载力不够而现场加固桥梁,影响运输工期的情况。
事件二:建设单位将一台1个月后才能安装的大型机组设备运抵了施工现场,卸车过程无施工企业设备管理人员参加,也未进行设备配件的进出库清点、验收等;该大型机组设备下方铺垫道木,上面用防雨布遮盖,零、配件木箱放置在机组旁边;该临时场地虽有顶棚,但没有围墙,人员可随便出入;存放完毕后随即交由施工企业管理。
事件三:在机组安装时,发现设备随机的4根地脚螺栓丢失。从资料查知,螺栓材质为35号钢,而现场只有0235钢。为了不影响安装进度,企业项目部自行采用Q235钢加工了4根地脚螺栓,使机组安装就位。
事件四:机组单机试运行合格后,施工单位向建设单位进行中间交接。在交接施工资料中,没有地脚螺栓重新加工和材料代用的记录。同时,施工单位项目部为了以后安装这类机组的需要,将一套随机资料(包括设备技术要求、安装指南、操作手册等)以及专用工具自行留下,为此建设单位提出了交涉意见。

问题
1.为确保在大件运输作业时车辆及设备的可靠性、安全性,通常要做的工作有哪些?
2.指出建设单位将一台不能立即安装的大型机组运至施工单位工程现场存放,交由施工单位管理的过程中有何不妥之处?
3.事件三中施工项目部自行加工地脚螺栓的做法是否正确?简述理由。
4.从事件三分析,施工项目部在工程设备存储保管上存在哪些漏洞?
5.事件四中项目部拒交一套随机资料和专用工具的做法是否正确?简述理由。

9

背景资料
某机电安装公司通过招投标竞争承包一大型商场的机电安装工程项目,工程范围包括:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消防工程、电梯工程和锅炉安装工程等,合同造价为3200万元。其中变配电所应提前受电为其他建筑设备的试运转提供条件,由业主方运行管理。
在施工过程中,由于用户对某些分部分项工程达不到使用功能要求,向业主提出变更设计要求。当施工单位收到设计变更施工图后,采用综合单价法对工程量发生变更情况进行查对,结果分部分项工程量清单中工程量的增幅大于原工程量的18%。智能化监控设备安装后,安装公司对传感器、执行器、控制器及系统功能进行现场测试,传感器用高精度仪表现场校验,使用现场控制器调节给定值或用信号发生器对执行器进行检测。

问题
1.工程量清单计价应包括哪些组成部分?该工程因设计变更引发工程量变更情况,施工单位应如何处理?
2.施工单位应怎样计算由于设计变更引起的新项目费用?
3.指出该机电安装工程项目,划分的分部工程有哪些?
4.智能化监控设备安装后,应对哪些建筑设备自动监控系统进行检测?
5.因变配电所已受电、由业主方运行管理,该公司是否可以提前办理竣工验收手续?说明理由。

10

背景资料
某施工单位承包的机电安装单项工程办理了中间交接手续,进入联动试运行阶段。建设单位未按合同约定,要求施工单位组织并实施联动试运行,由设计单位编制试运行方案。施工单位按要求进行了准备,试运行前进行检查并确认:(1)已编制了试运行方案和操作规程;(2)建立了试运行须知,参加试运行人员已熟知运行工艺和安全操作规程。工程及资源环境的其余条件均一满足要求。
联动试运行过程中,一条热油合金钢管道多处出现泄漏,一台压缩机震动过大,试运行暂停。经检查和查阅施工资料,确认管道泄漏是施工质量问题。压缩机安装检验合格后,由于运行介质不符合压缩机的要求,为进行单机试运行,经业主和施工单位现场技术总负责人批准留待后期运行。
问题处理完毕后,重新开始试运行并达到规定的要求。经分析、评定确认联动试运行合格。施工单位准备了“联动试运行合格证书”,证书内容包括:工程名称;装置、车间、工段或生产系统名称;试运行结果评定;附件:建设单位盖章、现场代表签字;设计单位盖章、现场单位签字;施工单位盖章、现场单位签字。

问题
(1)按照联动试运行原则分工,指出设计单位编制联动试运行方案,施工单位组织实施联动试运行的不妥,并阐述正确的做法。
(2)指出试运行前检查并确认的两个条件中存在的不足。
(3)已办理中间交接的合金钢管道在联动试运行中发现的质量问题,应由谁承担责任?说明理由。
(4)压缩机由于介质原因未进行单机试运行,在联动试运行时,施工单位应采取哪些措施?
(5)指出施工单位准备的“联动试运行合格证书”的缺项
