单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

以天然矿产砂石作为主要造型材料的特种铸造设备是( )

A. 负压铸造
B. 离心铸造
C. 连续铸造
D. 低压铸造

A B C D
2

二次灌浆时,当灌浆层要求与设备底座底面接触较密实时,宜采用(     )灌浆

A. 细石混凝土
B. 无收缩混凝土
C. 中石混凝土
D. 环氧砂浆

A B C D
3

下列高层建筑管道常用的连接方法中,(     )一般用在主干道连接阀门、止回阀、水表、水泵等处,以及需要经常拆卸、检修的管段上

A. 承插连接
B. 螺纹连接
C. 法兰连接
D. 沟槽连接

A B C D
4

在电梯设备中检测轿厢是否超速的装置是(     )

A. 门锁装置
B. 限速器
C. 安全钳
D. 缓冲器

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

工业炉窑砌筑工程工序交接证明书,炉子坐标位置的控制记录中包括(     )

A. 炉子中心线
B. 进出风口中心线
C. 进出料口中心线
D. 标高
E. 必要的沉降观测点

A B C D E
6

工业安装部分工程质量验收记录表签字人包括( )

A. 建筑单位专业技术负责人
B. 施工单位项目技术负责人
C. 专业监理工程师
D. 质检单位项目负责人
E. 设计单位项目负责人

A B C D E
7

桅杆起重机的使用要求有(     )

A. 应执行桅杆使用说明书的规定
B. 桅杆组装的直线度应小于其长度的1/1000且总偏差不应超过20mm
C. 桅杆超载使用时应进行稳定性校核并通过吊装总指挥批准
D. 不得采用倾斜桅杆的方式吊装设备
E. 吊装过程中应对桅杆结构的直线度进行监测

A B C D E
简答题(请根据背景资料,按要求作答)
8

【背景资料】
某机电安装工程项目由某市机电安装公司承建,该公司将从施工前期准备开始到联动调试和空载试运行完成为止的全过程施工活动划分为施工准备阶段、施工阶段和竣工验收阶段,并分别对各阶段的工作内容做了详细的安排。由于该公司对工程项目施工安排得合理有序,使得工程施工进展很顺利,并在合同工期内保质、安全地完成了施工任务。

问题
1.一般情况下,机电安装工程开工必须具备的条件有哪些?
2.机电安装工程在组织施工时一般应遵循哪些程序?
3.机电安装工程竣工验收阶段的主要工作内容有哪些?

9

【背景资料】

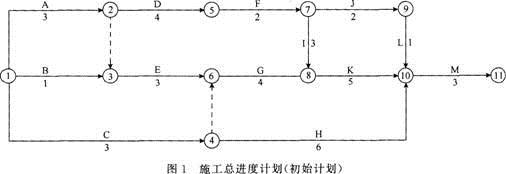

某实行监理的机电工程,合同约定,吊装机械闲置补偿费600元/台班(单独计算,不计入直接费)。经项目监理机构审核批准的施工总进度计划如图1所示(时间单位:月)。

施工过程中发生下列事件:
事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。
事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。
事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。

【问题】
1.计算初始计划的总工期,并确定关键线路及工作E的总时差。
2.事件1发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。
3.事件2发生后,项目监理机构应批准的费用补偿为多少?应批准的工程延期为多少?说明理由。
4.指出事件3中建设单位的不妥之处,说明理由。项目监理机构应如何批复所发生的费用和工程延期问题?说明理由。
5.事件4发生后,预计工程实际工期为多少?项目监理机构认为建设单位要求缩短合同工期不妥是否正确?说明理由。

10

背景资料
某送变电工程公司承接了我国西部某高压输电线路8个塔基的施工建设项目,工期1年。
工程施工特点为:野外露天作业多,高空作业多,山地施工多,冬季气温低,50%的塔基建在山石上,需要爆破处理。对此,该工程公司项目部根据职业健康、安全与环境进行了主要风险因素识别。
按项目部风险管理组、项目管理部门和班组进行了分级风险管理策划,同时要求班组长要对施工技术方案控制的一些特别活动风险因素进行识别和评价。项目部还制订了项目安全生产责任制,把安全责任目标分解到岗,落实到人。其中项目经理安全职责是:施工过程发生安全事故时,必须按照安全事故处理的有关规定和程序及时上报和处理,并制订防范措施;定期组织安全生产检查和分析,制订相应预防措施;严格执行安全考核指标和安全生产奖惩办法;制订和执行安全生产管理办法等。

问题:
1.根据工程施工特点识别出该工程有哪些主要风险因素?
2.根据所识别的风险因素,指出该工程会出现的紧急状态。
3.风险管理组在风险管理策划中主要负责哪些工作?
4.简述风险管理策划中对班组长要求的看法。班组长在风险管理策划中应负责哪些工作?
5.背景资料中,项目经理还应负哪些安全职责?
