2016年01月27日《机电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

异步电动机与同步电动机相比,其缺点是(     )

A. 结构较复杂
B. 功率因数低
C. 价格较贵
D. 起动麻烦

A B C D
2

通用机械设备是指通用性强、用途较广泛的机械设备,下列选项中不属于通用机械的是(     )

A. 铸造设备
B. 锅炉设备
C. 输送设备
D. 风机

A B C D
3

设备或管道采用硬质绝热制品时,应留设伸缩缝的正确选择项是(     )

A. 在立式设备及垂直管道的支承件、法兰上面留设伸缩缝
B. 两固定管架间水平管道的绝热层应至少留设一道伸缩缝
C. 弯头两端的直管段上仅在一端直管段上留一道伸缩缝
D. 两弯头之问的间距较小时,其直管段上不得留设伸缩缝

A B C D
4

建筑安装工程质量验收评定是施工单位进行质量控制结果的反映,也是竣工验收确认工程质量的主要方法和手段。(     )在施工过程中负责监督检查,使质量评定准确、真实

A. 监理(建设)单位
B. 施工单位
C. 设计单位
D. 质量监督部门

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

电气动力工程组成包括(     )

A. 成套配电柜安装
B. 控制柜安装
C. 母线槽安装
D. 电气动力设备检测
E. 动力配电柜安装

A B C D E
6

高层住宅给水排水及室内雨落管道应在(     )后,再穿外墙做出户管道

A. 结构封顶
B. 初沉降
C. 室内管道安装
D. 室内管道试压
E. 室内管道防腐施工

A B C D E
简答题(请根据背景资料,按要求作答)
7

背景资料:
某安装公司总包氨气压缩厂全部机电安装工程,其中氨气压缩机为多段活塞式,工作压力为32MPa,防电腐机保与温压及缩其机他本非体主分体两工件程进分场包,给现具场有组相装应试资验质。的分包单位承担,安装公司对分包工程从准备、进场施工进行了技术、质量、安全管理。
施工前,施工方案编制人员向施工作业人员作了分项、专项工程的施工方案交底,由于交底内容全面、重点突出、可操作性强,故施工中效果明显,工程进展顺利。灌浆均符合质量要求,测量仪器精度合格,各种环境因素对安全无影响,建设单位要求安装公司进一步认真复查并处理。

1.压缩机系统的管道,按压力和安全技术监察规程分类,分别属于哪一类?应进行哪些试验?
2.对分包工程管理的内容还有哪些?
3.施工方案交底主要包括哪些内容?
4.根据背景资料分析可能引起压缩机振动大的原因。应由哪个单位承担责任?

8

【背景资料】
某机电安装工程的基础工程,采用工程量清单计价。其中,土方开挖清单工程量为24000米3,综合单价为45元/米3,措施费、规费和税金合计20万元。招标文件中有关结算条款所列如下:(1)基础工程土方开挖完成后可进行结算。(2)非施工单位原因引起的工程量增减,变动范围10%以内时执行原综合单价,工程量增加超过10%以外的部分,综合单价调整系数为0.9。(3)发生工程量增减时,相应的措施费、规费和税金合计按投标清单计价表中的费用比例计算。(4)由建设单位原因造成施工单位人员窝工补偿为50元/工日,设备闲置补偿为200元/台班。
工程实施过程中发生如下事件:
事件1:合同谈判时,建设单位认为基础工程远离市中心且施工危险性小,要求施工单位减少合同价款中的安全文明施工费。
事件2:原有基础土方开挖完成、尚未开始下道工序时,建设单位要求增加部分基础工程以满足上部结构调整的需要。经设计变更,新增土方开挖工程量4000米3,开挖条件和要求与原设计完全相同。施工单位按照总监理工程师的变更指令完成了新增基础的土方开挖工程。
事件3:受事件2的影响,施工单位部分专业工种人员窝工3000工日,设备闲置200台班。人员窝工与设备闲置得到项目监理机构的确认后,施工单位提交了人员窝工损失、设备闲置损失及施工管理费增加的索赔报告。

问题
1.事件1中,建设单位的要求是否合理?说明理由。
2.事件2中,新增基础土方开挖工程的工程费用是多少?写出分析计算过程。相应的措施费、规费和税金合计是多少(措施费、规费和税金合计占分部分项工程费的20%)?
3.逐项指出事件3中施工单位提出的索赔是否成立?说明理由。项目监理机构应批准的索赔费用是多少?
4.基础土方开挖完成后,应纳入结算的费用项目有哪些?结算的费用是多少?(涉及金额的,以万元为单位,保留3位小数)

9

背景
某机电安装企业承接了 1000MW机组新型汽轮发电机系统安装工程,包括汽轮机、 发电机、励磁机、凝汽器、除氧器、加热器和各类水泵等安装,以及相应汽轮机和发电机等大件设备的运输任务。该工程中使用了多种新材料、新工艺和新设备,且由该机电安装 企业负责提供。汽轮发电机大件设备由上海生产,运输途经水路一沿途公路(含3座桥和地下管线)一现场道路及组合场;其余工程设备由生产厂家以装箱方式运抵组合场和仓库。工程安装过程中,发生了如下事件:
事件1:
在安装阀门时,打开阀门包装箱发现其技术资料不全,两天后在其他水泵箱中找到。对此,该机电安装企业开展了工程设备管理大检查,结果发现:少量仓库内设备名称和规格不符;两箱限额设备部件巳经运达安装现场,其中一箱外箱体在安装过程中受到机械力打击。
事件2:
在发电机转子安装时,施工单位进行了发电机转子穿装前单独气密性试验, 以及消除泄漏以后的漏气量试验。在试验压力和漏气量均符合制造厂规定后立即进行发电机转子穿装工作,被监理工程师发现并制止。
事件3:
该工程顺利通过竣工验收以后,施工单位按照预先制定的回访计划只进行了季节性的回访,回访人员是该项目的项目负责人。但是就回访的方式和人员,却遭到了用 户的投诉。

问题
1、大件设备运输途径沿途公路之前应采取哪些措施?
2、在现场道路及组合场对大件设备运输和卸载应采用哪些措施?
3、背景资料中,阀门资料不全错在哪个管理环节?该环节有哪些主要工作?
4、监理工程师为何制止施工单位进行发电机转子穿装工作?
5、该机电安装企业回访的人员安排和选择的方式是否合理?为什么?

10

背景资料

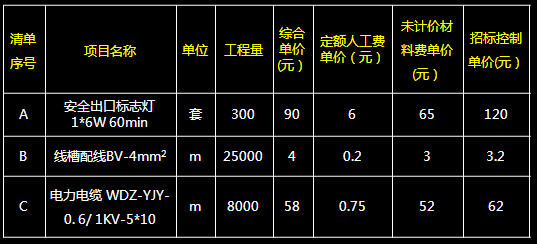

某商住楼机电安装工程,招标人发布的招标控制总价为4000万元,某安装公司以3680万元的投标总价中标。中标清单中A、B、C三项清单价格构成见下表。 措施项目费中的脚手架费和高层建筑增加费分别按分部分项清单定额人工费合计的4%和 6%计取。A、B、C三项清单的招标控制价分别为120元、3. 2元和62元,其中的定额人工费分别是7. 5元、0. 75元和0. 8元。
合同约定:
因工程变更引起的已标价工程量清单项目特征发生变化时,若标价清单中有类似项目,参照类似项目执行,未计价材料以信息价按中标总价对招标控制总价的下浮率(以下简称下浮率)确定;若结算工程量增加超过招标工程量15%,且该清单项目投标报价超过招标控制价15%时,工程量超过招标工程量15%以上部分按招标控制价的 115%确定;若结算工程量减少超过招标工程量15%,且该清单项目投标报价低于招标控制价按下浮率下浮后价格的15%时,减少后剩余的工程量以招标控制价按中标下浮率下浮后的85%确定。



施工期间,发生了如下事件:
1、因原设计不能满足消防要求,发包人将安全出口标志灯变更为1*6W 90min,施工期间该灯具信息价为95元;
2、安装公司在拟定电缆采购计划时发现库存闲置的防火等级更高的电缆WDZN- YJY-0. 6/1KV-5*10数量可以满足工程中WDZ-YJY-O. 6/1KV-5*10电缆的需求,征得发包人同意后替换使用,施工期间该电缆信息价为60元/m。
3、工程完工结算时,A、B、C三项清单经发包人和承包人双方确认的工程量分别为 315套、30000m和6000m。根据安装公司编制并经发包人批准的施工组织设计,A、B两 项工作处于关键线路上,由于实际工程量大于招标工程量,A、B两项工作实际完成时间比原计划分别多花1d和2d。

问题
1、事件1发生后,清单A的综合单价如何确定?为什么?
2、事件2发生后,清单C的综合单价如何确定?为什么?
3、不考虑事件1和事件2,结算时发生事件3所述的工程量变化,清单A、B、C的结算单价和合价分别是多少?
4、根据问题3,措施项目费用是否变化?
5、事件3发生后,安装公司向发包人提出工期顺延3d的索赔要求,遭到发包人拒绝,请分析发包人拒绝工期索赔的理由。
