2016年04月18日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

属于交通标线的是(     )

A. 禁令标志
B. 线形诱导标
C. 分合流标志
D. 突起路标

A B C D
2

隧道监控量测时,当位移一时间曲线出现反弯点时,则表明围岩(     )

A. 刚刚稳定
B. 已经稳定
C. 不稳定
D. 已经垮塌

A B C D
3

不属于浅埋及软土隧道施工常采用的方法有(     )

A. 矿山法
B. 明挖法
C. 盾构法
D. 盖挖法

A B C D
4

属于砌体挡土墙实测项目的是(     )

A. 砂浆强度、中线位置、顶面高程、边坡坡度和平顺度
B. 顶面坡度、断面尺寸、底面高程、表面平整度
C. 顶面高程、断面尺寸、基底强度、表面平整度
D. 砂浆强度、顶面高程、断面尺寸、竖直度或坡度

A B C D
5

关于电缆线路敷设的说法,错误的是(     )

A. 直埋电缆上、下部应铺以不小于100mm厚的碎石层
B. 管道敷设时,电缆管内径与电缆外径之比不得小于1.5
C. 三相或单相的交流单芯电缆,不得单独穿于钢管内
D. 电缆在淘内敷设时,应蒸循低压在下,高压在上的原则

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

照明系统的功能有(     )

A. 保证行车安全、减少交通事故
B. 对不同路段、不同设施的照明,分回路地进行分合控制
C. 具有短路、过载等保护
D. 有随照度的变化对照明进行调节控制,以节约能源和降低运营费用
E. 自动发现线路故障点

A B C D E
7

拱架按结构不同划分为(     )拱架

A. 支柱式
B. 撑架式
C. 梁式
D. 桁式
E. 组合式

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景材料:
某大桥为(50+4×80+50)m连续梁桥,主梁为双箱单室箱形结构,混凝土强度为C50,采用悬臂拼装施工工艺。梁段采用长线法预制,缆索吊装就位。

问题:
(1)简要叙述长线法施工工序。
(2)1号块是紧邻0号块两侧的第一箱梁节段,也是悬拼T构的基准梁段,是全跨安装质量的关键,一般采用湿接缝连接。湿接缝拼装梁段施工程序为:吊机就位→提升、起吊1号梁段→安设薄钢板管→()→丈量湿接缝的宽度→调整薄钢板管→()→检査中线→固定1号梁段→安装湿接缝的模板→()→湿接缝养护、拆模→()→下一梁段拼装。(请在以上括号内填人正确的工序)

9

某高速公路跨江特大桥项目,中标价2.49 亿元,主桥为(105+180+105)m预应力混凝土连续箱梁刚构桥,两岸引桥均为40m预制T梁,南岸16孔,北岸20孔,均为4孔一联先简支后连续结构。设计通航水位+12.30m,该标高对应的河面宽460m,主墩处水深6.2~8.6m.由于有通航要求,所以不准搭设施工便桥。主桥主墩采用Φ2.0m 钻孔桩基础,低桩承台,矩形空心墩,墩高34~38m。每个承台20 根桩,承台长30m,宽20m,厚4.5m,所需混凝土由现场制备,引桥采用钻孔桩基础,圆柱墩,设系粱和盖梁,墩高8~28m,平均高度25m,地势起伏较大。施工单位进场后,经实地考查和校对设计文件,编制了施工组织设计。
项目经理部设立了安全机构,配备了3 名持有交通部颁发的《安全生产考核合格证书》的专职安全生产管理人员。机务部检查确认施工船只证照齐全,船机性能良好,船员满员且持证上岗,能满足施工要求,报项目经理批准后,随即开始水上钻孔桩平台打桩作业。项目经理部为保证钻孔桩质量,设置了钻孔桩质量控制关键点:①桩位坐标控制,②护筒埋深控制,③泥浆浓度控制,④桩底贯入度控制,⑤护筒内水头高度控制,⑥导管接头质量检查与水下混凝土浇筑质量。
施工单位进场后,业主另外又委托其施工进场道路,并约定只按实际发生的工程费支付进场道路直接费,其他工程费的综合费率为10%,其中施工标准化与安全措施费1%,雨期施工增加费1 万元(费率1%)。进场道路完工后,经监理工程师核实确认,施工机械使用费20万元,材料费70 万元。
在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3 天,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000元/天;另一台为自有,投标报价为台班费1600元,停置费1000 元/天,利润率7%。

问题
1.本项目配备的专职安全生产管理人员数量是否符合《公路水运工程安全生产监督管理办法》的规定?并说明配备标准,项目经理部还有哪些人员需持有《安全生产考核合格证书》?钻孔桩平台打桩作业前,还应向地方海事部门提出什么申请?
2.本工程主桥施工需在水上搭设的临时工程有哪些?
3.对项目经理部设置的钻孔桩质量控制关键点存在的错误之处进行修正、补充。
4.根据背景资料,针对引桥40m预制T梁的架设,采用双导梁架桥机、吊车、跨墩龙门吊这三种架设方法哪种最合理?说明理由。
5.列式计算施工单位施工进场道路可获得的直接费。
6.列式计算1#主墩钻孔桩停工3 天可索赔的钻机停工费用

10

某城市郊区新建一级公路长3km,路面设计宽度15m。面层结构为沥青混凝土,粗粒式下面层厚8cm,中粒式中面层厚6cm,细粒式上面层厚4cm。

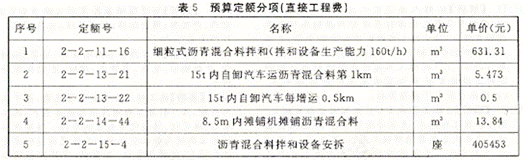

经批准的路面施工方案为:沥青混凝土由工厂集中厂拌(不考虑沥青拌和厂设备安装拆除费、场地平整、碾压及地面垫层等费用),8t自卸汽车运输,平均运距3.8km,摊铺机分两幅摊铺,预算定额分项(直接工程费)见表5。

合同中路基回填土方量为11000m³,综合单价为20元/ m³,且规定实际工程量增加或减少超过(或等于)10%时可调整单价,单价调整为18元/ m³或22元/ m³。

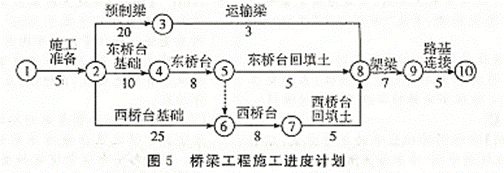

在工程开工前,施工单位向监理单位提交了桥梁施工进度计划,如图5所示(单位:天),监理工程师批准了该计划。

施工过程中发生了如下事件:
事件一:经监理工程师计量,施工单位实际完成的路基回填土方量为10000 m³。
事件二:工地附近无电源,为此施工单位准备了一台发电机组,西桥台基础第一根桩从7月16日7:00开始灌注混凝土,12:00因发电机组故障,灌注作业被迫停工,施工单位立即组织人员抢修,于3小时后修复,导管拔出就位到原灌注顶部后继续灌注。
事件三:东桥台施工过程中,基础出现裂缝,裂缝产生的原因是设计方案不完善,监理工程师立即下达了该工作暂停令,5天后设计单位提交了裂缝处理方案,监理工程师审核同意并下达了复工令,经监理工程师审核,裂缝处理费用增加20万元,工期增加10天,停工期间窝工费用补偿1万元。
事件四:路基施工完成后,业主要求增加一小型圆管涵,施工单位接到监理指令后立即安排施工,由于原合同中无可参考价格,施工单位按照定额计价并及时向监理工程师提交了圆管涵的报价单,监理工程师审核后认为报价太高,多次与施工单位协商未能达成一致,最后总监理工程师做出价格确定,施工单位不接受监理审批的价格,立即停止了圆管涵施工,并书面通知监理工程师,明确提出只有在圆管涵价格有接受后才能继续施工。


【问题】
1.针对事件一,根据合同规定是否可以调整单价?说明理由,路基回填土石方的结算工程款为多少万元?
2.按照施工单位提交的桥梁施工进度计划,计算桥梁的计划工期,并写出关键线路。
3.针对事件二,施工单位在桩基施工准备方面存在的主要问题是什么?
4.针对事件二,判断桩基质量是否合格?说明理由。
5.针对事件三,计算施工单位可以获得的工期索赔和费用索赔。
6.针对事件四,施工单位停工的做法是否正确?说明理由
