您现在的位置:首页 > 一级建造师 > 考试题库

一级建造师考试题库

2016年04月18日《市政公用工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

喷锚暗挖隧道开挖面必须保持在( )条件下施工

A. 无水
B. 无粉尘
C. 无卵石
D. 无障碍物

A B C D
2

浇筑在混凝土中的管道应具有足够(     )

A. 压实度和承载力
B. 强度和压实度
C. 压实度和刚度
D. 强度和刚度

A B C D
3

常用的沉入桩不包括(     )

A. 钢筋混凝土桩
B. 预应力混凝土桩
C. 钢管桩
D. 水泥混凝土桩

A B C D
4

HDPE膜不得在(     )施工

A. 秋期
B. 冬期
C. 夏期
D. 春期

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

后张预应力锚具和连接器按照锚固方式不同可分为(     )

A. 夹片式
B. 镦锚式
C. 锥塞式
D. 握裹式
E. 支承式

A B C D E
6

隧道初期支护作用是(     )

A. 加固围岩
B. 控制围岩变形
C. 防止围岩松动失稳
D. 防水抗渗
E. 衬砌结构中的主要承载单元

A B C D E
7

关于园路施工铺筑面层的表述,错误的有(     )

A. 铺筑各种预制砖块,应轻轻放平,宜用气压锤敲打、稳定,不得损伤砖的边角
B. 嵌草路面的缝隙应填入培养土,栽植穴深度不宜小于50mm
C. 混凝土面层施工完成后,应即时开始养护,养护期应为7d以上,冬期施工后的养护期还应更长些
D. 卵石嵌花路面,应先铺筑M10水泥砂浆,厚度30mm,再铺水泥素浆20mm
E. 待混凝土面层基本硬化后,用锯割机每隔3~6m锯一道缝,作为路面的伸缩缝

A B C D E
8

根据估算伤害的可能性和严重程度进行施工安全风险评价,下列评价中属于中度风险的有(     )

A. 可能+伤害
B. 可能+轻微伤害
C. 不可能+伤害
D. 不可能+严重伤害
E. 桶不可能+严重伤害

A B C D E
简答题(请根据背景资料,按要求作答)
9

背景资料
某城市跨线桥工程,上部结构为现浇预应力混凝土连续梁,其中主跨跨径为30m并跨越一条20m河道;桥梁基础采用直径1.5m的钻孔桩,承台尺寸为12.0×7.0m×2.5m(长×宽×高),承台标高为+7.0m,承台边缘距河岸最近距离为1.5m;河道常水位为+8.0m,河床底标高为+5.0,河道管理部门要求通航宽度不得小于12m。
工程地质资料反映:地面以下2m为素填土,素填土以下为粉砂土,原地面标高为+10.0m。项目部进场后编写了施工组织设计,并对钻孔桩、大体积混凝土、承重支架模板、预应力张拉等关键分项工程编制了安全专项施工方案。(2)项目部的安全负责人组织项目部施工管理人员进行安全技术交底后开始施工。第一根钻孔桩进入后续工序施工,二次清孔合格后,项目部立即通知商品厂家供应混凝土并准备水下混凝土的灌注工作。(3)首批混凝土灌注时发生堵管现象,项目部立即按要求进行了处理。
(4)现浇预应力混凝土连续梁在跨越河道段采用门洞支架,对通行孔设置了安全措施;(5)在河岸两侧采用满布式支架,对支架基础按照设计要求进行处理,并明确在浇筑混凝土时需安排专人值守的保护措施。
(6)上部结构施工时,项目部采取如下方法安装钢绞线:纵向长束在混凝土浇筑之前穿入管道;两端张拉的横向束在混凝土浇筑之后穿入管道。

问题:
1.背景资料和≤建筑工程安全生产管理条例≥,补齐安全专项施工方案。
2.说明项目部安全技术交底的正确做法。
3.分析堵管发生的可能原因,给出在确保桩质量的条件下适合的处理措施
4.现浇预应力混凝土连续梁的支架还应满足哪些技术要求。
5.浇筑混凝土时还对支架采取什么保护措施?
6.补充项目部采用的钢绞线的安装方法中其余要求。
(1K420101钻孔灌注桩施工质量事故预防措施)
考点:施工专项方案的编制与内容要求,桥梁钻孔灌注桩质量事故和预防措施

10

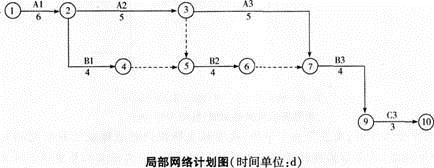

某项目部针对一个施工项目编制网络计划图,下图是计划图的一部分:

该网络计划图其余部分计划工作及持续时间见下表:

项目部对按上述思路编制的网络计划图进一步检查时发现有一处错误:C2工作必须在B2工作完成后,方可施工。经调整后的网络计划图由监理工程师确认满足合同工期要求,最后在
项目施工中实施。
A3工作施工时,由于施工单位设备事故延误了2d。

问题
1.按背景资料给出的计划工作及持续时间表补全网络计划图的其余部分。
2.发现C2工作必须在B2工作完成后施工,网络计划图应如何修改?
3.给出最终确认的网络计划图的关键线路和工期。
4.A3工作(设备事故)延误的工期能否索赔?说明理由。
