单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

根据《水利建设工程文明工地创建管理办法》(水精[2014]3号),文明工地创建标准中不包括(  )

A. 质量管理
B. 安全管理
C. 环境管理
D. 进度管理

A B C D
2

为了便于常态混凝土与碾压混凝土在浇筑时能同步上升,应对常态混凝土掺加(  )

A. 高效缓凝剂
B. 高效速凝剂
C. 高效减水剂
D. 优质粉煤灰

A B C D
3

下列大体积混凝土温控措施中,不属于降低混凝土的人仓温度措施的是(  )

A. 合理安排浇筑时间
B. 浇筑前自然散热
C. 对骨料进行预冷
D. 采用加冰或加冰水拌合

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

水利水电工程施工专业承包企业资质等级包括(  )

A. 特级
B. 一级
C. 二级
D. 三级
E. 四级

A B C D E
简答题(请根据背景资料,按要求作答)
5

某地新建水库,其库容为3亿m³,土石坝坝高75m。

问题:根据建筑业企业资质等级标准的有关规定,除水利水电工程施工总承包特级外,满足本工程坝体施工要求的企业资质等级还有哪些?

6

某河道治理工程施工1 标建设内容为新建一座涵洞,招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,工程量清单采用清单计价格式。招标文件规定:1. 除措施施项目外,其他工程项目采用单价承包方式;2. 投标最高限价490万元,超过限价的投标报价为无效报价;3. 发包人不提供材料和施工设备,也不设定暂估价项目。
投标截至时间10天前,招标人未接到招标文件异议。投标人A提交的投标报价函及附件正本1份,副本4份,函明投标总报价优惠5%,随同投标文件递交了投标保证金,投标保证金来源于工程所在省分公司资产。评标公示期结束后第二天,未中标的投标人A向该项目招标投标行政监督部门投诉,以投标最高限价违反法规为由,要求重新招标。

问题:依据背景资料,根据《中华人民共和国招标投标实施条例》、《水利水电工程标准施工招标文件》(2009年版)的相关规定,指出投标人A投标行为的不妥之处,并说明正确的做法

7

背景资料:

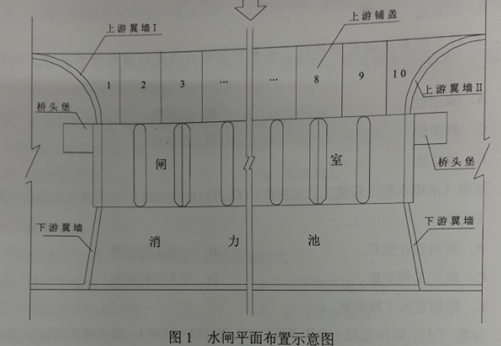

某大型水闸工程建于土基上,其平面布置示意图如图1所示。

该闸在施工过程中发生如下事件:
事件一:为加强工程施工安全生产管理,工程开工前,水行政主管部门对施工企业的“三类人员”安全生产考核合格证进行了检查;项目法人组织制定了本工程项目建设质量与安全事故应急预案,落实了事故应急保障措施。
事件二:为加快施工进度,上游翼墙及铺盖施工时,施工单位安排两个班组,分别按照上游翼墙Ⅰ→铺盖1→铺盖2→铺盖3→铺盖4→铺盖5→和上游翼板Ⅱ→铺盖10→铺盖9→铺盖8→铺盖7→铺盖6的顺序同步施工。
事件三:在闸墩混凝土浇筑过程中,由于混凝土温控措施不到位,造成闸墩底部产生贯穿性裂缝,后经处理不影响正常使用。裂缝处理延误工期40天、增加费用32万元。
事件四:桥头堡混凝土施工中,两名工人沿上、下脚手架的斜道向上搬运钢管时,不小心触碰到脚手架斜道外侧不远处的380v架空线路,造成1人死亡、1人重伤。事故调查中发现脚手架外缘距该架空线路最小距离为2.0m。

问题:
1.根据《关于印发水利工程建设安全生产监督检查导则的通知》(水安监[2011]475号)和《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202号),事件一中的“三类人员”是指哪些人员?事故应急保障措施分为哪几类?
2.指出事件二中上游翼墙及铺盖施工方案的不妥之处,并说明正确做法。
3.根据《水利工程质量事故处理暂行规定》(水利部令第9号),确定水利工程质量事故的分类应考虑哪些主要因素?事件三中的质量事故属于哪一类?
4.指出事件四中脚手架及斜道架设方案在施工用电方面的不妥之处。根据《水利工程建设重大质量与安全事故应急预案》(水监管[2006]202号),水利工程建设质量与安全事故共分为几级?事件四的质量与安全事故属于哪一级?

8

背景资料
某大型水闸工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,招标文件规定:
1.开标时间为2013年9月21日上午9:O0;
2.计划工期为12个月;
3.工程预付款为签约合同价的10%,分2次平均支付,第1次支付前,承包人需提供同等额度的工程预付款保函,当进场施工设备价值超过第2次工程预付款额度时,支付第2次工程预付款,最后2个月平均扣回;工程质量保证金按月进度款(不含工程预付款扣回和价格调整)的5%扣留,直到总额达到签约合同价的5%;
4.施工围堰由施工单位负责设计,报监理单位批准;
5.本项目不设暂估价项目,按分组工程量清单模式提供工程量清单。
甲、乙、丙、丁4家投标人参加投标。投标过程中,甲要求招标人提供初步设计文件中的施工围堰设计方案。为此,招标人发出招标文件澄清通知如下:
招标文件澄清通知(第1号)
甲、乙、丙、丁:
甲单位提出的澄清要求已收悉。经研究,提供初步设计文件中的施工围堰设计方案(见附件),供参考。
招标人:盖(单位)公章
2013年9月10日
附件:×××水闸工程初步设计文件中的施工围堰设计方案
经评审,乙中标,签约合同价为投标总价,其投标报价汇总表如下:

实施过程中,乙直接采用初步设计文件中的施工围堰设计方案,经监理单位批准后施工,围堰运行中出现险情,需加固,乙向发包人提出索赔。因护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,发包人向乙推荐了具备相应资质的分包人。

问题
1.指出招标文件澄清通知中的不妥之处。
2.指出乙的投标报价汇总表中,A、B所代表的工程项目或费用名称。乙的投标总价为多少?
3.本合同乙提交的工程预付款保函额度为多少?指出开工第1月,乙完成A项目中除施工围堰拆除之外的所有内容(其中围堰填筑工程量为3000m3,B项目工程量为180m2),计算该月应扣留的工程质量保证金。
4.乙的索赔要求是否合理,为什么?
5.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),乙对发包人推荐分包人的处理方式有哪几种?并分别写出其具体做法。

9

背景资料

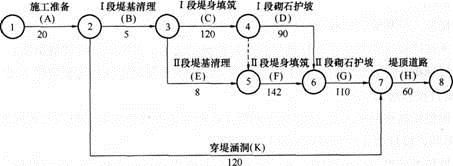

发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。为保证项目按期完成,将堤身划分成2个施工段组织流水施工,初始施工进度计划如下图(单位:天)。

在工程施工过程中发生如下事件:
事件1:项目部在审查初始的施工进度计划时,提出了优化方案,即按先“Ⅱ堤段”、后“工堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工。
事件2:在进行第Ⅱ段堤基清理过程中发现蚁穴和大量白蚁,施工单位按程序进行了上报。经相关单位研究,确定采用灌浆处理方案,增加费用10万元。施工单位因不具备灌浆施工能力,就自行分包给有相应资质的分包单位,但未与分包单位签订分包合同。灌浆工作从第Ⅱ段堤基清理完成开始,到堤顶道路施工前结束,工作持续时间20天。
事件3:由于设计变更,“Ⅱ段堤身填筑”(F工作)推迟5天完成。
事件4:工段砌石护坡施工中,监理工程师检查发现碎石垫层厚度局部不足,返工处理,D工作推迟3天完成。
事件5:第225天末检查时,“Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,“I段堤身填筑”(C工作)已累计完成40%工程量,“穿堤涵洞”(K工作)已累计完成60%工程量。

问题
1.根据事件1和事件2,绘制新的施工网络计划图(工作名称用原计划中的字母代码表示),分别计算原计划与新计划的工期,确定新计划的关键线路(用工作代码表示)。
2.事件2中,除建设单位、监理单位、施工单位之外,“相关单位”还应包括哪些?对于分包工作,指出施工单位的不妥之处,简要说明正确做法。
3.分别指出事件3、事件4的责任方,分析对工期的影响及可获得工期补偿的天数。
4.根据事件5,分别指出第225天末G、C、K工作已完成多少天工程量,及其对工期有何影响(假定各工作匀速施工)?

10

背景资料
某水库枢纽工程除险加固的主要内容有:①坝基帷幕灌浆;②坝顶道路重建;③上游护坡重建;④上游坝体培厚;⑤发电隧洞加固;⑥泄洪隧洞加固;⑦新建混凝土截渗墙;⑧下游护坡拆除重建;⑨新建防浪墙。
合同约定:(1)签约合同价为2800万元,工期17个月,自2008年11月1日至2010年3月30日;(2)开工前发包人向承包人按签约合同价的10%支付工程进度款,预付款的扣回与还清按公式

计算, F1为20%,F2 为90%;(3)从第一个月起,按进度款的5%扣留质量保证
当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非汛期施工,其中“上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一个非汛期安排完成工程量的80%,剩余工程安排在第二个非汛期施工。承包人编制了第一、二个非汛期的施工网络进度计划如下图,其中第二个非汛期计划在2009年10月1日开工。该计划上报并得到批准。

第一个非汛期施工进度计划
备注:上游护坡重建工作累计持续时间为160d;每月均按30d计。
2008年11月1日开工

第二个非汛期施工进度计划
备注:上游护坡重建工作累计持续时间为160d;每月均按30d计。
2009年10月1日开工
事件一:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2009年12月30日完成,因设备闲置等增加费用2万元,据此承包人提出了顺延工期20天,增加费用2万元的索赔要求。

事件二:至2009年12月份,累计完成合同工程量2422万元。监理人确认的2010年1月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。

问题:
1.根据批准的施工网络进度计划,分别指出“发电隧洞加固”,“新建混凝土截渗墙”最早完成的日期。
2.按均衡施工原则,确定施工网络进度计划中D1、D2的值,并指出“上游护坡重建(一)”的最早完成日期。
3.如下表所示,根据第二个非汛期的施工网络进度计划,在答题纸上绘制第二个非汛期的施工网络进度计划的横道图(按最早时间安排)。


4.根据事件一,分析承包人提出的索赔要求是否合理,并说明理由。
5.根据事件二,分别计算2010年1月份的工程进度款、工程预付款扣回值、工程质量保证金扣留额、发包人应支付的工程款。
