单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

在堤防工程的堤身填筑施工中,碾压行走方向应(  )

A. 平行于堤轴线
B. 垂直于堤轴线
C. 平行于堤脚线
D. 垂直于堤脚线

A B C D
2

分段围堰导流法包括束窄河床导流和(  )

A. 明渠导流
B. 通过永久建筑物导流
C. 涵管导流
D. 隧洞导流

A B C D
3

按地形图比例尺分类,1:10000地形图属于(  )比例尺地形图

A. 大
B. 较大
C. 中
D. 小

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

混凝土铺料允许间隔时间,主要受混凝土(  )的限制

A. 终凝时间
B. 初凝时间
C. 温控要求
D. 运输能力
E. 浇筑能力

A B C D E
5

水利水电工程施工中,下列情况中,应编制冬期施工作业计划的是(  )

A. 昼夜平均气温低于5℃
B. 最低气温低于-3℃
C. 昼夜平均气温低于6℃
D. 最低气温低于-1℃
E. 昼夜温差超过10℃

A B C D E
6

影响混凝土强度的因素主要有(  )

A. 施工方法
B. 水泥强度
C. 浇筑强度
D. 养护条件
E. 水灰比

A B C D E
简答题(请根据背景资料,按要求作答)
7

背景资料
某泵站工程设计流量为100m3/s,净扬程为2.5m,总装机5000kW,泵站自进水至出水设引水明渠、前池、拦污检修闸、泵房、副厂房、出水涵、出口防洪闸及出水明渠等建筑物,为正向进水、正向出水,进、出水纵向轴线全长布置约256m。工程于2011年10月20日开工,于2013年4月20日全部完成。施工过程中发生如下事件:
事件1:主体工程开工后,监理机构组织设计、施工单位等进行了工程项目划分,确定了主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程,并将项目划分表及说明书面报相应工程质量监督机构确认。
事件2:所有单元工程质量在施工单位自评合格后,报监理单位复核,由监理工程师核定质量等级并签证认可。
事件3:2013年5月10日,泵站工程建设项目全部完成,项目法人主持进行了泵站单位工程验收,该单位工程质量由施工单位自评,监理单位复核,项目法人认定,结果为:5个分部工程质量全部合格,有4个分部工程达到优良等级,外观质量得分率达到为89.5%,工程未发生质量事故,该单位工程达到优良标准事件4:项目法人根据竣工验收的需要,委托工程监理单位对工程质量进行抽样检测。监理单位制定竣工检测方案,竣工检测方案经项目法人审核后,报质量监督机构核定。2013年5月20日,应项目法人申请,竣工验收主持单位组织进行了竣工验收,同意单位工程验收质量优良的结论。

问题
1.指出事件1的不妥之处并说明理由。
2.指出事件2的不妥之处并说明理由。
3.根据事件3中,泵站单位工程质量等级优良的结论是否正确,并说明理由。
4.指出事件4的不妥之处并说明理由。

8

背景资料
某新建排涝泵站工程,设计排涝流量120.0m3/s,共安装7台机组(其中含备机1台),总装机功率11900kW。泵站采用肘型进水流道,平直管出水流道,下部为块基型墩墙式结构,上部为排架式结构。施工过程中有如下事件:
事件1:项目法人为加强工程施工质量与安全管理,组织成立了质量与安全应急处置指挥部,施工单位项目经理任指挥,项目监理部、设计代表处的安全分管人员任副指挥;同时制定了应急救援预案。
事件2:基坑开挖前,施工单位项目部编制了施工组织设计,其部分内容如下:
(1)施工用电由系统电网接入,现场安装变压器一台;
(2)泵室基坑采用1:2坡比明挖施工,基坑深度7.5m;
(3)泵室底板、墩墙施工采用钢管脚手架支撑,中间设施工通道;
(4)混凝土浇筑采用塔式起重机进行垂直运输。
事件3:为防止泵站底板、流道及墩墙开裂,施工单位组织制定了“减少混凝土发热量、降低混凝土入仓温度、加速混凝土散热”等温控措施。

问题
1.根据《泵站设计规范》GB50265--2010,说明本泵站工程等别、工程规模及主要建筑物级别。
2.根据《水利工程建设重大质量与安全事故应急预案》,指出事件1中质量与安全应急处置指挥部组成上的不妥之处,并改正;项目法人制定的应急救援预案应包括哪些内容?
3.在事件2明确的工程部位中,哪些部位或设备应设置安全警示标志?
4.事件3中,施工单位可采用哪些方法加速混凝土散热?

9

背景资料:
某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。施工合同约定:(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月按当月工程款的30%扣回,扣完为止;(2)保留金在施工期逐月按当月工程款的5%扣留;(3)当实际工程量超出合同工程量20%时,对超出20%的部分进行综合单价调整,调整系数为0.9。

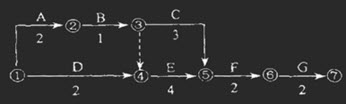

经监理单位审核的施工网络计划见下图(单位:月),各项工作均以最早开工时间安排,其合同工程量、实际工程量、综合单价见表1。
工程开工后在施工范围内新增一丁坝。丁坝施工工作面独立,丁坝基清理、坝身填筑、混凝土护坡等三项工作依次施工,在第5个月初开始施工,堤顶道路修复开工前结束:丁坝坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同;双方约定,混凝土护坡单价为300元/ m³,丁坝工程量不参与工程量变更。各项工作的工程量、持续时间见表2。

问题:
(1)计算该项工程的合同总价、工程预付款总额。
(2)绘出增加丁坝后的施工网络计划。
(3)若各项工作每月完成的工程量相等,分别计算第6、7两个月的月工程款、预付款扣回款额、保留金扣留额、应得付款。(保留二位小数)

工作代号

工作内容

合同工程量

实际工程量

综合单价

A

河道开挖

20万m³

22万m³

10元/m³

B

堤基清理

1万m³

1.2万m³

3元/m³

C

堤身加高培厚

5万m³

6.3m³

8元/m³

D

临时交通道路

2km

1.8km

12万元/km

E

堤身填筑

8万m³

9.2万m³

8元/m³

F

干砌石护坡

1.6万m³

1.4万m³

105元/m³

G

堤顶道路修复

4km

3.8km

10万元/km

表2


工作代号

持续时间(月)

工作内容

合同工程量

实际工程量

H

1

丁坝坝基清理

0.1万m³

0.1万m³

I

1

丁坝坝身填筑

0.2万m³

0.2万m³

J

1

丁坝混凝土护坡

300m³

300m³

10

发包人与承包人签订合同中关于砌体工程的计量和支付有如下约定:
(1)砌体工程按招标图纸所示尺寸计算的有效砌筑体以m³为单位计量;
(2)浆砌块石砂浆按有效砌筑体以m³为单位计量
(3)砌体工程中的止水设施、排水管、垫层及预埋件等费用,包含在砌体项目有效工程量单价中,不另行支付;
(4) 承包人按合同要求完成砌体建筑物的基础清理和施工排水等工作所需的费用包含在措施项目费用中,不另行支付。

问题:指出并改正合同约定中的不妥之处
