单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

水利水电工程注册建造师执业工程范围不包括(  )专业

A. 钢结构
B. 爆破与拆除
C. 预拌商品混凝土
D. 隧道

A B C D
2

在水利水电工程注册建造师执业工程规模标准中,农村饮水工程的执业工程规模标准根据其(  )确定

A. 等别
B. 级别
C. 投资额
D. 供水人口数量

A B C D
3

水利工程水平位移监测通常采用(  )

A. 交会法
B. 三角高程法
C. 水准观测法
D. 视准线法

A B C D
4

根据《水利水电工程施工质量检验与评定规程》SL176—2007,水利工程施工质量检验中,见证取样资料应由(  )单位制备

A. 质量监督
B. 质量检测
C. 监理
D. 施工

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

横向土石围堰与混凝土纵向围堰的接头处理措施通常采用措施包括(  )

A. 扩大横向土石围堰断面
B. 刺墙插入土石围堰的塑性防渗体中
C. 扩大接头防渗体断面
D. 扩大混凝土纵向围堰断面
E. 预埋止水片

A B C D E
6

根据水利部《关于印发工程建设安全生产监督导则的通知》(水安监[2011]475号)下列内容中,属于对勘察(测)设计单位安全生产监督检查内容的是(  )

A. 工程建设强制性标准执行情况
B. 对工程重点部位和环节防范生产安全事故的指导意见或建议
C. 安全生产责任制建立及落实情况
D. 新结构、新材料、新工艺及特殊结构防范生产安全事故措施建议
E. 勘察(测)设计单位资质、人员资格管理和设计文件管理

A B C D E
7

在野外常见到的边坡变形破坏主要有(  )等几种类型

A. 松弛张裂
B. 风蚀
C. 蠕动变形
D. 崩塌
E. 滑坡

A B C D E
简答题(请根据背景资料,按要求作答)
8

某水利工程施工项目,发包人依据《水利水电工程标准施工招标文件》(2009年版),与施工单位签订了施工合同。招标文件中的工期为280天,协议书中的工期为240天。
施工中发生了下列事件:
事件1:施工单位在按监理单位签发的设计文件组织施工前,发现某部位钢筋混凝土浇筑要求与相关规范规定不一致,向设计单位提出变更建议并附变更方案;设计单位审核后认为施工单位的建议正确,方案合理,向施工单位发出了设计修改文件。
事件2:在施工过程中,根据监理单位的书面指示,施工单位进行了跨河公路桥基础破碎岩石开挖,但公路桥报价清单中无此项内容。主体工程报价清单中有以下单价:
(1)混凝土坝A:砂卵石、岩石地基开挖70元/m³;B:基础处理80元/m³;
(2)土石坝C:砂卵石、岩石地基开挖50元/m³;D:基础处理60元/m³。
事件3:施工单位经监理单位批准后对基础进行了混凝土覆盖。在下一仓浇筑准备时,监理单位对已覆盖的基础质量有疑问,指示施工单位剥离已浇混凝土并重新检验,检测结果表明,基础质量不合格。施工单位按要求进行返工处理并承担了相应的施工费用,但提出了检验费用支付申请和因此次检验影响进度的工期索赔。

问题:
(1)该工程的合同工期应为多少天?为什么?
(2)在事件1设计文件变更过程中,施工单位、设计单位的做法有无不妥之处?说明理由。
(3)在事件1的变更中若涉及需要调整合同价格时,应遵循什么原则?
(4)在事件2中,如果从4个单价中选用的话,你认为哪一项单价最为合理?说明理由。
(5)在事件3中,施工单位的检验费用支付申请和工期索赔是否成立?为什么?

9

某河道治理工程施工1 标建设内容为新建一座涵洞,招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,工程量清单采用清单计价格式。招标文件规定:1. 除措施施项目外,其他工程项目采用单价承包方式;2. 投标最高限价490万元,超过限价的投标报价为无效报价;3. 发包人不提供材料和施工设备,也不设定暂估价项目。
投标截至时间10天前,招标人未接到招标文件异议。投标人A提交的投标报价函及附件正本1份,副本4份,函明投标总报价优惠5%,随同投标文件递交了投标保证金,投标保证金来源于工程所在省分公司资产。评标公示期结束后第二天,未中标的投标人A向该项目招标投标行政监督部门投诉,以投标最高限价违反法规为由,要求重新招标。

问题:依据背景资料,根据《中华人民共和国招标投标实施条例》、《水利水电工程标准施工招标文件》(2009年版)的相关规定,指出投标人A投标行为的不妥之处,并说明正确的做法

10

背景资料

某新建中型泵站开工前,项目部根据施工合同,编制了泵站建筑安装工程内容及工程量表,绘制了网络进度计划(如图1所示),并提交监理单位批准。

工程如期开工,施工中发生如下事件:
事件1:在第4个月末检查进度时,A工作和B工作已完成,C工作完成43.5万元的工作量,E工作还未开始,F工作完成36万元的工作量,项目部进行进度偏差分析,为保证合同工期目标实现,按照费用增加最少原则,调整了计划,新计划上报批准并按此组织实施。

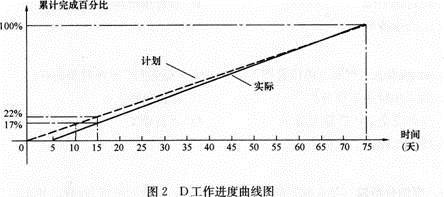

事件2:D工作是该工程的重点,对该工作进度情况进行了定期跟踪检查,并对有关数据进行了统计,D工作进度曲线如图2所示。

事件3:因征地补偿款未及时兑现,当地群众聚众到工地阻挠施工,挖断施工进场道路,机电设备无法如期运到施工现场,导致施工暂停。经当地政府协调,事情得到妥善解决,承包人在暂停施工1个月后按照监理人的指示复工。

问题
1.根据事件1,分析C、E和F工作在第4个月末进度情况[分别按“××工作实际完成了×个月的工程量,比最早完成提前(或拖延)×个月”表述],假定各项工作均匀进行,判断对总工期有何影响。
2.除C工作外,根据泵站建筑安装工程内容及工程量表,按费用增加最少原则,绘制第4个月以后的网络进度计划,计算缩短工期增加的总费用。
3.根据D工作进度计划曲线图,指出第15天末D工作超额(或拖欠)累计工程量的百分比,超额(或拖欠)工程量金额,提前(或拖延)时间,D工作的实际持续时间。
4.针对事件3中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),说明承包人在暂停施工指示方面应履行哪些程序。
