2016年03月26日《水利水电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

下列关于主体工程开工的说法,错误的是(  )

A. 水利工程具备开工条件后,主体工程方可开工建设
B. 项目法人应当自工程开工之日起15个工作日之内,将开工情况的书面报告报项目主管单位和上一级主管单位备案
C. 建设单位应当自工程开工之日起15个工作日之内,将开工情况的书面报告报项目主管单位和上一级主管单位备案
D. 项目法人必须按审批权限,向主管部门提出主体工程开工申请报告,经批准后,主体工程方能正式开工

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
2

根据《关于加强小型病险水库除险加固项目验收管理的指导意见》(水建管[2O13]178号),小型病险水库除险加固项目政府验收包括(  )

A. 竣工验收
B. 蓄水验收
C. 单位工程验收
D. 阶段工程验收
E. 合同工程完工验收

A B C D E
3

防止土体发生渗透变形的主要工程措施有(  )

A. 设置排水沟
B. 设置垂直防渗体
C. 设置截水沟
D. 设置减压井
E. 设置水平防渗体

A B C D E
4

关于混凝土施工缝的处理,说法正确的是(  )

A. 新混凝土浇筑前,应用高压水枪或风砂枪将老混凝土表面含游离石灰的水泥膜清除
B. 纵缝表面必须凿毛,且应冲洗干净
C. 采用高压水冲毛,视气温高低,可在浇筑后5~20h进行
D. 用风砂枪冲毛时,一般应在浇后一两天进行
E. 施工缝面凿毛或冲毛后,应用压力水冲洗干净

A B C D E
5

叶片泵按泵轴安装形式分为(  )

A. 立式泵
B. 离心泵
C. 卧式泵
D. 混流泵
E. 斜式泵

A B C D E
简答题(请根据背景资料,按要求作答)
6

某拦湖大坝加固改造工程发包人与施工单位签订了工程施工合同,合同中估算工程量为8000m³,单价为200元/m³,合同工期为6个月,有关付款条款如下:
(1)开工前发包人应向施工单位支付合同总价20%的工程预付款;
(2)发包人自第一个月起,从施工单位的工程款中,按5%的比例扣留保留金;
(3)当累计实际完成工程量不超过估算工程量10%时,单价不调整;超过10%时,对超过部分进行调价,调价系数为0.9;
(4)工程预付款从累计工程款达到合同总价的30%以上的下一个月起,至合同工期的第五个月(包括第五个月)平均扣除。
施工单位每月实际完成并经监理单位确认的工程量见表IF420155-2;

问题:
(1)合同总价为多少?工程预付款为多少?(计算结果以万元为单位,保留到小数点后二位,下同)
(2)工程预付款从哪个月开始扣除?每月应扣工程预付款为多少?
(3) 12月底监理单位应签发的付款凭证金额为多少?

7

背景资料
某新建拦河闸工程,设计流量4500.0m3/s,校核流量5500.0m3/s。共30孔,每孔净宽10.0m,闸室为两孔一联整底板开敞式结构。本工程施工采用一次性拦断河床围堰导流,围堰为均质土围堰,围堰断面和地基情况如下图所示。工程在施工过程中发生如下
事件:

事件1:汛期雨水较多,河道水位不断上涨,上游围堰背水侧突然发生管涌,施工单位采用砂石反滤土袋围井进行抢护,根据地基情况反滤料选用大石子、小石子和粗砂。
事件2:某工人操作长臂起重机吊装闸门时,由于操作不当,起吊的闸门与上部排架发生碰撞,排架倒塌,造成3人死亡、1人重伤,事故发生后,项目经理立即向项目法人做了报告。在事故调查中发现,长臂起重机操作工人没有相应的资格证书。

问题
1.根据《水闸设计规范》SL265—2001,说明拦河闸工程等别、工程规模及次要建筑物级别。
2.根据事件1的背景资料,指出图中①、②、③所代表的材料名称。
3.根据《水利工程建设重大质量与安全事故应急预案》,说明水利工程建设质量与安全事故分为哪几级;事件2的质量与安全事故属于哪一级?
4.根据《水利工程建设安全生产管理规定》,发生事件2的安全事故后还应向哪些部门或机构报告?哪些人员应取得特种设备操作资格证书?

8

某溢洪道加固施工时,在铺盖上游填筑土围堰断流施工,随着汛期临近,围堰决口,导致刚浇筑的溢洪道底板、下游消能防冲设施被冲毁,造成直接经济损失90万元。事故发生后,施工单位及时报告了事故,报告内容包括工程名称、建设规模、建设地点、工期,项目法人、主管部门及负责人电话,事故发生的时间、地点、工程部位以及相应的参建单位名称,事故报告单位、负责人及联系方式等。
施工单位按“四不放过原则”,组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。

问题:
(1)根据《水利工程质量事故处理暂行规定》,水利工程事故质量一般分为哪几类?并指出本工程质量事故类别。
(2)根据质量事故类别,指出本工程质量事故处理在方案制定的组织和报批程序方面的不妥之处,并说明正确做法。
(3)根据《水利工程质量事故处理暂行规定》,说明背景材料中“四不放过原则”的具体内容。
(4)事故报告除了背景材料外还包括哪些?

9

背景资料
某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。发包人与承包人签订了施工合同。合同约定的节点工期要求:合同工期200天,2012年10月1日开工。项目部技术人员根据资源配置的基本条件,编写了该工程各工作的逻辑关系及持续时间表(见下表所示),并据此绘制初始网络进度计划(如下图所示),经监理单位审核后修正并补充完整。

工程如期开工,施工中发生如下事件:

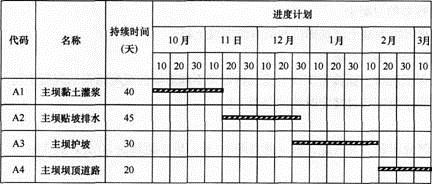

事件1:依据已批准的进度计划,结合现场实际,项目部制定了主坝项目的横道图进度计划如下:

注:除主坝项目外,其余项目均网络计划实施。
事件2:由于移民搬迁问题,C工作时断时续,2013年1月15日全部完成,由此增加费用3万元。
事件3:因修理损坏的灌浆设备,导致A1工作延误了3天,造成机械闲置、人员窝工费用为1.5万元/天。
事件4:A4工作从2013年2月16日开始,因部分坝顶道路压实度没达到质量要求,需返工处理,A4工作的实际持续时间为32天,工程费用增加2万元。

问题
1.根据表1,在图1的基础上,绘制完整正确的网络进度计划。
2.指出主坝项目在网络进度计划中的总工期,最迟完成日期。
3.根据事件1,指出横道图进度计划与监理单位批准的网络图进度计划的不同之处;判断主坝项目的横道图进度计划能否满足网络图计划要求,并说明理由。若能满足要求,则按横道图进度计划施工,若不能满足要求,则按网络图进度计划施工。
4.指出事件2、事件3、事件4的责任方,并分别分析对工期的影响。
5.综合上述事件,计算实际总工期;承包人有权提出增加多少费用和延长多少工期的要求?简要说明理由。
