2016年03月23日《水利水电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

在水利水电工程注册建造师执业工程规模标准中,堤防工程的执业工程规模标准根据其(  )确定

A. 等别
B. 级别
C. 投资额
D. 保护面积

A B C D
2

根据《水利建设工程文明工地创建管理办法》(水精[2014]3号),文明工地申报条件之一是,工程项目已完成的工程量,应达到全部建筑安装工程量的(  )及以上

A. 15%
B. 20%
C. 30%
D. 50%

A B C D
3

在天然建筑材料勘察初查阶段,勘察储量一般不少于设计需要量的(  )倍

A. 1.5~2
B. 2~2.5
C. 2.5~3
D. 3~3.5

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

根据《水工建筑物水泥灌浆施工技术规范》SL62—94,下列需在施工前或施工初期进行现场灌浆试验的灌浆工程有(  )

A. 2级水工建筑物基岩帷幕灌浆
B. 3级水工建筑物基岩帷幕灌浆
C. 地质条件复杂地区的2级水工建筑物基岩固结灌浆
D. 地质条件复杂地区的3级水工建筑物基岩固结灌浆
E. 地质条件复杂地区的水工隧洞固结灌浆

A B C D E
5

土石坝土料填筑压实参数主要包括(  )

A. 碾压机具的重量
B. 土的含水量
C. 铺土层数
D. 铺土厚度
E. 碾压遍数

A B C D E
简答题(请根据背景资料,按要求作答)
6

背景资料
某河道治理工程包括堤防退建、穿堤建筑物、河道疏浚及堤顶道路等。堤防级别为2级,筑堤土料为黏性土。施工过程中发生如下事件:
事件1:工程开工前,施工单位组织有关单位进行了项目划分,共划分1个单位工程、4个分部工程,单元工程依据《水利水电工程施工质量检验与评定规程》SL176—2007划分。
事件2:施工过程中对堤防退建A单元工程质量进行了检验,A单元工程共有2个工序,其中土料碾压工序1(简称A1)的检验结果为:主控项目(压实度)合格率92%,不合格样的压实度不低于设计值的96%且不集中分布;一般项目合格率为91%。各项报验资料符合规范要求。
事件3:施工过程中对B单元工程质量进行了检验,8单元工程共有5个工序,5个工序全部合格,其中有3个优良,且主要工序达到优良级。各项报验资料符合规范要求。
事件4:单位工程完工后,质量监督机构组织项目法人、监理、设计、施工和工程运行管理等单位对工程外观质量进行了评定,外观质量得分率为79%。

问题
1.指出事件1中的不妥之处并说明原因。
2.评定事件2中A1工序的质量等级,并说明原因。
3.评定事件3中B单元工程的质量等级并说明原因。
4.指出事件4中的不妥之处,并说明理由。

7

背景资料
某水库枢纽工程由大坝、溢洪道、电站及灌溉引水洞等建筑物组成。其中大坝为黏土心墙土石坝,最大坝高为35m;灌溉引水洞位于大坝左端的山体内,最大洞径为6.0m。
工程在施工过程中发生如下事件:
事件1:为强化安全生产主体责任,项目法人要求各参建单位落实主要负责人安全生产第一责任人的责任,做到“一岗双责”,把安全生产责任落实到各个环节、岗位和人员,确保安全生产的“四项措施”落实到位。
事件2:坝体填筑前,施工单位对坝体填筑土料进行了碾压试验,确定压实参数。施工时先进行黏土心墙填筑,后进行上下游反滤料及坝壳料填筑。
事件3:灌溉引水洞采用爆破法施工,相向开挖。在相向开挖的两个工作面相距15m时,由于两个工作面的爆破作业不同步,造成5名工人重伤。

问题
1.根据水利部“关于贯彻落实《国务院关于坚持科学发展安全发展、促进安全生产形势持续稳定好转的意见》,进一步加强水利安全生产工作的实施意见”(水安监57号),简要说明事件1中“一岗双责”的“双责”和“四项措施”的具体内容。
2.事件2中施工单位确定的土料填筑压实参数主要包括哪些?
3.根据《碾压式土石坝施工规范》DL/T5129--2001,指出事件2坝体填筑程序的不妥之处,并说明理由。
4.指出并说明事件3爆破作业的不妥之处;根据《水利工程建设重大质量与安全事故应急预案》,说明本工程质量与安全事事故级别或类别。

8

某新建排灌结合的泵站工程,共安装6台机组(5用1备),设计流量为36m³/s,总装机功率为2700kw。

问题:根据《泵站设计规范》(GB50265-2010),指出本泵站工程等别、规模、主要建筑物级别及执业工程规模
A. 抗压强度
B. 弹性模量
C. 抗渗等级
D. 渗透系数
E. 允许渗透坡降

9

背景资料
某水库枢纽工程除险加固的主要内容有:①坝基帷幕灌浆;②坝顶道路重建;③上游护坡重建;④上游坝体培厚;⑤发电隧洞加固;⑥泄洪隧洞加固;⑦新建混凝土截渗墙;⑧下游护坡拆除重建;⑨新建防浪墙。
合同约定:(1)签约合同价为2800万元,工期17个月,自2008年11月1日至2010年3月30日;(2)开工前发包人向承包人按签约合同价的10%支付工程进度款,预付款的扣回与还清按公式

计算, F1为20%,F2 为90%;(3)从第一个月起,按进度款的5%扣留质量保证
当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非汛期施工,其中“上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一个非汛期安排完成工程量的80%,剩余工程安排在第二个非汛期施工。承包人编制了第一、二个非汛期的施工网络进度计划如下图,其中第二个非汛期计划在2009年10月1日开工。该计划上报并得到批准。

第一个非汛期施工进度计划
备注:上游护坡重建工作累计持续时间为160d;每月均按30d计。
2008年11月1日开工

第二个非汛期施工进度计划
备注:上游护坡重建工作累计持续时间为160d;每月均按30d计。
2009年10月1日开工
事件一:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2009年12月30日完成,因设备闲置等增加费用2万元,据此承包人提出了顺延工期20天,增加费用2万元的索赔要求。

事件二:至2009年12月份,累计完成合同工程量2422万元。监理人确认的2010年1月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。

问题:
1.根据批准的施工网络进度计划,分别指出“发电隧洞加固”,“新建混凝土截渗墙”最早完成的日期。
2.按均衡施工原则,确定施工网络进度计划中D1、D2的值,并指出“上游护坡重建(一)”的最早完成日期。
3.如下表所示,根据第二个非汛期的施工网络进度计划,在答题纸上绘制第二个非汛期的施工网络进度计划的横道图(按最早时间安排)。


4.根据事件一,分析承包人提出的索赔要求是否合理,并说明理由。
5.根据事件二,分别计算2010年1月份的工程进度款、工程预付款扣回值、工程质量保证金扣留额、发包人应支付的工程款。



10

背景资料

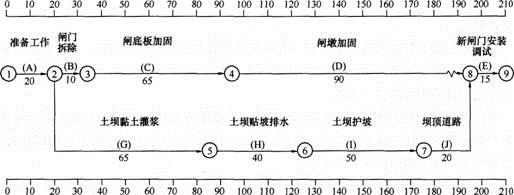

某水库除险加固工程内容有:溢洪道的闸墩与底板加固,闸门更换;土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划并通过监理机构审核,绘制的时标网络图如下(单位:天)。

施工中发生如下事件:
事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。
事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。
事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。

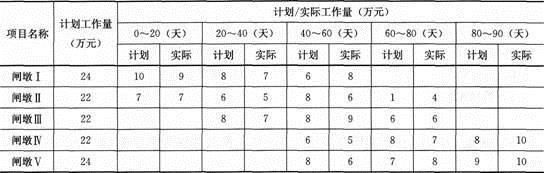

事件4:D工作的进度情况如下表。

注:本表中的时间按网络图要求标注,如20天是指D工作开始后的第20天末。

问题
1.指出计划工期和关键线路,指出C工作和D工作的自由时差和总时差。
2.分别指出事件1~事件3的责任方,并说明影响计划工期的天数。
3.根据事件4,计算D工作在第60天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占D工作计划总工作量的百分比;实际比计划超额(或拖欠)工作量占D工作计划总工作量的百分比。
4.除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人可向发包人提出多少天的延期要求
