下列可用于大体积混凝土极细微裂缝处理的方法是( )
A. 水泥灌浆 B. 化学灌浆 C. 水泥砂浆 D. 环氧砂浆
受弯构件的受拉区焊接钢筋接头配置在同一截面的允许百分率最大值为( )
A. 30% B. 40% C. 50% D. 80%
国家对水工程建设移民实行开发性移民方针的原则是( )
A. 货币补偿与就业安排相结合 B. 前期补偿、补助与后期扶持相结合 C. 一次性补偿与后期补助相结合 D. 成立移民发展资金与后期扶持相结合
下列大体积混凝土温控措施中,不属于降低混凝土的人仓温度措施的是( )
A. 合理安排浇筑时间 B. 浇筑前自然散热 C. 对骨料进行预冷 D. 采用加冰或加冰水拌合
根据《水利工程建设项目勘察(测)设计招标投标管理办法》(水总[2004]511号),水利工程建设项目勘察(测)设计,经批准后可不招标的情形包括( )
A. 工程项目涉及国家安全、国家秘密的 B. 抢险救灾的 C. 主要工艺、技术采用特定专利或者专有技术的 D. 技术复杂或专业性强,能够满足条件的勘察设计单位少于三家的 E. 如采用公开招标,所需费用占水利工程建设项目总投资的比例过大的
背景资料 某水库枢纽工程由大坝、溢洪道、电站及放水洞等建筑物组成。水库总库容为1.8×108m³,电站装机容量为15万kW,放水洞规模较小,位于大坝底部,溢洪道控制段共3孔,每孔净宽8m,采用平板钢闸门配门式启闭机启闭。工程在施工过程中发生如下事件: 事件1:为加强枢纽工程施工质量与安全管理,施工单位设立安全生产管理机构,配备了专职安全生产管理人员,专职安全生产管理人员对本枢纽工程建设项目的安全施工全面负责。 事件2:某天夜间施工时,一名工人不慎从16.0m高的脚手架上坠地死亡。事故发生后,施工单位及时向水行政主管部门、地方人民政府进行了报告。 事件3:在溢洪道控制段施工过程中,由于闸墩施工时没有采取混凝土温控措施,造成闸墩下部出现多条裂缝,后经处理不影响工程正常使用和使用寿命,处理费用15万元,延误工期20天。
问题 1.根据背景资料,说明本水库枢纽工程规模、等别以及放水洞建筑物的级别。 2.根据《水利工程建设安全生产管理规定》,指出事件1中的不妥之处并改正;简要说明施工单位配备的专职安全生产管理人员应承担的责任。 3.简要说明什么是高处作业,说明事件2中工人坠地死亡事故相应的高处作业级别和种类。事故发生后,施工单位除及时向水行政主管部门、地方人民政府进行报告外,还应向哪个部门报告? 4.根据《水利工程质量事故处理暂行规定》(水利部令第9号),工程质量事故分类的依据是什么?工程质量事故分为哪几类?事件3中的混凝土裂缝属于哪一类质量事故?
背景资料 某大型水闸工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,招标文件规定: 1.开标时间为2013年9月21日上午9:O0; 2.计划工期为12个月; 3.工程预付款为签约合同价的10%,分2次平均支付,第1次支付前,承包人需提供同等额度的工程预付款保函,当进场施工设备价值超过第2次工程预付款额度时,支付第2次工程预付款,最后2个月平均扣回;工程质量保证金按月进度款(不含工程预付款扣回和价格调整)的5%扣留,直到总额达到签约合同价的5%; 4.施工围堰由施工单位负责设计,报监理单位批准; 5.本项目不设暂估价项目,按分组工程量清单模式提供工程量清单。 甲、乙、丙、丁4家投标人参加投标。投标过程中,甲要求招标人提供初步设计文件中的施工围堰设计方案。为此,招标人发出招标文件澄清通知如下: 招标文件澄清通知(第1号) 甲、乙、丙、丁: 甲单位提出的澄清要求已收悉。经研究,提供初步设计文件中的施工围堰设计方案(见附件),供参考。 招标人:盖(单位)公章 2013年9月10日 附件:×××水闸工程初步设计文件中的施工围堰设计方案 经评审,乙中标,签约合同价为投标总价,其投标报价汇总表如下: 实施过程中,乙直接采用初步设计文件中的施工围堰设计方案,经监理单位批准后施工,围堰运行中出现险情,需加固,乙向发包人提出索赔。因护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,发包人向乙推荐了具备相应资质的分包人。
问题 1.指出招标文件澄清通知中的不妥之处。 2.指出乙的投标报价汇总表中,A、B所代表的工程项目或费用名称。乙的投标总价为多少? 3.本合同乙提交的工程预付款保函额度为多少?指出开工第1月,乙完成A项目中除施工围堰拆除之外的所有内容(其中围堰填筑工程量为3000m3,B项目工程量为180m2),计算该月应扣留的工程质量保证金。 4.乙的索赔要求是否合理,为什么? 5.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),乙对发包人推荐分包人的处理方式有哪几种?并分别写出其具体做法。

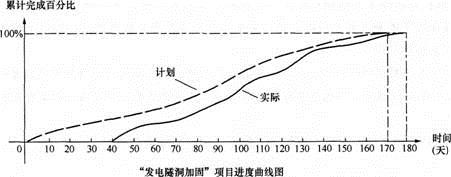

背景资料 某水库枢纽工程除险加固的主要项目有:坝基帷幕灌浆、坝顶道路重建、上游护坡重建、上游坝体培厚、发电隧洞加固、泄洪隧洞加固、新建混凝土截渗墙、下游护坡拆除重建、新建防浪墙。 合同约定:(1)签约合同价为2680万元,工期17个月,自2010年11月1日至2012年3月30日。 (2)开工前发包人向承包人按签约合同价的10%支付工程预付款,预付款的扣回与 (3)从第一个月起,按进度款的5%扣留工程质量保证金。 当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有项目均安排在非汛期施工。其中“上游坝体培厚”、“发电隧洞加固”、“新建混凝土截渗墙”安排在第一个非汛期完成,为满足防汛要求,“上游护坡重建”在第一个非汛期安排完成总工程量的80%,剩余部分工程量安排在第二个非汛期施工,其余项目均安排在第二个非汛期施工。 承包人编制的施工网络进度计划如下图,其中第二个非汛期计划在2011年10月1日开工。该计划上报并得到批准。 (注:“上游护坡重建”工作累计持续时间为180d;每月均按30d计。) 工程按合同约定如期开工,施工过程中发生如下事件: 事件1:“发电隧洞加固”项目计划从2010年12月20日开始,进度曲线图如下: 事件2:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2012年1月25日完成,因此增加费用4万元。据此承包人提出了延长工期15天,增加费用4万元的要求。 事件3:至2012年1月份,累计完成合同工程量2363万元。监理人确认的2012年2月份完成工程量清单中的项目包括:“泄洪隧洞加固”138万元,“下游护坡拆除重建”79万元。
问题 1.假定D工作匀速施工,计算施工网络进度计划中DL、D2的值。 2.根据批准的施工网络进度计划,分别指出第一、二个非汛期施工进度计划的最早完成日期。 3.根据事件1中的进度曲线图,分别指出“发电隧洞加固”项目实际开始日期、实际完成日期和持续时间,分析对安全度汛有何影响。 4.根据事件2,分析承包人提出的延长工期和增加费用的要求是否合理,并说明理由。 5.根据事件3,分别计算2012年2月份的工程进度款、工程预付款扣回额、工程质量保证金扣留额、发包人应支付的工程款
背景资料 某泵站加固改造工程施工内容包括:引渠块石护坡拆除重建、泵室混凝土加固、设备更换、管理设施改造等。招标文件按照《水利水电工程标准施工招标文件》(2009年版)编制。某公司参加了投标,为编制投标文件,公司做了以下准备工作。 工作1:搜集整理投标报价所需的主要材料和次要材料价格。其中,主要材料预算价格如下表所示。 工作2:根据招标文件中对项目经理的职称和业绩加分要求,拟定张×为项目经理,准备了张×的身份证、工资关系、人事劳动合同证明材料、社会保险证明材料、相关证书及类似项目业绩。 工作3:根据招标文件对资格审查资料的要求,填写公司基本情况表、资格审查自审表、原件的复印件等相关表格,并准备了相关原件。经过评标,投标人A中标,发包人与A单位按照招标文件内置合同签订了施工承包合同,承包合同约定,大坝基础开挖工程可由A分包给B单位,合同工期为5周。开工5周以来的土石方开挖成本数据统计见下表。根据施工期相关规划,开挖处的部分土石料将用于回填。
问题 1.依据背景资料,分别简要说明8单位从开工至第1、2、3、4周周末进度和成本偏差情况以及第5周末成本的偏差情况。 2.依据背景资料,分别指出B单位“前5周大坝土石方开挖成本数据相关曲线示意图”中A、B、C三条曲线的名称。 3.指出土石方调配平衡是否合理的主要指标和土石方调配平衡的基本原则。 4.指出背景资料工作1主要材料预算价格表中,甲、乙、丙、丁、戊所代表的材料或单位名称。除表格所列材料外,为满足编制本工程投标报价的要求,该公司还需搜集哪些主要材料价格? 5.背景资料工作2中,该公司应准备张×的相关证书有哪些?为证明张×业绩有效,需提供哪些证明材料?背景资料工作3中,公司基本情况表后附的公司相关证书有哪些?除工作3中所提到的相关表格外,该公司为满足资格审查的要求,还需填写的表格有哪些?
某水库枢纽工程除险加固的主要内容有:①坝基帷幕灌浆;②坝顶道路重建;③上游护坡重建;④上游坝体培厚;⑤发电隧洞加固;⑥泄洪隧洞加固;⑦新建混凝土截渗墙;⑧下游护坡拆除重建;⑨新建防浪墙。 合同约定:(1)签约合同价为2800万元,工期17个月,自2008年11月1日至2010年3月30日;(2)开工前发包人向承包人按签约合同价的10%支付工程进度款,预付款的扣回与还清按公式 计算, 为20%, 为90%;(3)从第一个月起,按进度款的5%扣留质量保证金。 当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非汛期施工,其中“上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一个非汛期安排完成工程量的80%,剩余工程安排在第二个非汛期施工。承包人编制了第一、二个非汛期的施工网络进度计划如下图,其中第二个非汛期计划在2009年10月1日开工。该计划上报并得到批准。 第一个非汛期施工进度计划,自2008年11月1日 备注:上游护坡重建工作累计持续时间为160d;每月均按30d计。 第二个非汛期施工进度计划 第二个非汛期计划在2009年10月1日开工 事件一:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2009年12月30日完成,因设备闲置等增加费用2万元,据此承包人提出了顺延工期20天,增加费用2万元的索赔要求。 事件二:至2009年12月份,累计完成合同工程量2422万元。监理人确认的2010年1月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。
问题: (1)根据批准的施工网络进度计划,分别指出“发电隧洞加固”,“新建混凝土截渗墙”最早完成的日期。 (2)按均衡施工原则,确定施工网络进度计划中D1、D2的值,并指出“上游护坡重建(一)”的最早完成日期。 (3)如下表所示,根据第二个非汛期的施工网络进度计划,在答题纸上绘制第二个非汛期的施工网络进度计划的横道图(按最早时间安排)。 (4)根据事件一,分析承包人提出的索赔要求是否合理,并说明理由。 (5)根据事件二,分别计算2010年1月份的工程进度款、工程预付款扣回值、工程质量保证金扣留额、发包人应支付的工程款
