2016年03月06日《水利水电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

水利水电工程注册建造师执业工程范围不包括(  )专业

A. 钢结构
B. 爆破与拆除
C. 预拌商品混凝土
D. 隧道

A B C D
2

根据《水利工程建设项目管理规定》(水建[1995]128号),水利工程初步设计静态总投资超过可行性研究报告相应估算静态总投资在(  )以上时,必须重新编制可行性研究报告

A. 5%
B. 10%
C. 15%
D. 20%

A B C D
3

下列措施中,不属于改善龙口水力条件的措施是(  )

A. 加大分流量
B. 双戗截流
C. 宽戗截流
D. 平抛垫底

A B C D
4

下列大体积混凝土温控措施中,不属于降低混凝土的人仓温度措施的是(  )

A. 合理安排浇筑时间
B. 浇筑前自然散热
C. 对骨料进行预冷
D. 采用加冰或加冰水拌合

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

横向土石围堰与混凝土纵向围堰的接头处理措施通常采用措施包括(  )

A. 扩大横向土石围堰断面
B. 刺墙插入土石围堰的塑性防渗体中
C. 扩大接头防渗体断面
D. 扩大混凝土纵向围堰断面
E. 预埋止水片

A B C D E
6

项目法人应自工程开工之日起60个工作日内,制定法人验收工作计划,报(  )备案

A. 项目审批单位
B. 项目主管部门
C. 竣工验收主持单位
D. 法人验收监督管理机关
E. 竣工验收委员会

A B C D E
简答题(请根据背景资料,按要求作答)
7

某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,却发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理紧接着就指挥完成下道工序的浇筑。

问题:
(1)根据《水利系统文明建设工地考核标准》的规定,工程建设管理水平考核包括哪些方面的内容?
(2)A单位施工安全考核能否通过?为什么?
(3)A单位在完成隐蔽工程后,在未通知监理人员到场检查的情况下,能否将隐蔽部位进行覆盖进行下一道工序的施工?为什么?
(4)该工程能否被评为文明建设工地?为什么?
(5)施工单位遇到大量群众到施工现场阻挠施工事件时,应如何处理?

8

某水利枢纽引水工程位于海拔高程1050m地区,其可行性研究报告提出,引水隧洞有一段采用压力钢管,直径D=2. 4m,壁厚h=15mm。已知:
(1)据设计图纸计算,钢管本体重量888t(其中直管800t、弯管48t、渐变管40t),加劲环和支承环重78t,制作安装临时固定拉筋3t;
(2)钢管特殊防腐单价350元/t;
(3)钢管从工地加工厂分节制作后,装平板车运至安装现场,装卸运输费30元/t;
(4)压力钢管安装单价4238元/t;
(5)钢管、加劲环和支承环用钢材材料预算价格2800元/t;
(6)工程量设计阶段系数:可行性研究1.15,初步设计1.10;
(7)钢板操作损耗率综合取8%;
(8)安装工程投资估算取费费率:其他直接费2.7%,现场经费45%,间接费50%,企业利润7%,税金3.35%;
(9)压力钢管制作投资估算单价表见表IF420154-9。

问题:
(1)根据《水利工程设计概(估)算编制规定》(水总[2002] 116号),完成压力钢管制作单价表(仅填写合价;单位:元;计算结果保留两位小数)。
(2)根据《水利工程设计概(估)算编制规定》(水总[2002] 116号),计算压力钢管制作安装工程可研投资(单位:万元;计算结果保留两位小数)。

9

背景资料
某中型水库除险加固工程主要工程内容包括:加固放水洞洞身,新建放水洞进口竖井、改建溢洪道出口翼墙,重建主坝上游砌石护坡,新建防浪墙和重建坝顶道路等工作。
签约合同价为580万元,合同工期8个月,2011年12月1日开工,合同约定:(1)为保证安全度讯,除新建防浪墙和重建坝顶道路外,其余工作应在2012年5月15日前完成;(2)工程预付款为签约合同价的10%,当工程进度款累积达到签约合同的50%时,从超过部分的工程进度款中按40%扣回工程预付款,扣完为止,工程进度款按月支付,按工程进度款的5%扣留工程质量保证金。

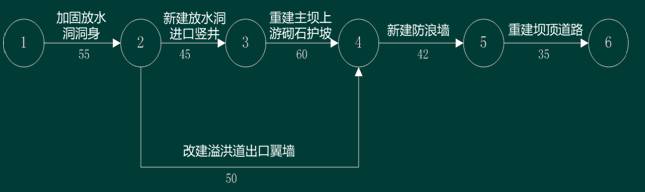

承包人依据合同制定并经监理单位批准的施工网络进度计划如图1(单位:天,每月按30天计);

2011年12月1日开工,为保证安全度讯,除新建防浪墙和重建坝顶道路外,其余工作应在2012年5月15日前完成;
2011年12月1日工程如期开工,施工中发生如下事件:

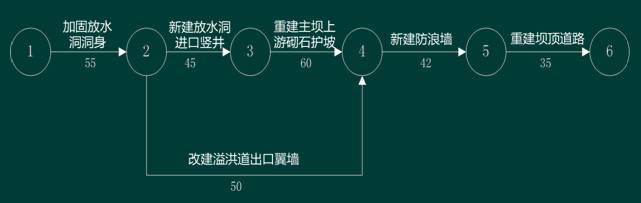

事件1:因设计变更,导致“改建溢洪道出口翼墙”于2013年3月15日才开始,并因工程量增加,该工作持续时间将延长10天,项目部据此分析对安全度汛和工期的影响,重新编制了满足合同工期的施工进度计划。

事件2:承包人通知监理单位对防浪墙地基进行了检查。监理人员按约定的时间内到达现场。由于工期紧,承包人对防浪墙地基进行了覆盖。事后承包人按监理单位要求对防浪墙地基进行重新检查,承包人提出增加检查费用2万元的要求。
事件3:截至2012年5月底,承包人累计完成工程进度款为428万元,承包人提出了6月份工程进度款支付申请报告,经监理单位确认的工程款为88万元。

问题:
1.指出本工程施工网络进度计划的完工日期和“重建主坝上游砌石护坡”工作计划完成日期。
2.根据事件1,分别分析设计变更对安全度汛目标和合同工期的影响。
3.根据事件2,指出承包人做法的不妥指出,并说明原因。
4.根据事件2,指出增加检查费用由谁承担,并说明原因。
5.根据事件3,计算6月份承包人实际获得的工程进度款。(保留一位小数)

10

背景资料
某施工企业与某地方县政府签订了一个BT项目,该项目为一总装机容量2.5MW的水电站,该工程由某地方负责初步设计审批后,由某施工企业与某县政府共同组建项目法人开展建设,两年后该工程已具备竣工验收条件,并依据《水电工程验收管理办法》(国能新能[2011]263号)开展相关验收工作。工程建设过程中发生如下事件:
事件1:该施工企业在建设过程中主持验收了工程截流验收、工程蓄水验收、水轮发电机组启动验收等验收。
事件2:经与该地方县水利局同意,不进行库区移民专项验收。

问题
1.指出水电站建设工程按验收工作内容分有哪些?
2.指出事件1、事件2中有何不妥之处?并说明原因。
3.竣工验收分为哪些专项验收?
4.指出本工程竣工验收的负责单位;竣工验收委员会由哪些单位组成?
