2016年02月24日《水利水电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

根据水利部《关于印发工程建设安全生产监督导则的通知》(水安监[2011]475号),下列内容中,不属于对勘察(测)设计单位安全生产监督检查内容的是(  )

A. 工程建设强制性标准执行情况
B. 对工程重点部位和环节防范生产安全事故的指导意见或建议
C. 安全生产责任制建立及落实情况
D. 对新结构、新材料、新工艺及特殊结构防范生产安全事故措施建议

A B C D
2

按地形图比例尺分类,1:10000地形图属于(  )比例尺地形图

A. 大
B. 较大
C. 中
D. 小

A B C D
3

在河道截流中,采用双戗截流最主要的目的是(  )

A. 分流截流流量
B. 利于通航
C. 改善龙口分流条件
D. 分担落差

A B C D
4

下列项目中,不属于水电工程设计概算项目划分的是(  )

A. 枢纽工程
B. 建设征地和移民安置
C. 生态工程
D. 独立费用

A B C D
5

在特别潮湿的场所、导电良好的地面、锅炉或金属容器内工作的照明电源电压最大为(  )V

A. 12
B. 36
C. 48
D. 60

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

混凝土拆模时间一般根据(  )而定

A. 设计要求
B. 拌合物坍落度
C. 气温
D. 混凝土强度
E. 温控要求

A B C D E
7

混凝土大坝的施工质量检测方法有(  )

A. 物理监测
B. 钻孔压水
C. 大块取样
D. 原型观测
E. 化学检测

A B C D E
简答题(请根据背景资料,按要求作答)
8

某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。

问题:
(1)项目法人对招标代理公司提出的要求是否正确?说明理由。
(2)分析A、B、C、D、E、F投标人的投标文件是否有效或有何不妥之处?说明理由。
(3)G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?
(4)该项目中标人应为哪一家?合同价为多少?

9

背景资料
某新建拦河闸工程,设计流量4500.0m3/s,校核流量5500.0m3/s。共30孔,每孔净宽10.0m,闸室为两孔一联整底板开敞式结构。本工程施工采用一次性拦断河床围堰导流,围堰为均质土围堰,围堰断面和地基情况如下图所示。工程在施工过程中发生如下
事件:
事件1:汛期雨水较多,河道水位不断上涨,上游围堰背水侧突然发生管涌,施工单位采用砂石反滤土袋围井进行抢护,根据地基情况反滤料选用大石子、小石子和粗砂。
事件2:某工人操作长臂起重机吊装闸门时,由于操作不当,起吊的闸门与上部排架发生碰撞,排架倒塌,造成3人死亡、1人重伤,事故发生后,项目经理立即向项目法人做了报告。在事故调查中发现,长臂起重机操作工人没有相应的资格证书。

问题
1.根据《水闸设计规范》SL265—2001,说明拦河闸工程等别、工程规模及次要建筑物级别。
2.根据事件1的背景资料,指出图中①、②、③所代表的材料名称。
3.根据《水利工程建设重大质量与安全事故应急预案》,说明水利工程建设质量与安全事故分为哪几级;事件2的质量与安全事故属于哪一级?
4.根据《水利工程建设安全生产管理规定》,发生事件2的安全事故后还应向哪些部门或机构报告?哪些人员应取得特种设备操作资格证书?

10

背景资料
某水闸工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。招标文件规定,仅对水泥进行价格调整,价格调整按公式△P=P0(A+B×Ft/F0-1)计算(相关数据依据中标人投标函附录价格指数和权重表);工程质量保证金总额为签约合同价的5%,按5%的比例从月工程进度款中扣留。施工招标投标及合同管理过程中,发生如下事件:

事件1:该工程可行性研究报告批准后立即进行施工招标。
事件2:A、B、C、D、E五家投标人参与投标,A的投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知。施工单位按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。

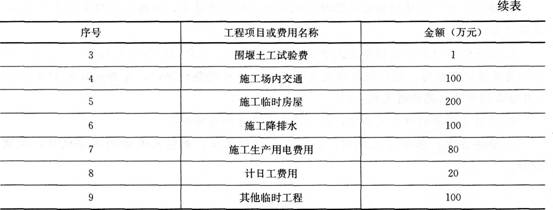

事件3:投标人B填报的施工I临时工程分组工程量清单见下表。

事件4:发包人与C签订了施工承包合同,投标函附录价格指数和权重见下表所示。

工程实施中,三月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行价格计价)。
合同条款中关于双方的义务有如下内容:
(1)负责办理工程开工报告报批手续;
(2)负责提供施工临时用地;
(3)负责编制施工现场安全生产预案;
(4)负责直接管理暂估价项目承包人;
(5)负责组织竣工验收技术鉴定;
(6)负责提供工程预付款担保;
(7)负责投保第三者责任险。
事件5:经承包人申请,监理单位、发包人同意,闸门制作及安装工作由分包单位承担。监理单位发现闸门安装存在质量问题,向承包人下达了整改通知。承包人以该项工作已经监理单位批准,发包人同意分包为由,未接收整改通知,并建议监理单位直接向分包人按要求进行了处理,花费1万元。
分包人完成分包工作后,向监理单位提出了支付申请。监理单位受理了申请但不同意分包人所提出的工程延期和费用补偿的要求。

问题
1.根据水利水电工程招标投标有关规定,事件1、事件2的处理方式或要求是否合理,分别说明理由。
2.事件3中,A填报的施工临时工程分组工程量清单中,哪些工程项目或费用不妥? 说明理由。
3.指出背景材料价格调整公式中A、B、Ft、F0、△P、P0所代表的含义。分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算时,是否应计入P0?计算3月份需调整的水泥价格差额△P。
4.事件4列举的双方义务中,属于承包人义务的有哪些?
5.事件5中,根据有关规定,分别指出监理单位、承包人做法的不妥之处,说明理由。
