2016年02月02日《水利水电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

碾压混凝土VC(干湿度)值太小表示(  )

A. 拌合料湿,不便施工
B. 拌合料湿,便于施工
C. 拌合料干,不易压实
D. 拌合料干,易压实

A B C D
2

采用黏性土填筑的2级坝的压实度应为(  )

A. 93%~95%
B. 95%~98%
C. 98%~100%
D. 96%~98%

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
3

下列关于钢筋代换的说法正确的有(  )

A. 用不同钢号或直径的钢筋代换时,应按钢筋承载力设计值相等的原则进行
B. 以高一级钢筋代换低一级钢筋时,宜采用改变钢筋直径的方法
C. 用同钢号不同直径钢筋代换时,其直径变化范围不宜超过6mm
D. 用同钢号不同直径钢筋代换时,截面与设计值之比不得小于98%或大于103%
E. 主筋采取同钢号的钢筋代换时,应保持间距不变

A B C D E
简答题(请根据背景资料,按要求作答)
4

背景资料
某水库枢纽工程由大坝、溢洪道、电站及灌溉引水洞等建筑物组成。其中大坝为黏土心墙土石坝,最大坝高为35m;灌溉引水洞位于大坝左端的山体内,最大洞径为6.0m。
工程在施工过程中发生如下事件:
事件1:为强化安全生产主体责任,项目法人要求各参建单位落实主要负责人安全生产第一责任人的责任,做到“一岗双责”,把安全生产责任落实到各个环节、岗位和人员,确保安全生产的“四项措施”落实到位。
事件2:坝体填筑前,施工单位对坝体填筑土料进行了碾压试验,确定压实参数。施工时先进行黏土心墙填筑,后进行上下游反滤料及坝壳料填筑。
事件3:灌溉引水洞采用爆破法施工,相向开挖。在相向开挖的两个工作面相距15m时,由于两个工作面的爆破作业不同步,造成5名工人重伤。

问题
1.根据水利部“关于贯彻落实《国务院关于坚持科学发展安全发展、促进安全生产形势持续稳定好转的意见》,进一步加强水利安全生产工作的实施意见”(水安监57号),简要说明事件1中“一岗双责”的“双责”和“四项措施”的具体内容。
2.事件2中施工单位确定的土料填筑压实参数主要包括哪些?
3.根据《碾压式土石坝施工规范》DL/T5129--2001,指出事件2坝体填筑程序的不妥之处,并说明理由。
4.指出并说明事件3爆破作业的不妥之处;根据《水利工程建设重大质量与安全事故应急预案》,说明本工程质量与安全事事故级别或类别。

5

背景资料

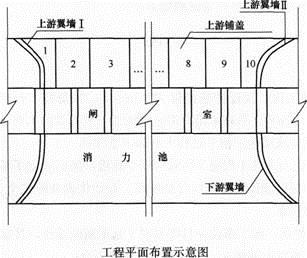

某一水闸工程,主要建筑物为1级建筑物,次要建筑物为3级建筑物,临时建筑物为4级建筑物。闸室共10孔,为钢筋混凝土框架式结构,采用水泥土搅拌桩进行地基处理。上、下游翼墙均采用钢筋混凝土扶壁式结构。闸室下游设钢筋混凝土挖深式消力池,消力池后布置混凝土护底和海漫,后接抛石防冲槽。闸上设交通桥、启闭机房和桥头堡,闸门为平面钢闸门,配卷扬式启闭机,工程平面布置如下图所示。该闸上游翼墙及铺盖施工时,为加快施工进度,承包人安排两个班组,按照上游翼墙Ⅱ→10→9→8→7→6和上游翼墙I→1→2→3→4→5的顺序同步施工。

问题
1.依据《水利水电工程施工质量评定规程》SL176—2007,对该水闸工程进行项目划分。
2.如何对该水闸工程施工现场进行总布置分区,其规划布置原则有哪些?
3.简述《工程建设标准强制性条文》(水利工程部分)中对水闸地基处理的质量控制要求和对钢筋混凝土铺盖施工程序控制要求。
4.指出承包人在上游翼墙及铺盖施工方案中的不妥之处,并说明理由

6

背景资料
某水库于1978年3月兴建,1979年10月建成,总库容2400万m3,是一座以防洪为主,兼顾灌溉、养殖、旅游的综合性水利枢纽工程。除险加固设计工程内容有:(1)主副坝基岩帷幕灌浆;主坝上游坝脚抛石压重;全坝段上游干砌石护坡拆除重建。(2)新建溢洪道工程一座。(3)拆除重建原放水洞。(4)管理设施建设工程等。施工中发生以下事件:
事件1:施工单位对副坝单排帷幕灌浆分为二序施工,帷幕灌浆施工工艺主要包括:
钻孔、压水试验、灌浆和灌浆的质量检查等。灌浆结束7天后,采用单点法自下而上分段卡塞进行压水试验。
事件2:溢洪道单位工程施工中,上游连接段分部工程的左岸翼墙混凝土浇筑出现质量事故,返工重做,造成经济损失12万元。
事件3:加固工程完成后,项目法人委托某鉴定单位进行蓄水安全鉴定。鉴定专家组由10人组成,该鉴定机构人员8人,另外2人从该工程项目法人在职人员中聘请。专家组高级工程师以上职称6人,工程师4人。

问题
1.指出事件1的不妥之处,并简要说明理由。
2.事件2对溢洪道上游连接段分部工程和溢洪道单位工程质量评定等级有无影响,并说明理由。
3.指出事件3的不妥之处,并简要说明理由。

7

背景资料
某堤防工程总长为25km,堤身高度6.5m,按50年一遇的防洪标准设计,工程加固设计内容有:桩号10 000~12 000堤段铲除退建,老堤堤身加高培厚等。填筑土料为少黏性土,设计单位根据《堤防工程设计规范》GB50286--2013的规定,确定了该堤防工程填筑压实度。该工程项目划分为一个单位工程。
施工过程中发生如下事件:
事件1:工程开工前,施工单位在料场选取土料进行室内标准击实试验,得出最大干密度为1.689/cm3,并根据《水利水电工程单元工程施工质量验收标准一堤防工程》SL6342012的规定确定了新堤身土方填筑、老堤加高培厚土料填筑压实度合格率控制标准。
事件2:施工单位对退建、新建堤防分两个作业班组同时进行分层施工,每个工作面
长度为1km。碾压时严格控制土料含水率,土料含水率控制在最优含水率±5%范围内。
事件3:工程完成后,项目法人适时主持了单位工程验收,验收工作组由项目法人、勘测、设计、监理、施工、运行管理等单位的代表组成。并邀请了设计单位和监理单位各1名专家参加验收工作组。施工单位项目经理(一级建造师)和专职质检员(助理工程师)参加单位工程验收。

问题
1.指出事件一中,本工程土方压实干密度控制值应是多少(计算结果保留2位有效数字),分别指出新堤身土方填筑、老堤加高培厚施工土料填筑压实度合格率控制标准并说明理由。
2.指出并改正事件二的不妥之处。两个作业段同时进行分层施工应注意哪些要点?
3.指出事件三的不要之处并说明理由。

8

背景资料:
某水利枢纽工程由大坝、电站、泄洪洞(底孔)和溢流表孔等建筑物组成。为满足度汛要求,工程施工采取两期导流,一期工程施工泄洪底孔坝段(A)和溢流表孔坝段(B)。某承包人承担了该项(一期工程)施工任务,并依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。
合同约定:(1)签约合同价为4500万元,工期24个月,2011年9月1日开工,2011年12月1日截流。
(2)开通前,发包人按约定签约合同10%向承包人支付工程预付款,工程预付款的扣回与还清按计算,其中F1=20%,F2=90%。
(3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。
由承包人编制,并经监理人批准的施工进度计划如图2-1所示(单位:月,每月按30天计):

本工程在施工过程中发生以下事件:
事件一:由于发包人未按时提供施工场地,造成了开工时间推迟,导致“初期围堰填筑”的延误,经测算“初期围堰填筑”要延至2012年1月30日才能完成。承包人据此向监理人递交了索赔一项通知书,后经双方协商达成如下事项:(1)截流时间推迟到2012年2月1日;(2)“围堰加高”须在2012年5月30日(含5月30日)前完成;(3)完工日期不变,调整进度计划;(4)发包人依据工期—费用表(如表2所示),重新编制新的施工进度计划,并提交了赶工措施和增加的费用,上报监理人并批准。
表2 工期—费用表


工作名称

正常工作时间(月)

最短工作时间(月)

缩短工作时间增加费用(含利润)(万元/月)

初期围堰填筑

3

3


围堰加高

5

3

50

截流及基坑排水

3

2

30

A坝段开挖

2

2


A坝段基础处理

5

5


A坝段混凝土浇筑

10

9

40

B坝段开挖

4

2

20

B坝段基础处理

3

2

35

B坝段混凝土浇筑

8

7

45


事件二:截至2012年2月底,累计完成合同金额为200万元;监理人确认的2012年3月份已完成工程量清单中“截流及基坑排水”的金额为245万元,“围堰加高”的金额为135万元,均含赶工增加费用。
事件三:结合现场及资源情况,承包人对新的施工进度计划进行了局部调整,A坝段采用搭接施工,其单代号搭接网络如图2-2所示:

问题:
1.根据原网络进度计划,分别指出“初期围堰填筑”和“围堰加高”的最早完成日期。
2.根据事件一,按增加费用最少原则,应如何调整施工进度计划?计算施工所增加的总费用。
3.根据事件一,绘制从2012年2月1日起的新施工进度计划(采用双代号网络图表示),指出“A坝段开挖”的最早开始日期。
4.计算承包人2012年3月份进度付款申请单中有关款项的金额。
5.根据事件三,分别指出“A坝段基础处理”和“A坝段混凝土浇筑”的最早开始日期

9

背景资料
某水库除险加固工程内容有:溢洪道的闸墩与底板加固,闸门更换;土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划并通过监理机构审核,绘制的时标网络图如下(单位:天)。

施工中发生如下事件:
事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。
事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。
事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。
事件4:D工作的进度情况如下表。

注:本表中的时间按网络图要求标注,如20天是指D工作开始后的第20天末。

问题
1.指出计划工期和关键线路,指出C工作和D工作的自由时差和总时差。
2.分别指出事件1~事件3的责任方,并说明影响计划工期的天数。
3.根据事件4,计算D工作在第60天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占D工作计划总工作量的百分比;实际比计划超额(或拖欠)工作量占D工作计划总工作量的百分比。
4.除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人可向发包人提出多少天的延期要求

10

背景:
某新建排涝泵站设计流量为(16m³/s),共安装4台机组,单机配套功率400KW。泵站采用正向进水方式布置于红河堤后,区域涝水由泵站抽排后通过压力水箱和空提涵洞排入红河,涵洞出口设防洪闸挡洪。红河流域汛期为每年的6-9月份,提防级别为1级。本工程施工期为19个月,2011年11月-2013年5月。施工中发生如下时间:
事件1:第一个非汛期施工的主要工程内容有:①提身土方开挖、回填,②泵室地基处理,③泵室混凝土浇筑,④涵身地基处理,⑤涵身混凝土浇筑,⑥泵房上部施工,⑦防洪闸施工,⑧进水闸施工。
事件2:穿提涵洞第五节涵身施工过程中,止水片(带)施工工序质量验收评定如表4所示:



事件3:2013年3月6日,该泵站建筑工程通过了合同工程完工验收。项目法人计划于2013年3月26日前完成与运行管理单位的工程移交手续。
事件4:档案验收前,施工单位负责编制竣工图。其中总平面布置图(图A),图面变更了45%:涵洞出口段挡土墙(图B)由原重力式变更为扶臂式;提防混凝土预制块护坡(图C)碎石垫层厚度由设计的10cm变更为15cm。
事件5:2013年4月,泵站全部工程完成。2013年5月底,该工程竣工验收委员会对该泵站工程进行了竣工验收。

【问题】
1.从安全度讯角度考虑,指出事件1中第一个非讯期最重要的四项工程。
2.根据《水利水电工程单元工程施工质量验收评定标准——混凝土工程》(SL632——2012),指出表4中A、B、C、D、E所代表的名称或数据。
3.根据《水利水电工程验收规程》(SL223—2008),指出并改正事件3中项目法人的计划完成内容的不妥之处。
4.根据《水利水电建设项目档案管理规定》(水办【2005】480号),分别指出事件4中图A.图B.图C三种情况下的竣工图编制要求。
5.根据《水利水电工程验收规程》SL223—2008),指出事件5中的不妥之处,并简要说明理由
