单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

大体积混凝土应优先考虑水泥性质中的(     )

A.强度
B.变形
C.水化热
D.体积安定性

A B C D
2

对一、二级抗震等级的框架结构,钢筋的屈服强度实测值与屈服强度标准值的比值不应大于( )
P48;P440

A.1.1
B.1.25
C.1.3
D.1.5

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
3

关于结构极限状态的说法,属于结构设计计算的有(     )极限状态

A.超限使用
B.承载力
C.正常施工
D.正常使用
E.正常维修

A B C D E
4

关于地下防水层防水混凝土施工技术要求,正确的有(     )

A.防水混凝土拌合物应采用机械搅拌,搅拌时间不小于2min
B.防水混凝土拌合物在运输后如出现离析,必须进行二次搅拌
C.防水混凝土应连续浇筑,宜少留施工缝
D.防水混凝土终凝后应立即进行养护
E.防水混凝土结构内部的各种钢筋和绑扎钢丝,可接触模板

A B C D E
5

项目环境保护应贯彻执行环境保护设施工程与主体工程(     )

A.同时设计
B.同时施工
C.同时竣工
D.同时验收
E.同时投入使用

A B C D E
简答题(请根据背景资料,按要求作答)
6

背景
上海某超高层建筑由于工期紧张,外幕墙施工与室内精装修施工进行搭接施工,采用四台SCD200/200G型高速施工电梯完成人员及材料的运输。电梯安装位置与各楼层过桥通道连接,并设置相应的安全防护措施。幕墙甩口,等电梯拆除后实行封闭。
装饰装修由某装饰装饰公司分包,由于该工程工期影响巨大,必须按合同工期完工,该装饰公司临时紧急调集一批装饰普工增援油漆作业。由该项目原油漆班组每人带一名普工组成一个小组,施工现场一边操作一边简单培训后开始正式单独油饰施工。
尽管作业强度大、工作时间长,但所有工人均未出现身体不适。该装饰公司将原定于身体检查的费用直接发放给施工人员后,将该批装饰普工退回原工作班组。
由于本工程拟创省级安全工地,施工现场建立了相应的制度,对作业人员实施相应的培训。对于施工现场产生的固体废弃物,也按相关要求编制了相应的处理预案。

问题
(1)施工电梯与各楼层过桥通道安全防护措施主要应如何设置?
(2)指出本案例中职业卫生与防护管理方面的不妥之处,并简述正确做法。
(3)简述油漆作业易发哪些职业病?
(4)对于施工产生的固体废弃物,施工单位应如何处理?

7

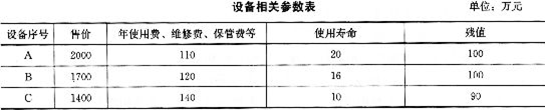

某工程需购置某设备一台,经市场调查有三种型号设备满足要求,相关参数如下表所示(采购当年贷款复利利率为8%):

问题:
对上述各方案进行列试计算比较,并选出正确的设备采购方案。

8

【背景资料】
某新建办公大楼的招标文件写明:承包范围是土建工程、水电及设备安装工程、装饰装修工程;采用固定总价方式投标,风险范围内价格不作调整,但中央空调设备暂按120万元报价;质量标准为合格,并要求创省优质工程奖,但未写明奖罚标准;合同采用《建设工程施工合同(示范文本)》(GF-2013-0201)。
某施工单位以3260万元中标后,与发包方按招标文件和中标人的投标文件签订了合同。
合同中还写明:发包方在应付款中扣留合同额5%,即163万元作为质量履约保证金,若工程达不到国家质量验收标准,该质量履约保证金不再返还;逾期竣工违约金每天1万元;暂估价设备经发承包双方认质认价后,由承包人采购。
合同履行过程中发生了如下事件:
事件1:主体结构施工过程中发生了多次设计变更,承包人在编制的竣工结算书中提出设计变更实际增加费用共计70万元,但发包方不同意该设计变更增加费。
事件2:中央空调设备经比选后,承包方按照发包方确认的价格与设备供应商签订了80万元采购合同。在竣工结算时,承包方按投标报价120万元编制结算书,而发包方只同意按实际采购价80万元进行结算。双方为此发生争议。
事件3:办公楼工程经四方竣工验收质量为合格,但未获得省优质工程奖。发包方要求没收163万元质量保证金,承包人表示反对。
事件4:办公楼工程实际竣工日期比合同工期拖延了10d,发包人要求承包人承担违约金10万元。承包人认为工期拖延是设计变更造成的,工期应顺延,拒绝支付违约金。

问题
1.发包人不同意支付因设计变更而实际增加的费用70万元是否合理?说明理由。
2.中央空调设备在结算时应以投标价120万元,还是以实际采购价80万元为准?说明理由。
3.发包人以工程未获省优质工程奖为由没收163万元质量履约保证金是否合理?说明理由。
4.承包人拒绝承担逾期竣工违约责任的观点是否成立?说明理由。

9

背景资料:
某办公楼工程,建筑面积98000m2,劲性钢筋混凝土框筒结构。地下3层,地上46层,建筑高度约203m。基坑深度15m,桩基为人工挖孔桩,桩长18m。首层大堂高度为12m,跨度为24m。外墙为玻璃幕墙。吊装施工垂直运输采用内爬式塔吊,单个构件吊装最大重量为12t。总承包施工单位将劳务作业分包给A劳务公司。
合同履行过程中,发生了下列事件:
事件一:施工总承包单位编制了附着式整体提升脚手架等分项工程安全专项施工方案,经专家论证,施工单位技术负责人和总监理工程师签字后实施。
事件二:基坑开挖完成后,经施工总承包单位申请,总监理工程师组织勘察、设计单位的项目负责人和施工总承包单位的相关人员等进行验槽。首先,验收小组经检验确认了该基坑不存在孔穴、古墓、古井、防空掩体及其他地下埋设物;其次,根据勘察单位项目负责人的建议.验收小组仅核对基坑的位置之后就结束了验槽工作。
事件三:监理工程师对钢柱进行施工质量检查中,发现对接焊缝存在夹渣、形状缺陷等质量问题,向施工总承包单位提出了整改要求。
事件四:由于工期较紧,施工总承包单位于晚上11点后安排了劲性钢结构构件进场和焊接作业施工。附近居民以施工作业影响夜间休息为由进行了投诉。当地相关主管部门在查处时发现:施工总承包单位未办理夜间施工许可证;检测夜间施工场界噪声值达到60dB。
事件五:结构施工到30层时,开始插入二次结构施工,工期严重滞后,劳动力明显不足。为保证工期,A劳务公司将部分工作分包给了另一家有相应资质的B劳务公司,B劳务公司进场工人100人。因现场场地狭小,B劳务公司将工人安排在本工程地下室居住。工人上岗前,总承包单位项目部安全员向新进场的施工作业班组进行了安全技术交底,双方签字确认。

问题:
1.除事件一中的外,该工程需要进行专家论证的分部分项工程安全专项施工方案还应有哪些项(至少列出4项)?
2.事件二中,验槽的组织方式是否妥当?基坑验槽还应包括哪些内容(至少列出4项)?
3.事件三中,焊缝产生夹渣的原因可能有哪些(至少列出3项)?其处理方法是什么?
4.写出事件四中施工总承包单位对所查处问题应采取的正确做法,并说明施工现场避免或减少光污染的防护措施。
5.指出事件五中的不妥之处,并分别说明理由。


10

施工总承包单位与建设单位于2014年2月20日签订了某20层综合办公楼工程施工合同。合同中约定:①人工费综合单价为45元/工日;②一周内非承包方原因停水、停电造成的停工累计达8h可顺延工期1d;③施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件:
事件1:3月19—20日遇罕见台风暴雨迫使基坑开挖暂停,造成人工窝工20工日,一台挖掘机陷入淤泥中。
事件2:3月21日施工总承包单位租赁一台塔式起重机(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开工作。
事件3:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。期间共造成人工窝工300工日。
事件4:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。
事件5:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗石石材饰面板,用量350m2。会议室墙面采用人造木板装饰,其中细木工板用量600m2,用量最大的一种人造饰面木板300m2。
针对事件1~3,施工总承包单位及时向建设单位提出了工期和费用索赔。

问题
1.事件1~3中,施工总承包单位提出的工期和费用索赔是否成立?分别说明理由。
2.事件1~3中,施工总承包单位可获得的工期和费用索赔各是多少?
3.事件4中,施工总承包单位可否获得工期顺延?说明理由。
4.事件5中,专业分包单位对会议室墙面、地面装饰材料是否需进行抽样复验?分别说明理由。
