2016年03月29日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

属于公路路基直接防护中的圬工防护是(     )

A.框格防护
B.挂(土工)网式坡面防护
C.水泥混凝土空心块护坡
D.抹面防护

A B C D
2

沥青碎石玛蹄脂混合料属于(     )结构

A.密实-悬浮
B.密实-骨架
C.骨架-空隙
D.骨架-悬浮

A B C D
3

适用于无水或浅水河滩,地形相对平坦,孔数较多的中型梁板安装的吊装方法(     )

A.自行式吊机架设法
B.跨墩龙门架架设法
C.简易型钢导梁架设法
D.联合架桥机架设法

A B C D
4

填隙碎石干法施工部分工艺的先后顺序,正确的是(     )

A.初压→撒布填隙料→振动压实→摊铺粗碎石
B.摊铺粗碎石→振动压实→撒布填隙料→初压
C.摊铺粗碎石→初压→撒布填隙料→振动压实
D.摊铺粗碎石→初压→振动压实→撒布填隙料

A B C D
5

编制公路工程项目竣工决算的主体单位是(     )

A.监理单位
B.施工单位
C.建设单位
D.设计单位

A B C D
6

某公路施工企业在2013年的企业信用评价总得分为94分,该企业的信用等级为(     )

A.A级
B.B级
C.C级
D.D级

A B C D
简答题(请根据背景资料,按要求作答)
7

某城市郊区新建一级公路长3km,路面设计宽度15m。面层结构为沥青混凝土,粗粒式下面层厚8cm,中粒式中面层厚6cm,细粒式上面层厚4cm。
经批准的路面施工方案为:沥青混凝土由工厂集中厂拌(不考虑沥青拌和厂设备安装拆除费、场地平整、碾压及地面垫层等费用),8t自卸汽车运输,平均运距3.8km,摊铺机分两幅摊铺,预算定额分项(直接工程费)见表5。

合同中路基回填土方量为11000m³,综合单价为20元/ m³,且规定实际工程量增加或减少超过(或等于)10%时可调整单价,单价调整为18元/ m³或22元/ m³。
在工程开工前,施工单位向监理单位提交了桥梁施工进度计划,如图5所示(单位:天),监理工程师批准了该计划。

施工过程中发生了如下事件:
事件一:经监理工程师计量,施工单位实际完成的路基回填土方量为10000 m³。
事件二:工地附近无电源,为此施工单位准备了一台发电机组,西桥台基础第一根桩从7月16日7:00开始灌注混凝土,12:00因发电机组故障,灌注作业被迫停工,施工单位立即组织人员抢修,于3小时后修复,导管拔出就位到原灌注顶部后继续灌注。
事件三:东桥台施工过程中,基础出现裂缝,裂缝产生的原因是设计方案不完善,监理工程师立即下达了该工作暂停令,5天后设计单位提交了裂缝处理方案,监理工程师审核同意并下达了复工令,经监理工程师审核,裂缝处理费用增加20万元,工期增加10天,停工期间窝工费用补偿1万元。
事件四:路基施工完成后,业主要求增加一小型圆管涵,施工单位接到监理指令后立即安排施工,由于原合同中无可参考价格,施工单位按照定额计价并及时向监理工程师提交了圆管涵的报价单,监理工程师审核后认为报价太高,多次与施工单位协商未能达成一致,最后总监理工程师做出价格确定,施工单位不接受监理审批的价格,立即停止了圆管涵施工,并书面通知监理工程师,明确提出只有在圆管涵价格有接受后才能继续施工。


【问题】
1.针对事件一,根据合同规定是否可以调整单价?说明理由,路基回填土石方的结算工程款为多少万元?
2.按照施工单位提交的桥梁施工进度计划,计算桥梁的计划工期,并写出关键线路。
3.针对事件二,施工单位在桩基施工准备方面存在的主要问题是什么?
4.针对事件二,判断桩基质量是否合格?说明理由。
5.针对事件三,计算施工单位可以获得的工期索赔和费用索赔。
6.针对事件四,施工单位停工的做法是否正确?说明理由。

8

背景资料
某高速公路M合同段(K17 300~K27 300)。路基横断面有下列两种形式,见下图:

开挖段地质条件为覆盖层厚3.5m的含水量较大的黏性土和1.5m厚的强风化泥岩,下为中风化泥岩,路堑设计标高在原地面下6.5m处。
本标段K17 300~K17 380公路右侧为滑坡地段,为了保证安全,施工单位在开挖时从滑坡体中部向两侧自上而下进行开挖,并安排专职人员对下边坡进行监视,设计采用了石砌抗滑挡土墙的稳定措施,对流向滑坡体的地表水设置了环状截水沟排出,对地下水设置暗沟排出。
石砌抗滑挡土墙施工工艺:施工准备——基坑开挖——( A )——砌筑基础——基坑回填——选修面石与拌砂浆——( B )——填筑与反滤层与墙背回填——清理勾缝——竣工验收。
石砌抗滑挡土墙施工中严格质量检验,实测了平面位置、断面尺寸、顶面高程、底面高程、石料强度、竖直度或坡度。

问题:
1.指出路基开挖中错误的做法,并改正。
2.石砌抗滑挡土墙施工工艺中工序A、B的意思。
3.确定路堑开挖的坡度应考虑哪些因数?
4.滑坡防治措施除了排水、力学平衡,还有什么措施?背景中排除滑坡地下水与地面水还有哪些方法?
5.该路堑开挖工程属于什么工程?如何保证施工安全?

9

某大桥上桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径120m,主桥墩柱高度为16m至25m,各梁段高度为2.7m至5.6m。主桥0号,1号梁段采用塔设托架浇筑施工。其余梁段采用菱形X架势性能按“1”形堆成悬臂浇筑。 事件一:施工单位在另一同类桥梁(最大桥段重量与截面尺寸与本桥均相同)施工中已设计制作了满足使用要求的菱形框架式挂篮,单侧挂篮结构及各组成部件如图2所示,经技术人员验算校核,该挂篮满足本桥施工所要求的强度和刚度性能,且行走方便,便于安装拆卸,按程序检查验收合格后用于本桥施工。

事件二:施工单位在施工组织设计中,制定的主桥挂篮悬臂浇筑施工工序为:①挂篮组拼就位→②安装箱梁底模及外侧模板→③安装顶板、腹板钢筋及底板预应力管道→④→⑤安装内侧模、顶模及腹板内预应力管道→⑥安装顶板钢筋及顶板预应力管道→⑦浇筑腹板及顶板混凝土→⑧→⑨穿预应力钢丝束→⑩→⑪封锚及预应力管道压浆→⑫挂篮前移就位。
事件三:施工单位编写了挂篮悬臂浇筑安全专项施工方案,制定了详细的安全技术措施,设置了合格的登高梯道、高处作业平台及护栏,做好个人安全防护,施工前进行了安全技术交底。

问题
1.写出图2挂篮系统中A、B、C各部件的名称,按平衡方式划分,该挂篮属于哪一种类型
2.在事件一中,挂篮还应完成那些主要程序后方可投入施工?
3.写出事件一中挂篮为满足使用与安全要求还应具备的主要性能。
4.写出事件二中工序④、⑧、⑩的名称
5.在事件三中应设置何种形式的人行登高梯道?从事挂篮悬臂浇筑的施工作业人员应采取哪些主要的高处作业个人安全防护措施?



10

背景资料:
某二级公路K合同段(k22 300~K44 000),主要为路基土石方工程和支挡工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,60X挖方为石方,填方路段填料由挖方路段调运,施工过程部分事件摘要如下:
事件一:施工单位在路段开工后发现,路基挖方土石比例与招标文件中的比例相差较大,施工单位向监理工程师以书面形式提出工程设计变更的建议,增加费用23.4万元,结合实际情况,设计单位签发了“设计变更通知单”,项目法人对设计变更进行了审查,同意实施。
事件二:在填筑路堤时,施工单位采用土石混合分层铺筑,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时改用土方填筑。局部路段因地形复杂而采用竖向填筑法施工。
事件三:路基工程土石方开挖与填筑施工中,、配置的劳务用工有测量工、试验工、机修工、机械操作人员、运输车辆司机。

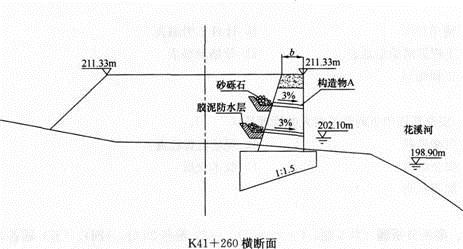

事件四:针对K41 200~K41 320的沿河路基,设计为浆砌块石路肩挡土墙(见下图),挡土墙最大高度为11.2m。施工单位在施工中,在墙身的强度达到设计强度的60%时,对墙背土进行回填,采用冲击压实法进行碾压。

问题:
1.事件一中的“设计变更”,是否符合公路工程设计变更管理的相关规定?说明理由。
2.指出事件二中施工方法存在的问题,并提出正确的施工方法。
3.指出事件三中路基工程土石方开挖与填筑施工过程还必须配置的劳动力有哪些?
4.根据国家标准《高处作业分级》GB/T3608,该挡土墙的墙身砌筑属于几级高处作业?

5.指出墙身中的构造物A的名称和墙后砂砾石的作用。
6.改正事件四中施工单位的错误做法。
