2016年03月24日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

按照隧道施工中的照明、排水安全要求,下面关于隧道内各照明电压,正确的描述是(     )

A.开挖作业地段电压高于成洞地段电压
B.手提作业灯电压高于成洞地段的照明电压
C.支撑作业地段电压高于成洞地段电压
D.衬砌作业地段电压低于成洞地段电压

A B C D
2

钻孔灌注桩施工中,用钻具旋转切削土体钻进,泥浆泵将泥浆压进泥浆笼头,并通过钻杆中心从钻头喷入钻孔内的钻孔方法是(     )

A.正循环回转钻孔法
B.反循环回转钻孔法
C.螺旋钻孔法
D.冲抓钻孔法

A B C D
3

梁板的底模以及支架计算时,应考虑的荷载有①模板自重,②圬工结构物自重,③施工时人、料、机的重力,④振捣砼产生的荷载,⑤新浇砼对侧面模板的压力,⑥倾倒砼时产生的水平荷载,⑦ 其他可能产生的荷载。梁、板和拱的底模板强度计算应考虑的荷载组合是(     )。

A.① ② ③ ④
B.① ② ③ ④ ⑤
C.① ② ③ ④ ⑥
D.① ② ③ ④ ⑦

A B C D
4

在不破坏混凝土内部结构和使用性能的情况下,利用声、光、热、电、磁和射线等方法测定有关混凝土性能的物理量,推定混凝土强度、缺陷等的测试技术,叫做(     )

A.无损检测
B.静载试验检测
C.超声波检测
D.动载试验检测

A B C D
5

沥青路面施工中,当缺乏所需标号的沥青时,下列说法错误的是(     )

A.可采用不同标号掺配的调合沥青
B.掺配的调合沥青的其掺配比例由试验决定
C.掺配后的沥青质量应符合“道路石油沥青技术要求”
D.必须采用更高沥青标号等级的沥青进行替代

A B C D
6

钻孔灌注桩均匀性检测不宜采用(     )

A.钻芯取样法
B.超声波法
C.机械阻抗法
D.回弹仪法

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
7

公路施工中修建便桥的类型一般有(     )

A.拱桥
B.墩架式梁桥
C.浮桥
D.贝雷桥
E.索桥

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景材料:
某高速公路L合同段(K55 600〜K56 600),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,67%挖方为石方,填方路段填料由挖方路段调运,施工过程部分事件摘要如下:
事件1:施工单位在路段开工后发现,部分路段地基下面发现溶洞。施工单位与监理单位联合向建设单位以书面形式提出工程设计变更的建议。建设单位组织勘察设计、施工、监理等单位及有关专家对溶洞处理进行了经济、技术论证,建议处理方案是对小型的溶洞直接用浆砌片石等回填密实,对大型溶洞采用桥梁跨越,由设计单位及时完成勘察设计,形成设计变更文件,变更后的造价超过施工图设计批准预算60万元,经建设单位审査确认后,开始实施变更方案。
事件2:在填筑路堤时,施工单位采用土石混合分层铺筑,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。局部路段因地形复杂而采用竖向填筑法施工。

问题:
(1)背景材料中的“设计变更”,是否符合变更设计制度的要求?说明理由。
(2)指出事件2中施工方法存在的问题,并提出正确的施工方法。

9

背景资料:

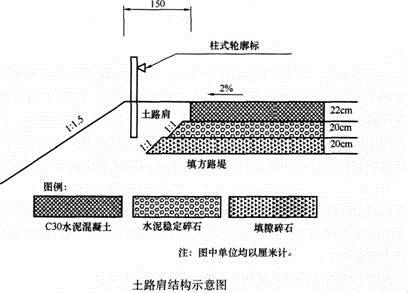

某施工单位承接了长96km的平原二级公路路面施工,路面采用C30水泥混凝土路面。土路肩结构示意图放大,如下图所示。
为控制水泥混凝土路面的施工质量和工期,施工单位计划在面层施工中采用工程质量最高、施工速度最快、装备最现代化的成熟水泥混凝土路面摊铺技术。该技术要求对沿

全线布设配电线路。配电线路包括室外线路和室内线路。室内线路采用电缆明敷设,室外线路绝缘导线架空敷设。项目部安全员在对室外线路架工作的检查中发现:
事件一:室外架空线路由导线、绝缘子、横担及电杆等组成。室外架空线路采用截面积为16mm2的绝缘铜线,其中有一段采用了截面积为16mm2的绝缘铝线(长度200m)。
事件二:架空线路充分利用沿途的树木架设,在无法利用树木架设时,埋设了专用电杆;
事件三:一般电杆埋设深度采用电杆长度的1/10,在松软地质处应加大埋设深度或采用卡盘等加固。
事件四:跨越机动车道的成杆应采取单横担双绝缘子;15°~45°的转角杆应采用双横担双绝缘子;45。以上的转角杆应采用十字横担。
路面、路肩施工完成后,施工单位进行了柱式轮廓标施工。轮廓标的实测检验项目为:柱式轮廓标尺寸、安装角度、反射器外形尺寸(△)。

问题:
1.室外线路除了背景中的敷设方式之外,还有哪些敷设方式?
2.逐条判断室外线路架设四个事件是否正确,并说明理由。
3.写出背景中采用的水泥混凝土路面摊铺技术的名称,面层摊铺中,缩缝传力杆塑料套管应采用什么装置插入?
4.背景中,土路肩的施工应该采用什么方法?
5.写出柱式轮廓标卖测检验项目的漏项。
6.实测检验项目中,带有“△”符号标识的项目代表什么含义?

10

背景资料:
M施工企业承包了高速公路K合同段路基工程,该合同段主要是石方开挖和边坡防护工程,M施工企业将防护工程分包给了具有资质的N公司。
工程项目开工前,要先做好详细而充分的技术准备工作,包括工程项目资料交接,设计交桩及导线点复测,图纸复核,现场核对设计文件,为实施性施工组织设计和技术方案补充必要的现场调查资料,编制实施性施工组织设计与技术方案,按业主和上级机关要求及工程具体情况配备项目所需的技术标准、规范、规程及有关技术参考资料。
在初审、内部会审的基础上,由建设单位负责组织图纸综合会审工作。
石方开挖依据设计图纸,石方开挖采用爆破为主辅以机械或人工施工的方法进行。取土场距离既有线和居民区较远时,石方爆破作业以小型及台阶法松动爆破为主,边坡地段预留2~3m采用光面爆破。石方路堑的路床顶面标高必须符合设计图纸要求,高出部分辅以人工凿平。超挖部分按监理工程师批准的填料,回填并碾压密实稳固。
爆破施工包含如下工序:
①开凿作业面:清除危石、地表杂物和覆盖土层。
②钻孔:钻孔是爆破质量好坏的重要一环,严格按爆破设计的位置、方向、角度进行钻孔,先慢后快。钻孔过程中必须仔细操作,严防卡钻、欠钻、漏钻和错钻。钻孔结束后,封盖孔口或设立标志。
③布孔:根据设计要求放出开挖轮廓线和各炮孔孔位,标明孔号并予以编号,插木牌逐孔标明孔径、倾斜角方向及大小。
④装药:装药前必须检查孔位是否符合设计要求,孔内有无堵塞、孔壁是否有石块以及孔内有无积水。严格按设计的炸药品种、规格及数量进行装药。
⑤炮孔堵塞:炮孔堵塞长度大于最小抵抗线,堵塞材料采用2/3砂和1/3黏土堵塞。
⑥布设安全警戒岗:根据规范计算确定安全距离,布设安全警戒岗。
⑦爆破网路敷设:网路敷设前检验起爆器材的质量、数量、段别并编号、分类,严格按设计敷设网路敷设,严格遵守《爆破安全规程》中有关起爆方法的规定,网路经检查确认完好,起爆点设在安全地带。
⑧撤离非爆破人员:撤离施暴警戒区和飞石、振动影响区的人、畜等。
⑨起爆:网路检测无误,防护工程检查无误,各方警戒正常情况下在规定时间,指挥员即可命令起爆。
⑩解除警戒检查爆破效果:爆破完成间隔规定时间后,安全检查无误,即可解除警戒。对爆破效果进行全面检查,综合评定各项技术指标是否合理。
路基爆破施工过程中,因装药过程中出现意外,当场炸死2名工人、重伤3人,送医院后第二天,在医院重症监护室抢救无效死亡1人。事故发生后,项目部及时报告了事故发生单位概况、事故发生的时间、地点以及事故现场情况、事故已经造成或者可能造成的伤亡人数(包括下落不明的人数)和初步估计的直接经济损失。

问题:
1.施工技术准备的内容还包括哪些?
2.本项目参加图纸综合会审工作的单位有哪些?
3.补充布孔时木牌上还应标明的内容。
4.写出正确的爆破工序。
5.指出该事故等级。
6.事故报告还应包括哪些内容?
