2016年03月12日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

为使沥青面层与非沥青材料基层结合良好,在基层上浇洒的沥青薄层称为(     )

A.透层
B.粘层
C.封层
D.结合层

A B C D
2

关于斜拉桥受力特点的说法,错误的是(     )

A.主梁为多点弹性支承
B.主梁高踌此小,自重轻
C.斜拉索相当于碱小了偏心距的体外索
D.斜拉索的水平分力相当于梁体混凝土的预压力

A B C D
3

预应力筋张拉的实际伸长值△L(mm),可按下式计算△L=△L1 △L2式中△L1表示从初应力至最大张拉力间的实测伸长值,△L2表示(     )

A.初应力以下的推算伸长值
B.超张拉伸长值
C.预应力损失伸长值
D.锚具变形伸长值

A B C D
4

宜修建加筋土挡墙的路段是(     )

A.挖方路段
B.地形陡峭的山坡路段
C.半填半挖路段
D.地形平坦宽阔的填方路段

A B C D
5

关于公路水运工程“平安工地”考核评价说法,错误的是(     )

A.考核评价遵循“分级管理、属地负责”的原则
B.考核评价分项目开工前、施工期间和交工验收前三个阶段
C.考核期间发生1起一般生产安全责任事故,负有事故责任的施工合同段不能评为示范等级
D.项目施工期间,由建设单位组织开展工程项目“平安工地”考核评价工作

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

照明系统的功能有(     )

A.保证行车安全、减少交通事故
B.对不同路段、不同设施的照明,分回路地进行分合控制
C.具有短路、过载等保护
D.有随照度的变化对照明进行调节控制,以节约能源和降低运营费用
E.自动发现线路故障点

A B C D E
7

粒料基层级配碎石中心站集中拌和法施工时,下列做法正确的有(     )

A.级配碎石混合料不能使用普通水泥混凝土拌和机集中拌和
B.在正式拌制级配碎石混合料前,必须先调试所用的厂拌设备
C.如未筛分碎石或石屑的颗粒组成发生明显变化,应重新调试设备
D.级配碎石用于高速公路和一级公路时,局部范围粗、细集料离析现象无需处理
E.在不能避免纵向接缝的情况下,纵缝必须垂直相接,不应斜接

A B C D E
8

公路桥梁和隧道工程施工安全风险评估步骤一般为(     )

A.开展总体风险评估
B.确定专项风险评估范围
C.开展专项风险评估
D.确定风险控制措施
E.确定评估结论

A B C D E
简答题(请根据背景资料,按要求作答)
9

背景资料:
某山区二级公路有一座分离式隧道,左线起止桩号为ZK3 640~ZK4 560,右线起止桩号为YK3 615~YK4 670,进出口段为浅埋段,Ⅳ级围岩,洞身穿越地层岩性主要为砂岩、泥岩砂岩互层,Ⅱ、Ⅲ级围岩。
该隧道采用新奥法施工,施工单位要求开挖时尽量减少对围岩的扰动,开挖后及时施作初期喷锚支护,严格按规范要求进行量测,并适时对围岩施作封闭支护。下图为施工监控量测得出的位移一时间曲线示意图。当位移一时间曲线趋于平缓时,应进行数据处理或

回归分析,以推算最终位移和掌握位移变化规律。
施工单位项目部实行安全责任目标管理,决定由专职安全员对隧道的安全生产全面负责。爆破施工前招聘了8名员工,并立即由专职安全员进行培训,经项目部考核合格后安排从事爆破作业。施工过程中,要求电钻工戴棉纱手套,穿绝缘胶鞋;隧道开挖及衬砌作业地段的照明电压为110~220V。

问题:
1.按长度划分,左右线隧道分别属于哪种隧道?
2.背景中提到了Ⅱ、Ⅲ、Ⅳ级围岩,简要说明对围岩分级的目的。
3.施工单位对隧道的施工要求体现了新奥法的哪些基本原则?
4.指出在图形中,应在OA、AB、BC哪一段进行数据处理或回归分析,其目的是什么?
5.指出施工单位在施工安全管理方面的错误做法并改正。

10

背景资料
某公路工程,合同价4000万元,合同工期270天。合同条款约定:(1)工程预付款为合同价的10%,开工当月一次性支付;(2)工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回;(3)工程进度款按月支付;(4)工程质量保证金按月进度款的5%扣留;(5)钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.1、0.1,其中钢材基期价格指数为
100。

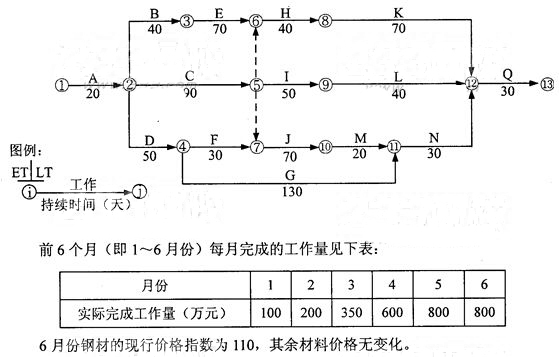

施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理 批准。

施工过程中,在第3个月末检查时发现:E工作延误20天,C工作延误l0天,F工作按计划进行,G工作提前l0天。为满足业主坚持按合同工期完工的要求,在不改变网络计划逻辑关系的条件下,施工单位根据下表条件按经济性原则进行了计划调整。

在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。 施工单位及时采取合理措施进行处理并通知了监理。因处理硬质岩石导致增加费用20万元、G工作延误20天。对此,施工单位在规定时间内提出了工期及费用索赔。

问题
1.按网络图图例方式,列出⑤、⑥、⑦三个节点的节点时间参数;指出网络图中的关键线路;确定计划工期。
2.列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元
3.列式计算4月份及5月份的工程进度支付款。
4.列式计算6月份的调价款。
5.针对3月末进度检查结果,评价工程进度,并分析确定调整计划的最经济方案。
6.针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理,并说明理由。



剩余时间00:00:00
