2016年02月21日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

属于视线诱导设施的是(     )

A.分合流标志
B.旅游区标志
C.道路施工安全标志
D.指路标志

A B C D
2

关于隧道浅埋段开挖的说法,错误的是(     )

A.围岩的完整性较差时宜全断面开挖
B.开挖后应尽快施作锚杆、喷射混凝土,敷设钢筋网或钢支撑
C.锚喷支护或构件支撑,应尽量靠近开挖面,其距离应小于1倍洞跨
D.浅埋段的地质条件很差时,宜选用地表锚杆,管棚等辅助方法施工

A B C D
3

路面工程施工中,相邻结构层之间的速度决定了相邻结构层之间的搭接类型。前道工序的速度快于后道工序时,选用(     )搭接类型。

A.开始到开始
B.开始到完成
C.完成到开始
D.完成到完成

A B C D
4

属于桥梁附属设施的是(     )

A.锥形护坡
B.桥墩
C.桥跨结构
D.基础

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

缘石安装施工技术描述正确的是(     )

A.路缘石的顶制安装或现场浇筑应符合图纸所示的线型和坡度
B.路缘石应在路面铺设之后完成
C.预制缘石应铺筑设在厚度不小于2cm的砂垫层上,砌筑砂浆的水泥与砂的体积比应为1:2
D.预制缘石的质量应符合规定要求
E.安砌稳固,顶面平整,缝宽均匀,勾缝密实,线条直顺,曲线圆滑美观

A B C D E
6
在水泥路面上进行沥青面层加铺,通常可采用的方法有(     )

A.滑模施工法
B.现场热再生法
C.碎石化法
D.现场冷再生法
E.直接加铺法

A B C D E
7

根据《公路工程基本建设项目概算预算编制办法》,作为基数计算费用中不包含材料费的有(     )

A.沿海地区工程施工增加费
B.夜间施工增加费
C.高原地区施工增加费
D.行车干扰工程施工增加费
E.风沙地区施工增加费

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景材料:
某大桥为(50 4×80 50)m连续梁桥,主梁为双箱单室箱形结构,混凝土强度为C50,采用悬臂拼装施工工艺。梁段采用长线法预制,缆索吊装就位:

问题:
(1)简要叙述长线法施工工序。
(2)1号块是紧邻0号块两侧的第一箱梁节段,也是悬拼T构的基准梁段,是全跨安装质量的关键,一般采用湿接缝连接。湿接缝拼装梁段施工程序为:吊机就位→提升、起吊1号梁段→安设薄钢板管→()→丈量湿接缝的宽度→调整薄钢板管→()→检査中线→固定1号梁段→安装湿接缝的模板→()→湿接缝养护、拆模→()→下一梁段拼装。(请在以上括号内填人正确的工序)

9

背景资料:
某施工单位承接了某丘陵区一级公路路基施工任务。施工单位编制了路基施工组织设计,并对施工组织设计进行了优化,重点优化了施工方案,主要包括施工方法的优化、施工作业组织形式的优化、施工劳动组织的优化。技术人员根据路基横断面计算出土石方的“断面方数”, 经复核后,进行土石方纵向调配。调配时考虑到技术经济条件,尽量在经济合理的范围内移挖作填,使路堑和路堤中土石方数量达到平衡,减少了弃方与惜方。全标段路基挖方土质为普通土,平均运距50m的土方有150000m³,平均运距200m的土方有100000m³,平均运距3000m的土方有80000m³ K5 630~K5 810的平均挖方深度7m左右,施工单位采用的某一开挖断面示意如图1,要求上下错台同时掘进。




施工准备中,施工单位对逆作为路基填料的土样按《公路土工试验规程》的要求迸中心实验室世行标准试验,以计算最佳含水量和最大干密度,并通过其他相关试验确定了土的塑限、液限、塑性指靛、最大粒径、有害物质含量,最后将试验结果以书面形式报告监理工程师备案。


问题
1.补充施工方案的优化内容。
2.针对平均运距3000m的土方,写出宜配置的挖运施工机械。
3.计算全标段土方的平均运距。(计算结果取整数)
4.根据开挖断面示意图,写出K5 630~K5 810路段的路堑开挖方法的名称,并简要说明图中第二台阶掘进中暂不开挖土体A在施工中的主要作用。
5.取土试验还应确定土的哪些指标?资料中的“标准试验”具体是哪种试验?

10

背景资料
某公司承接了某一段紧邻居民区的一级道路改扩建工程。工程中包含一段长540m新增路线(含下水道300m)和一段长330m的路面改造(含下水道180m),另需拆除座旧人行天桥、新建一座立交桥。
新增线路部分地下水位位于-4.0m处(原地面高程为±0.000m),下水道基坑设底高程为-5. 5m,立交桥上部结构为预应力箱梁,采用现浇施工。

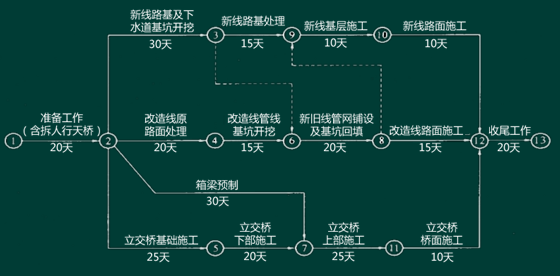

项目部组织有关人员编写了施工组织设计(其中,进度计划见下图)。

施工中发生了如下事件。
事件一:在新增路线下水道基坑开挖施工中,由于提供的原有地下管网资料标注偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。
事件二:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。
事件三:箱梁预制时,业主提出修改设计,施工单位按设计变更要求拆除了部分已完工程,重新施工。造成施工方多支付人工费1万元,材料和机械费用2万元,并导致预制工作暂停2天。
事件四:由于相关事件对工期造成的影响,为保证工期,施工单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。
项目部针对施工中发生的可能索赔的项目,积极收集相关资料,并按合同规定程序向业主提出索赔。

问题:
1.计算工程总工期,并指出关键线路(指出节点顺序即可)。
2.根据原有进度计划,计算确定“新线基层施工”的最早可能开始时间(假设工程为第0天末开始施工)。
3.分析施工中先后发生的事件一、事件二对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。
4.针对事件三,项目部是否可以提出工期和费用的索赔?说明理由。
5.事件四中,施工单位的做法是否妥当?说明理由。
6.按照索赔程序,施工单位首先要做的工作是什么?索赔报告包括哪四个部分的内容?
