单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

山坡陡峭的路段不宜采用(     )

A.柱板式锚杆挡土墙
B.加筋土挡土墙
C.重力式挡土墙
D.壁板式锚杆挡土墙

A B C D
2

桥梁两端两个桥台的侧墙或八字墙后端点之间的距离称为(     )

A.净跨径
B.总跨径
C.桥梁全长
D.计算跨径

A B C D
3

关于采用工字钢钢拱架进行隧道支护的说法,错误的是(     )

A.混凝土能充满钢拱架和围岩间空隙,钢拱架与喷射混凝土粘结好
B.可用于混凝土内作为永久衬砌的一部分
C.架设后能立即承载
D.在V、VI级较软弱破碎围岩中使用较多

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

在土质路基填筑施工中,不同透水性材料正确的组合方案有(     )。

A.
B.
C.
D.
E.

A B C D E
简答题(请根据背景资料,按要求作答)
5

背景材料:
某施工单位承接了一路面改造施工标段,路面施工项目部拟对路面施工分成三个区段进行,在施工作业方法的选取时要求组织几个相同的路面工作队,在同一时间、不同的空间上进行施工。派出了测量工、拌和设备操作人员、摊铺机操作人员、压路机操作人员、边缘修饰人员、普工和指挥人员。

问题:
(1)在组织若干个施工工区段进行施工时,可以采用的施工组织形式有哪几种?根据背景材料本项目宜采用哪种形式?
(2)补充路面施工还需要投人施工现场的劳动力。哪两种工种在所有的工程中必须配置?

6

背景资料:
A公司中标某地区公路工程第二合同段。工程采用工程量清单计价,并在清单中列出了措施项目;双方签订了承包合同,约定工程款支付方式为按月计量支付:并约定发生争议时向工程所在地仲裁委员会申请仲裁。
对清单中某措施项目,A公司报价100万元。施工中,由于该措施项目实际发生费用为180万元,A公司拟向业主提出索赔。
业主推荐B公司分包钻孔灌注桩工程,A公司审查了B公司的资质后,与B公司签订了工程分包合同。在施工过程中,由于B公司操作人员违章作业,损坏通讯光缆,造成大范围通讯中断,A公司为此支付了50万元补偿款。
A公司为了应对地方材料可能涨价的风险,中标后即与某石料厂签订了价值400万元的道路基层碎石料的采购合同,约定了交货日期及违约责任(规定违约金为合同价款的5%)并交付了50万元定金。到了交货期,对方以价格上涨为由提出中止合同,A公司认为对方违约,计划提出索赔。
施工过程中,经业主同意,增加了部分工作内容,而原清单中没有相同项目。
工程竣工,保修期满后,业主无故拖欠A公司工程款,经多次催要无果。A公司计划对业主提起诉讼。

问题:
1、A公司就措施项目向业主索赔是否妥当?说明理由。
2、A公司应该承担B公司造成损失的责任吗?说明理由。
3、A公司可向石料厂提出哪两种索赔要求?并计算相应索赔额。
4、背景资料中变更部分的合同价款应根据什么原则确定?
5、对业主拖欠工程款的行为,A公司可以对业主提起诉讼吗?说明原因。如果业主拒绝支付工程款,A公司应如何通过法律途径解决本工程拖欠款问题?

7

某施工单位承接了某高速公路A合同段的施工任务,其中包括8km的路基、路面工程和一座跨径80m的桥梁施工。该合同段土质以松散砂土和黏土为主,土质含水量为20%,路基施工中有大量土方需转运200~300m。

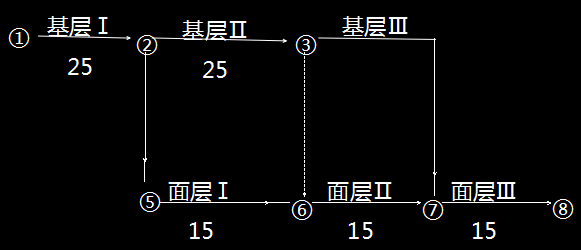

施工前,项目部组织编写了施工组织设计,并将路面分成三个工作量相等的施工段,基层和面层各由一个专业作业队施工。基层的三个段落按每段25天,面层的三个段落按每段15天等节拍组织线性流水施工,并绘制了总体进度计划(见下图)。

合同约定工期为300天,并规定每提前工期1天,奖励0.5万元;每拖延工期1天,罚款0.8万元。
在施工准备阶段,项目部将桥梁工程的基础施工指派给某专业作业队实施,但由于种种原因,施工时间需调整为70天。
在桥梁基础施工中,由于监理工作失误,使该桥施工暂停10天,导致人员和租赁的施工机具窝工10天,项目部在规定时间内就此向监理公司提出了费用索赔。

问题:
1.按组织流水施工的要求,完善路面部分的施工网络图。

2.计算完善后的网络计划工期,和按此计划项目部可能得到的提前完工奖或因误期的罚款额。

8

背景资料:
某二级公路工程项目,建设单位与施工单位签定了施工承包合同,合同中规定钢材由建设单位指定厂家供应,施工单位负责采购,生产厂家负责将材料运输到工地。在有建设单位的口头担保的情况下,施工单位项目部随即与厂家签订了材料供应合同。施工单位项目部为了控制原材料的质量,建立了工地实验室,并在开始工作之前,将实验室面积和位置的说明报监理工程师审批。
当第一批钢筋运至工地时,施工单位认为是建设单位指定用的钢筋,在检查了产品合格证、质量保证书后即用于工程,因钢材由建设单位指定厂家提供,如有质量问题由建设单位负责。在施工中,经监理抽检,发现这批钢材质量有问题,要求局部暂停施工,已做部分要求全部返工,由此造成经济损失40万元,局部停工6d。

问题:
1、施工单位在有建设单位的口头担保的情况下就与生产厂家签订合同的做法是否正确?说明理由。
2、施工单位项目部在建立工地试验室时向监理单位报告的材料是否完整?若不完整,请补充。
3、第一批钢筋用于工程施工所造成的质量事故责任在谁?说明理由。
4、施工单位就此事向建设单位提出索赔40万元,请问该索赔成立吗?为什么?

9

某高速公路跨江特大桥项目,中标价2.49 亿元,主桥为(105 180 105)m预应力混凝土连续箱梁刚构桥,两岸引桥均为40m预制T梁,南岸16孔,北岸20孔,均为4孔一联先简支后连续结构。设计通航水位 12.30m,该标高对应的河面宽460m,主墩处水深6.2~8.6m。由于有通航要求和受流冰影响,所以不准搭设施工便桥。主桥主墩采用Φ2.0m钻孔桩基础,低桩承台,矩形空心墩,墩高34~38m。每个承台20 根桩,承台长30m,宽20m,厚4.5m,所需混凝土由现场制备,引桥采用钻孔桩基础,圆柱墩,设系粱和盖梁,墩高8~28m,平均高度25m,地势起伏较大。施工单位进场后,经实地考查和校对设计文件,编制了施工组织设计。
项目经理部设立了安全机构,配备了3名持有交通部颁发的《安全生产考核合格证书》的专职安全生产管理人员。机务部检查确认施工船只证照齐全,船机性能良好,船员满员且持证上岗,能满足施工要求,报项目经理批准后,随即开始水上钻孔桩平台打桩作业。项目经理部为保证钻孔桩质量,设置了钻孔桩质量控制关键点:①桩位坐标控制,②护筒埋深控制,③泥浆浓度控制,④桩底贯入度控制,⑤护筒内水头高度控制,⑥导管接头质量检查与水下混凝土浇筑质量。
施工单位进场后,业主另外又委托其施工进场道路,并约定只按实际发生的工程费支付进场道路直接费,其他工程费的综合费率为10%,其中安全文明施工措施费1%,雨期施工增加费1万元(费率1%)。进场道路完工后,经监理工程师核实确认,施工机械使用费20万元,材料费70万元。
在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3天,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000元/天;另一台为自有,投标报价为台班费1600元,停置费1000元/天,利润率7%。

问题:
1.本项目配备的专职安全生产管理人员数量是否符合《公路水运工程安全生产监督管理办法》的规定?并说明配备标准,项目经理部还有哪些人员需持有《安全生产考核合格证书》?钻孔桩平台打桩作业前,还应向地方海事部门提出什么申请?
2.本工程主桥施工需在水上搭设的临时工程有哪些?
3.对项目经理部设置的钻孔桩质量控制关键点存在的错误之处进行修正、补充。
4.根据背景资料,针对引桥40m预制T梁的架设,采用双导梁架桥机,吊车、跨墩龙门吊这三种架设方法哪种最合理?说明理由。
5.列式计算施工单位施工进场道路可获得的直接费。
6.列式计算1#主墩钻孔桩停工3天可索赔的钻机停工费用。

10

背景资料
A路桥公司承担一座8×30m的C40预应力混凝土筒支T形梁桥的施工。桥位地质为较密实的土层且无地下水,基础采用人工挖孔灌注桩。由于工期较紧,A公司经业主和监理同意,将挖孔桩施工分包给某基础工程施工公司(B公司),双方签订了分包合同,合同中规定了双方在安全生产管理方面的权利和义务。B公司在桩基开挖工程中发现现场地质条件与设计图纸不符,B公司直接向监理单位提交了变更申请,要求加深桩基。
A公司利用桥台附近的一块空地布设混凝土搅拌站、钢筋加工房以及T梁预制场,采用后张法进行T梁预制。在预制施工中,A公司制订了严格的施工技术方案,现对部分施工要点摘录如下:
(1)台座上铺钢板底模,预制台座均按规定设置反拱。
(2)T梁的振捣以紧固安装在侧模上的附着式振动器为主,插入式振动器为辅。
(3)混凝土浇筑时,先浇肋板再浇翼缘。
(4)张拉时,按设计提供的应力控制千斤顶张拉油压,按理论伸长量进行校核,张拉到设计应力相应油表刻度时立即锚固。
(5)张拉过程中的断丝:滑丝数量不得超过设计规定,否则要更换钢筋或采取补救措施。
(6)压浆使用压浆泵从梁最高点开始。
为确保工程顺利进行,A公司在T梁预制场施工中投入了测量工、试验工、混凝土工、模板工、电工、起吊工、张拉工等技术工种。

问题:
1.分包工程在开工前A公司应该怎样履行哪些开工申请手续?
2.逐条判断T梁预剞施工组织要求的正确性,并改正错误之处。
3.B公司处理桩基变更的方式是否正确?如不正确,改正错误之处。
4.补充T梁预制施工中还需要的技术工种。
