2016年01月31日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

下列沿河河堤冲刷防护工程中属于间接防护的是(     )

A.石笼
B.顺坝
C.挡土墙
D.砌石

A B C D
2

适用于无水或浅水河滩,地形相对平坦,孔数较多的中型梁板安装的吊装方法(     )

A.自行式吊机架设法
B.跨墩龙门架架设法
C.简易型钢导梁架设法
D.联合架桥机架设法

A B C D
3

间接费由规费和(     )组成

A.利润
B.直接费
C.企业管理费
D.人工费

A B C D
4

在测量工作的各个程序中实行(     )

A.双检制
B.单检制
C.自检制
D.复核制

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

根据《公路工程基本建设项目概算预算编制办法》,以各类工程的直接工程费之和作为基数计算费用的有(     )

A.雨期施工增加费
B.夜间施工增加费
C.高原地区施工增加费
D.施工辅助费
E.企业管理费

A B C D E
6

公路桥梁和隧道工程施工安全风险评估步骤一般为(     )

A.开展总体风险评估
B.确定专项风险评估范围
C.开展专项风险评估
D.确定风险控制措施
E.确定评估结论

A B C D E
简答题(请根据背景资料,按要求作答)
7

背景材料:
某高速公路L合同段(K55 600〜K56 600),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,67%挖方为石方,填方路段填料由挖方路段调运,施工过程部分事件摘要如下:
事件1:施工单位在路段开工后发现,部分路段地基下面发现溶洞。施工单位与监理单位联合向建设单位以书面形式提出工程设计变更的建议。建设单位组织勘察设计、施工、监理等单位及有关专家对溶洞处理进行了经济、技术论证,建议处理方案是对小型的溶洞直接用浆砌片石等回填密实,对大型溶洞采用桥梁跨越,由设计单位及时完成勘察设计,形成设计变更文件,变更后的造价超过施工图设计批准预算60万元,经建设单位审査确认后,开始实施变更方案。
事件2:在填筑路堤时,施工单位采用土石混合分层铺筑,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。局部路段因地形复杂而采用竖向填筑法施工。

问题:
(1)背景材料中的“设计变更”,是否符合变更设计制度的要求?说明理由。
(2)指出事件2中施工方法存在的问题,并提出正确的施工方法。

8

背景材料:
某三跨预应力混凝土连续刚构桥,跨度为90m 155m 90m,箱梁宽14m,底板宽7m,箱梁高度由根部的8.5m渐变到跨中的3.5m,根据设计要求,0号、1号块混凝土为托架浇筑,然后拼装挂篮,用悬臂浇筑法对称施工,挂篮采用自描式桁架结构。施工单位根据该桥的特点,制定了详细的施工流程,其中对箱梁悬臂浇筑阶段的主要施工工序如下:
(1)在两主墩的两侧安装托架并预压,架立模板,绑扎0号、1号块钢筋,浇筑混凝土并张拉预应力筋;
(2)拼装挂篮,用堆载法预压挂篮,以消除挂篮的非弹性变形;
(3)按设计标高值加预加抬高量值架立模板、绑扎钢筋、浇筑各个节段的箱梁混凝土;张拉预应力筋;
(4)拆除模板,移动挂篮,开始下一个节段的施工;
(5)在整个悬臂浇筑过程中,定时进行箱梁节段标高的测量,以及应力和温度的观测,整个测量完全满足设计和施工技术规范的要求。

问题:
(1)施工单位在0号、1号块施工完成后拼装挂篮是否正确?
(2)张拉完预应力筋后能否开始做下一节段的施工?为什么?

9

某施工单位承接了一4×20m简支粱桥工程。桥梁采用扩大基础,墩身平均高10m.项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。

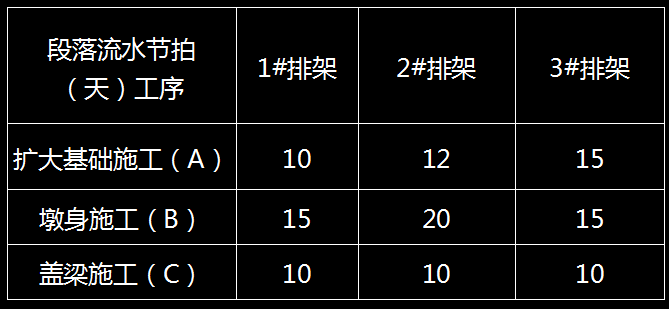

在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150m处,施工用砂均取自这里。项目部拟就1#~3#排架组织流水施工,各段流水节拍见下表:

(注:表中排架由基础、墩身和盖梁三部分组成)
根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
施工期间,还发生了如下事件:
事件1:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件2:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了10天开始,承包商拟就此向业主提出工期和费用索赔。

问题:
1.计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
2.事件1中,隐蔽工程的检查验收项目是否完善?说明理由。并指出检查方式的错误之处。
3.针对事件2,承包商是否可以提出工期和费用索赔?说明理由。

10

背景资料:
甲路桥公司承担一座13×30m的C50预应力混凝土简支T型梁桥的施工。桥位地质为较密实的土层且无地下水,基础采用挖孔灌注桩。由于工期较紧,甲路桥公司经业主和监理同意将挖孔桩施工分包给某桩基施工单位,双方签订了分包合同,合同中规定了双方在安全生产管理方面的权利和义务。
大桥所用T梁采用后张法预制施工,桥位处有一大块空地可作为预制场。在预制施工中,施工单位投入了诸如测量工、试验工、混凝土工、钢筋工、电工等技术工种,制订了如下的主要施工组织要求:
(1)人工清表后,对预制场地整平压实,完善排水系统,预制台座均设置反拱。
(2)模板采用定型钢模板,所有模板均需试拼。
(3)混凝土浇筑时,先浇肋板再浇翼缘。
(4)为保证工期,每片梁在混凝土浇筑3天后必须进行张拉作业。
(5)张拉时,按设计提供的应力控制千斤顶张拉油压,按理论伸长量进行校核,张拉到设计应力相应油表刻度时立即锚固。
(6)拆除张拉设备,将孔道冲洗干净,吹除积水,尽早压注水泥浆。施工中,先期预制的两片梁出现锚具下混凝土破坏现象。改进工艺要求后,顺利完成了余下梁的预制任务。

问题:
1.分包合同有哪两类?背景中分包合同属于哪类?简述分包合同中,甲路桥公司与桩基分包单位之间的安全生产责任关系。
2.逐条判断T梁预制施工组织要求的正确性,并改正错误之处。
3.针对背景中出现的预制梁破坏现象,提出补救措施。
4.补充T梁预制施工中还需要的技术工种。
