2016年01月15日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

梁板的底模以及支架计算时,应考虑的荷载有①模板自重,②圬工结构物自重,③施工时人、料、机的重力,④振捣砼产生的荷载,⑤新浇砼对侧面模板的压力,⑥倾倒砼时产生的水平荷载,⑦ 其他可能产生的荷载。梁、板和拱的底模板强度计算应考虑的荷载组合是(     )。

A.① ② ③ ④
B.① ② ③ ④ ⑤
C.① ② ③ ④ ⑥
D.① ② ③ ④ ⑦

A B C D
2

关于电缆线路敷设的说法,错误的是(     )

A.直埋电缆上、下部应铺以不小于100mm厚的碎石层
B.管道敷设时,电缆管内径与电缆外径之比不得小于1.5
C.三相或单相的交流单芯电缆,不得单独穿于钢管内
D.电缆在淘内敷设时,应蒸循低压在下,高压在上的原则

A B C D
3

下列不属于沥旧青路面现场热再生的方法(     )

A.现场冷再生法
B.重铺再生法
C.整形再生法
D.复拌再生法

A B C D
4

关于预应力钢绞线进场检测验收的说法,正确的是(     )

A.每批进行拉力和冷弯试验
B.每批进行抗拉强度和弯曲试验
C.每批进行长度与直径偏差及力学性能试验
D.每批进行表面质量、直径偏差和力学性能试验

A B C D
简答题(请根据背景资料,按要求作答)
5

背景材料:
某施工单位承接了一路面改造施工标段,路面施工项目部拟对路面施工分成三个区段进行,在施工作业方法的选取时要求组织几个相同的路面工作队,在同一时间、不同的空间上进行施工。派出了测量工、拌和设备操作人员、摊铺机操作人员、压路机操作人员、边缘修饰人员、普工和指挥人员。

问题:
(1)在组织若干个施工工区段进行施工时,可以采用的施工组织形式有哪几种?根据背景材料本项目宜采用哪种形式?
(2)补充路面施工还需要投人施工现场的劳动力。哪两种工种在所有的工程中必须配置?

6

某高速公路N合同段路基工程施工,工期18个月,其中K23 200~K32 200路段以填方为主,合同段附近地表土主要是高液限黏土(液限值在38~49之间),在较远地带分布有强膨胀土、沼泽土、盐渍土、有机土、粉土、砂性土等。出于控制造价的考虑,业主要求就地取材。为此,施工单位针对高液限土填筑路堤做了试验路段,以确定其最大干密度和松铺厚度等指标。
场地清理完毕后,对路基横断面进行测量放样,动土触探,并绘制出横断面图,提交监理工程师复测,确认后填筑路基。
施工单位严格按照试验路段提供的数据指导施工,经过2个月的填筑,发现按试验路段数据控制施工,施工周期(每层的填筑周期超过5d,在雨期,填筑周期达到15d以上),无法满足工期要求。业主在了解情况后,书面要求监理工程师指示施工单位在半个月后变更路堤填料。经过现场考查并征得监理工程师同意和设计单位确认后,选择了粉土与砂土两种路堤填料,施工单位随即组织施工。在路堤施工中,采用一层粉土,一层砂性土,交错分层水平填筑。每层压实厚度22cm左右。碾压时,采用纵向分行进行,直线段由中间同两边,曲线段由外侧向内侧的方式进行碾压。
由于变更后取用的路堤填料需增加较长运距,而在合同中没有该变更的价格,整个工程完工后,施工单位向业主提出了变更工程价款的报告。

问题
1.背景资料中所列土壤类型,哪些不得用于填筑路堤?哪些须经处理后才能用于填筑路堤?
2.指出施工单位在路堤施工中的错误,并给出正确做法。
3.根据公路工程变更后合同价款的确定方法。
4.施工单位提出变更工程价款的时间是否符合相关规定?说明理由。

7

背景资料:
某施工单位承接了座公路隧道的土建及交通工程施工项目,该隧道为单洞双向行驶的两车道浅埋隧道,设计净高5m净宽12m,总长1600m,穿越的岩层主要由页岩和砂岩组成,裂隙发育,设计采用新奥法施工、分部开挖和复合式衬砌。进场后,项目部与所有施工人员签订了安全生产责任书,在安全生产检查中发现一名电工无证上岗,一名装载机驾驶员证书过期,项目部对电工予以辞退,并要求装载机驾驶员必须经过培训并经考核合格后方可重新上岗。

问题:
指出项目部的安全管理中体现了哪些与岗位管理有关的安全生产制度?补充其他与岗位管理有关的安全生产制度。

8

某高速公路M合同段(K17 300~K27 300),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20Mpa左右,地表土覆盖层较薄。在招标文件中,工程量清单列有挖方240万立方米 (土石比例为6:4),填方249万立方米,填方路段填料由挖方路段调运,考虑到部份工程量无法准确确定,因此采用单价合同,由监理工程师与承包人共同计量,土石开挖综合单价为16元/m³。施工过程部分事件摘要如下:
事件1:施工单位开挖路基后,发现挖方土石比例与设计文件出入较大,施工单位以书面形式提出设计变更,后经业主、监理、设计与施工单位现场勘察、洽商,设计单位将土石比例调整为3.4:6.6,变更后的土石方开挖综合单价调整为19元/m³。经测算,变更后的项目总价未超过初步设计批准的概算。
事件2:在填筑路堤时,施工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用大型推土机辅以人工进行整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。
事件3:该路堤施工中,严格质量检验,实测了压实、弯沉值、纵断高程、中线偏位、宽度、横坡、边坡坡度和边坡平顺度。

【问题】
1.《公路工程设计变更管理办法》将设计变更分为哪几种?事件1中的设计变更属于哪一种?说明理由。
2.指出事件2中施工方法存在的问题,并提出正确的施工方法。
3.指出事件3中路堤质量检验实测项目哪个不正确?还需补充哪个实测项目?

9

背景资料:
甲路桥公司承担一座13×30m的C50预应力混凝土简支T型梁桥的施工。桥位地质为较密实的土层且无地下水,基础采用挖孔灌注桩。由于工期较紧,甲路桥公司经业主和监理同意将挖孔桩施工分包给某桩基施工单位,双方签订了分包合同,合同中规定了双方在安全生产管理方面的权利和义务。
大桥所用T梁采用后张法预制施工,桥位处有一大块空地可作为预制场。在预制施工中,施工单位投入了诸如测量工、试验工、混凝土工、钢筋工、电工等技术工种,制订了如下的主要施工组织要求:
(1)人工清表后,对预制场地整平压实,完善排水系统,预制台座均设置反拱。
(2)模板采用定型钢模板,所有模板均需试拼。
(3)混凝土浇筑时,先浇肋板再浇翼缘。
(4)为保证工期,每片梁在混凝土浇筑3天后必须进行张拉作业。
(5)张拉时,按设计提供的应力控制千斤顶张拉油压,按理论伸长量进行校核,张拉到设计应力相应油表刻度时立即锚固。
(6)拆除张拉设备,将孔道冲洗干净,吹除积水,尽早压注水泥浆。施工中,先期预制的两片梁出现锚具下混凝土破坏现象。改进工艺要求后,顺利完成了余下梁的预制任务。

问题:
1.分包合同有哪两类?背景中分包合同属于哪类?简述分包合同中,甲路桥公司与桩基分包单位之间的安全生产责任关系。
2.逐条判断T梁预制施工组织要求的正确性,并改正错误之处。
3.针对背景中出现的预制梁破坏现象,提出补救措施。
4.补充T梁预制施工中还需要的技术工种。

10

背景资料:

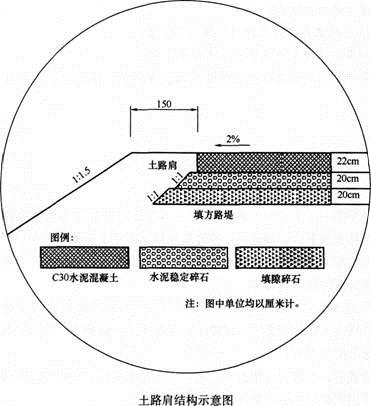

某施工单位承接了长42km的平原二级公路路面施工,路面采用C30水泥混凝土路面,基层为水泥稳定碎石,底基层为填隙碎石,路肩为土路肩。土路肩结构示意图放大如下图所示。

项目部针对路肩施工制订了施工组织设计,部分施工技术要点摘录如下:
第一条:针对全线挖填方路段,全部采用培路肩的方法组织施工,既经济又简便。
第二条:土路肩通常随着路面结构层的铺筑,相应地分层培筑,可以先培也可以后培,各有利弊。
第三条:培土路肩的材料,通常与填筑路堤的材料相同,应在填筑路堤、修整边坡时,将削坡剩余的材料暂存在靠近路肩的边坡上。这样,不仅使用时很方便,而且可避免在铺筑路面的过程中,向路肩运送培路肩的材料可能要污染路面。
第四条:培土路肩施工之前要先准备下承层:即具有经检验合格的底基层面,底基层表面应平整、坚实,规定的宽度、纵坡、路拱、平整度和压实度、标高应满足规范要求,且没有任何松散的材料和软弱反弹的地点。
第五条:培路肩的施工流程:备料→推平→平整→工序A→切边→平整→碾压。
第六条:土路肩的施工过程计划配备的机械有:挖掘机、装载机、自卸式汽车等。项目部在施工组织设计中,将土路肩按路面结构层的厚度分层,根据路面结构层铺筑,相应地分层培筑。为加快进度、提高效率,各层之间的施工作业组织方式采用流水作业法。

问题:
1.施工组织设计中的第一条是否正确?并说明理由。
2.写出先培路肩的优缺点。
3.写出工序A的名称及该工序的具体工作内容。
4.补充第六条机械设备计划中缺少的设备。
5.写出背景中采用的施工作业组织方式的主要特点,除此之外,还有哪些施工作业组织方式?
