2016年01月13日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

长度大于( )的隧道应设置照明设施

A.50m
B.100m
C.150m
D.200m

A B C D
2

热拌改性沥青混凝土路面结构中表面层混合料的摊铺方法通常采用(     )

A.走线法
B.人工摊铺法
C.平衡梁法
D.滑模法

A B C D
3

桥面行车道面标高到桥跨结构最下缘之间的距离为(     )

A.建筑高度
B.桥梁高度
C.净矢高
D.计算矢高

A B C D
4

下列关于试验、检测记录管理的叙述中错误的是(     )

A.试验室对试验检测的原始记录和报告应印成一定格式的表格
B.原始记录应有试验、计算、复核人签字及试验日期并加盖试验专用公章
C.原始记录不许删减
D.原始记录如果需要更改必须加盖更改人印章

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

根据《公路水运工程施工安全标准化指南》,路基工程中属于超过一定规模危险性较大的分部分项工程有(     )

A.深度≥2m的基坑(槽)的土(石)方开挖
B.存在有毒有害气体分布的基坑(槽)的土方开挖
C.滑坡量大于105m3的中型以上滑坡体
D.高度≥20m的土质边坡
E.高度≥25m的岩质边坡

A B C D E
6

中央分隔带绿化质量检测的项目包括(     )

A.苗木规格与数量
B.种植穴规格
C.苗木间距
D.苗木成活率
E.其他地被植物发芽率

A B C D E
简答题(请根据背景资料,按要求作答)
7

背景材料:
某高速公路某合同段,由甲承包商承包施工,为了保证测量工作的质量,施工单位制定了以下管理制度:
(1)严格测量复核签认制度:
1)由2〜4人组成一个小组共同对监理工程师签认的控制网点测量资料进行核对,核对结果要由工地技术主管审核签认后方可使用;
2)利用已知点进行引测、加点和施工放样前必须坚持“先检测后利用”的原则;
3)测量结束后,由负责测量工作的技术员召集各位测量员共同对测量成果进行复核。
(2)测量记录与资料要分类整理、妥善保管,作为竣工文件的组成部分归档。具体包括如下资料:
1)项目交接桩资料,监理工程师提供的有关测量控制网点、放样数据变更文件。
2)项目及各工点、各工序测量原始记录,观测方案布置图、放样数据计算书。
3)测量内业计算书,测量成果数据图表。

问题:
(1)指出上述测量复核签认制度中不当之处,写出正确的做法。
(2)上述测量归档资料是否齐全?若不全请予以补充完善。

8

背景材料:
某施工单位承接了一条长21km的二级公路的路基、路面工程,路基宽12m,水泥混凝土路面。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下:
(1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用;
(2)测量外业工作必须有多余观测,并构成闭合检测条件;
(3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作,由测量队或测量组进行互检、复核和签认;
(4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录。
(5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括以下内容:
①交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件。
②各工点、各工序测量原始记录、观测方案布置图、放样数据计算书。

问题:
1、逐条判断测量管理制度中第(1)、(2)、(3)、(4)条是否正确,并改正错误之处。
2、补充第(5)条中作为竣工文件的其他测量归档资料。

9

某施工单位承接了某公路项目施工,工程内容含路基、路面及桥梁一座,合同工期220天。 根据合同约定,土方工程实际完成最超过清单数量的25%之后,超出部分的土方工程单价由清单报价的20元/m3下调为18元/m3。按投标书附录规定,受 价格上涨影响,人工、水泥和钢材按调值公式调价。该工程的人工费占全合同价的35%,水泥费用占25%,钢材费用占10%。

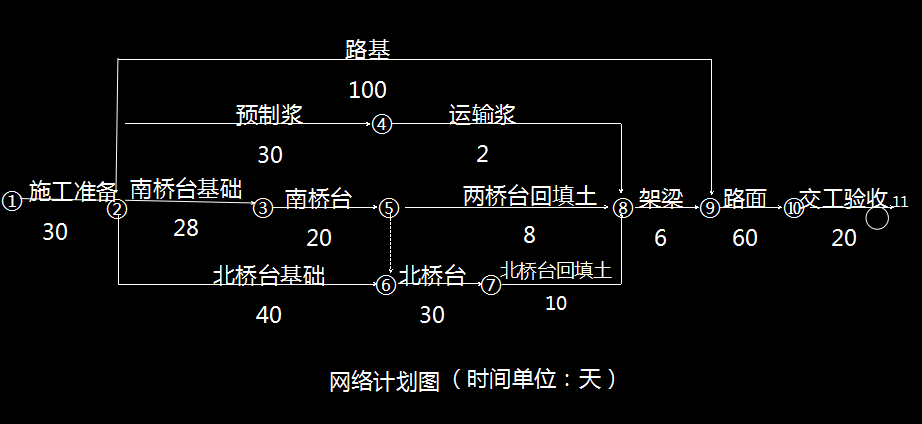

合同签订后,项目部编 制了施工组织设计,安排路基工程与桥梁工程平行施工;路基工程、 路面工程分别组织顺序施工,由于施工桥台的钢模板只有一套,南、北桥台亦组织顺序施工经监理工程师审查批准的网络计划见下图。征得业主同意,施工单位将桥 台基础工程分包给了某基础工程专业公司。

基础工程公司在进行北桥台扩大基础施工时,发现地质条件与设计条件不符,出现了较深的软基。通过设计变更,北桥台扩大基础改成了桩基础,由此导致北桥台基础施工时间延长30天,费用增加20万元。对此,基础公司向监理提出工期索赔30天,费用索赔20万元。
在路基施工过程中,由于设计变更,路基土方工程量由清单工程量15万立方米增加到21万立方米,工程进行到第4个月时,水泥价格较投标时涨价20%,人工、钢材价格未变,当月承包人完成的工程产值为145万元。
路 基施工接近尾声时,业主要求承包人仍需按原合同工期完成施工。承包人拟采取将路面基层与路面面层间的顺序施工调整为分两个施工段组织无节拍流水施工的措施 (路面基层在两个施工段上的持续时间均为20天,路面面层在两个施工段上的持续时间均为10天),以期在合同工期内完成施工。

问题:
1.指出图中“南桥台”与“北桥台”之间的逻辑关系是工艺关系还是组织关系。计算“北桥台”最早开始施工时间。指出关键线路。
2.基础工程公司向监理工程师提出索赔要求的做法是否妥当?说明理由。按合理的索赔程序,延期天数应为多少天?
3.计算路基土方工程的结算价。(保留两位小数)
4.计算第4个月调价后的结算款。(保留两位小数)
5.计算分析路面基层与面层施工组织方法调整的可行性。

10

背景资料
某平行双索面三跨自锚式悬索桥,主桥为钢结构。桥梁全长150m,其中主跨跨径90m,两边边跨径为30m,桥宽36m。桥梁上部结构采用纵向漂浮,横向固定的支承体系。索塔为门式钢筋混凝土框架结构,桥面以上高24.003m,全高33m。主缆由多股平行钢丝成品索组成,中跨和边跨主缆成桥线形为二次抛物线。工程总投资8700万元,为了保证安全,施工单位配置了1名专职安全人员进行现在监督。
悬索桥由缆索(主缆)、塔柱(包括基础)、锚碇、吊杆、加劲梁、鞍座及桥面结构等几部分组成(见图1)。

该悬索桥施工的主要工序为:塔柱和锚定基础施工——塔柱和锚定体施工——先导索渡海工程——主缆施工——加劲梁架设和桥面铺装施工。
锚定体施工,采用重力式锚定,主缆锚固采用预应力锚固系统。其预应力锚固系统施工程序为:基础施工→安装预应力管道→浇筑锚体混凝土→(A)→安装锚固连接器→预应力筋张拉→(B)→安装与张拉索股。
锚定体属大体积混凝土构件,为了避免水化热而导致混凝土构件出现裂缝,施工时施工单位采取了有效措施进行了温度控制。
重力式锚定施工前,施工技术队长向技术员、施工员、质量检查员、安全员及班组长进行技术交底。重力式锚定施工过程中,由于专职安全人员有事请假,考虑到工地各班组长也接受了施工技术队长的交底,于是安全员委派了一名劳务分包的班组长负责对现场施工进行现场临时监督,在施工过程锚定基础基坑开挖过程中出现边坡失稳,导致在基坑内施工的3名民工被埋,现场监督的班组长马上将事故情况马上报告给施工单位负责人,施工单位立即组织抢救,3名民工在送往医院的过程中由于抢救无效而死亡。事后施工单位按照“四不放过”的原则对事故进行了处理。
钢筋混凝土塔柱共36m,施工前,施工单位根据结构、体形等综合考虑采用爬模施工法。为了保证施工质量,施工单位在施工前设置了索塔的质量控制关键点。为了保证安全,在桥梁塔柱顶端设置了防撞信号灯。

问题:
1、请写出主缆施工的主要程序。
2、背景中存在哪些错误,请改正。
3、为了避免水化热导致混凝土构件出现裂缝,施工单位应该采取什么措施进行温度控制?
4、安全事故等级为几级?
5、写出“四不放过”的含义。
6、写出A、B工序的名称。
