2016年01月12日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

沥青贯人式碎石基层施工时,配合比设计应采用(     )设计方法

A.拉伸试验
B.针人度试验
C.马歇尔试验
D.软化点试验

A B C D
2

不属于高填方路基沉降病害的防治措施的是(     )

A.加强对原地面的处理
B.避免填筑速度过快
C.严格分层填筑,充分压实
D.强度高的粗颗粒土填筑路基上部

A B C D
3

隧道爆破施工时,光面爆破中炮眼的起爆顺序是(     )

A.周边眼→辅助眼→掏槽眼
B.掏槽眼→辅助眼→周边眼
C.辅助眼→掏槽眼→周边眼
D.辅助眼→周边眼→掏槽眼

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

安全管理中下列属于对人的管理是(     )

A.气象监控
B.现场监督检查
C.安全培训
D.技术交底
E.加强照明

A B C D E
5

级配碎石可用于各级公路的(     )

A.上面层
B.下面层
C.基层
D.底基层
E.连接层

A B C D E
简答题(请根据背景资料,按要求作答)
6

某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量40%~60%。地表层以黏土为主,其中K7 200~K9 800段,地表层土厚7~8m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。
在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。

问题:
1.本项目若采用抛石挤淤的方法处理软基,是否合理?说明理由。
2.根据背景材料所述,按施工的先后顺序列出砂井的施工工艺。
3.选择施工机械时,除了考虑作业内容外,还应考虑哪些因素?针对土石填筑施工,项目部所选择的机械是否妥当?说明理由。
4.项目部还应做哪些工作来处理该背景中的机械设备事故?

7

背景材料:
某公路隧道为单洞双向行驶两车道隧道,全长4279m,最大埋深1049m。隧道净空宽度9.14m,净空高度6.98m,净空面积为56.45m2。该隧道其围岩主要为弱风化硬质页岩,属IV〜V级围
岩,稳定性较差。根据该隧道的地质条件和开挖断面宽度,承包人拟采用台阶分部法施工。隧道开挖过程中,由于地下水发育,洞壁局部有股水涌出,特别是断层地带岩石破碎,裂隙发育,涌水更为严重。施工中采取了超前围岩预注浆堵水,在该隧道施工过程还进行了监控量测,并指导二次衬砌的施作。

问题:
(1)根据背景材料,施工单位开展监控量测的主要目的是什么?
(2)根据背景材料,超前围岩预注浆堵水应符合哪些规定?
(3)根据背景材料,二次衬砌的施作应在什么条件下才能进行?

8

某施工单位承接了某高速公路路基H 合同段工程施工,该区段设计车速100km/h,平均挖深19m,路基宽度26m,其中K20 300~K20 520 为石质路堑。该区段岩石为石炭系硅质灰岩,岩石较坚硬,多为厚层构造,局部呈薄层状构造,裂隙发育。要求路堑采用钻爆开挖,爆破石渣最大允许直径为30cm,对开挖石渣尽可能提高利用率。
施工单位编制的爆破设计方案摘要如下:
(1)边坡采用预裂爆破,路基主体尽量采用深孔爆破,局部采用钢钎炮,烘膛炮等方法。
(2)采用直径8cm 的钻头钻孔,利用自行式凿岩机或潜孔钻一次钻到每阶平台设计标高位置。
(3)爆破顺序采用从上至下的分台阶,顺路线方向纵向推进爆破,控制最大爆破深度不超过10m,纵向每40~50m 为一个单元,边坡和主体采用微差爆破一次性完成。
(4)边坡预裂爆破孔间距为1m,采用“方格型”布置,按水平方向控制炮杆位置,路基主体内炮孔间距4m,采用“梅花型”均匀布置。
爆破设计方案报主管部门审批时未通过,退回后由施工单位重新修改。
在确定爆破安全距离时,施工单位按《爆破安全规程》中安全距离不小于200m 的规定,将安全距离设为200m,并布置警戒线。爆破结束后,未出现安全事故。
K20 300~K20 520 段需开挖石方140000㎡,采用2 台装载机(每台作业率720㎡/台班)和6 台自卸汽车(每台作业率300㎡/台班)配合装运石方,其他机械均配套,将石方调运到两端的填方路段。
施工完成后,对路基工程进行了质量检验,其中针对K20 300~K20 520 路段,实测了纵断高程、中线偏位、宽度、横坡。

问题
1.指出并改正爆破设计方案中的错误之处。
2.施工单位确定爆破安全距离的做法是否恰当?说明理由。
3.在不考虑加班的情况下,K20 300~K20 520 路段石方调运工作需要多少天?(列式计算)
4.K20 300~K20 520 段路基施工的质量检验,还应实测哪些项目?

9

某高速公路上下行分离式隧道,洞口间距40m,左线长3216m,右线长3100m,隧道最大埋深500m。进出口为浅埋段,IV级围岩,洞身地质条件复杂,地质报告指出,隧道穿越地层为三叠系底层,岩性主要为炭质泥岩、砂岩、泥岩砂岩互层,且有瓦斯设防段、涌水段和岩爆段,I、II、III 级围岩大致各占1/3,节理裂隙发育,岩层十分破碎,且穿越一组背斜,在其褶曲轴部地带中的炭质泥岩及薄煤层中并存有瓦斯等有害气体,有瓦斯聚集涌出的可能,应对瓦斯重点设防,加强通风、瓦斯监测等工作。
技术员甲认为全断面开挖发的特点是工作空间较小、施工速度快、便于施工组织和管理;且全断面开挖法具有较小的断面进尺比(开挖断面面积与掘进进尺之比),每次爆破震动强度较小,爆破对围岩的震动次数少,有利于围岩的稳定。考虑到该隧道地质情况与进度要求,所以该隧道应采用全断面开挖。同时针对该隧道采用的新奥法施工,提出了“勤测量、紧封闭”的基本原则。
隧道施工过程中为防止发生塌方冒顶事故,项目部加强了施工监控量测,量测项目洞内外观察,锚杆或锚索内力及抗拔力、地表下沉、围岩体内位移、支护及衬砌内应力。项目部还实行安全目标管理,采取了一系列措施,要求进入隧道施工现场的所有人员必须经过专门的安全知识教育,接受安全技术交底;电钻钻眼应检查把手胶套的绝缘是否良好,电钻工应戴棉纱手套,穿绝缘胶鞋;爆破作业人员不能着化纤服装,炸药和雷管分别装在带盖的容器内用汽车一起运送;隧道开挖及衬砌作业地段的照明电器电压为110~220V。同时加强瓦斯等有毒有害气体的防治,通风设施由专职安全员兼管。
在交通监控方面,隧道由监控分中心统一监控,监控中心设有完善的子系统,包括交通信号监控系统、视频监控系统、供配电监控系统、隧道照明控制系统、调度指令电话系统、有线广播系统等。

问题:
1.改正技术员甲对全断面开挖法特点阐述的错误之处。
2.补充本项目施工监控量测的必测项目,并指出隧道监控量测时出现冒顶塌方的危险信号(征兆)有哪些?
3.指出并改正项目部安全管理措施中的错误。
4.除背景资料中给出的监控子系统外,还应有哪些监控子系统?(至少列出三种)

10

背景材料
某城市郊区新建一级公路长3km,路面设计宽度15m 路面层结构为沥青混凝土,粗粒式下面层厚8cm,中粒式中面层厚6cm,细粒式上面层厚4cm。
经批准的路面施工方案为:沥青混凝土由工厂集中厂拌(不考虑沥青拌和厂设备安装拆除费、场地平整、碾压及地面垫层等费用),8t自卸汽车运输,平均运距3.8km,摊铺机分两幅摊铺,预算定额分项(直接工程费)见表5。

合同中路基回填土方量为11000m3,综合单价为20元/ m3,且规定实际工程量增加或减少超过(或等于)10%时可调整单价,单价调整为18元/ m3或22元/ m3。

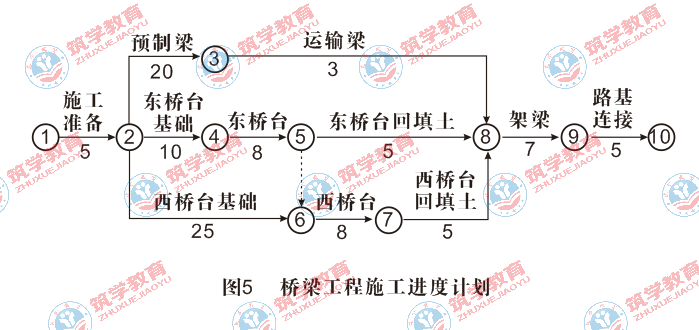

在工程开工前,施工单位向监理单位提交了桥梁施工进度计划,如图5所示(单位:天),监理工程师批准了该计划。

施工过程中发生了如下事件:
事件一:经监理工程师计量,施工单位实际完成的路基回填土方量为10000 m3。
事件二:工地附近无电源,为此施工单位准备了一台发电机组,西桥台基础第一根桩从7月16日7:00开始灌注混凝土,12:00因发电机组故障,灌注作业被迫停工,施工单位立即组织人员抢修,于3小时后修复,导管拔出就位到原灌注顶部后继续灌注。
事件三:东桥台施工过程中,基础出现裂缝,裂缝产生的原因是设计方案不完善,监理工程师立即下达了该工作暂停令,5天后设计单位提交了裂缝处理方案,监理工程师审核同意并下达了复工令,经监理工程师审核,裂缝处理费用增加20万元,工期增加10天,停工期间窝工费用补偿1万元。
事件四:路基施工完成后,业主要求增加一小型圆管涵,施工单位接到监理指令后立即安排施工,由于原合同中无可参考价格,施工单位按照定额计价并及时向监理工程师提交了圆管涵的报价单,监理工程师审核后认为报价太高,多次与施工单位协商未能达成一致,最后总监理工程师做出价格确定,施工单位不接受监理审批的价格,立即停止了圆管涵施工,并书面通知监理工程师,明确提出只有在圆管涵价格有接受后才能继续施工。

问题:
1.按下表计算细粒式沥青混凝土的直接工程费,(下标序号与题干中序号一致,计算结果保留小数点后一位)
2.针对事件一,根据合同规定是否可以调整单价?说明理由,路基回填土石方的结算工程款为多少万元?
3.按照施工单位提交的桥梁施工进度计划,计算桥梁的计划工期,并写出关键线路。
4.针对事件二,施工单位在桩基施工准备方面存在的主要问题是什么?
5.针对事件二,判断桩基质量是否合格?说明理由。
6.针对事件三,计算施工单位可以获得的工期索赔和费用索赔。
7.针对事件四,施工单位停工的做法是否正确?说明理由。
