2016年03月10日《市政公用工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

当基坑开挖较浅、尚未设支撑时,围护墙体的水平变形表现为( )

A.墙顶位移最大,向基坑方向水平位移
B.墙顶位移最小,向基坑方向水平位移,呈三角形分布
C.墙顶位移最大,向基坑外方向水平位移
D.墙顶位移最小,向基坑外方向水平位移,呈三角形分布

A B C D
2

下列关于钢筋加工错误的是(     )

A.钢筋宜优先选用机械方法调直
B.钢筋宜在加热状态下弯制
C.钢筋宜从中部开始逐步向两端弯制,弯钩应一次弯成
D.用冷拉法进行调直时,HPB300钢筋冷拉率不得大于2%

A B C D
3

土的液限与塑限之差值为(     )

A.塑限
B.塑性指数
C.液性指数
D.压实指标

A B C D
4

初始掘进阶段是(     )隧道施工的重要阶段

A.盖挖法
B.盾构法
C.浅埋暗挖法
D.明挖法

A B C D
5

下列项目中,不属于盾构施工选择考虑因素的是(     )

A.砌块形式
B.软弱地层
C.地面建筑物多
D.地表沉降控制严格

A B C D
6

下列项目中,不属于盾构施工选择考虑因素的是(     )

A.砌块形式
B.软弱地层
C.地面建筑物多
D.地表沉降控制严格

A B C D
7

(     )占地面积小,是城镇轻轨高架桥最常用的桥墩形式

A.倒梯形桥墩
B.T形桥墩
C.双柱式桥墩
D.Y形桥墩

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
8

有关挂篮结构设计要求的表述,正确的有(     )

A.挂篮质量与梁段混凝土的质量比值控制在0.2~0.5
B.施工、行走时的抗倾覆安全系数不得小于2
C.自锚固系统的安全系数不得小于2
D.斜拉水平限位系统和上水平限位安全系数不得小于2
E.斜拉水平限位系统和下水平限位安全系数不得小于2

A B C D E
9

地铁工程通常是在城镇中修建的,应根据(     )等因素选择施工方法

A.施工机具
B.环境保护
C.施工技术
D.城市交通
E.地面建筑物

A B C D E
简答题(请根据背景资料,按要求作答)
10

背景材料:
某公司承建城市主干道改造工程,其结构自下而上为水泥稳定碎石基层、AC-25沥青混凝土70mm、AC-20沥青混凝土50mm、SMA-13改性沥青混凝土40mm;工期要求当年5月份完成拆迁,11月底开放交通。由于城市道路路口多,干扰因素多,施工难度较大;为确保按期完工,项目部在施工组织设计获准后即开工实施。
水泥稳定碎石基层施工时,为避开白天交通高峰时段,采用夜间运料到场,白天摊铺施工方式。施工过程中因扬尘和局部水泥稳定碎石基层压实度偏低被监理工程师要求整改。由于交通等因素干扰,面层摊铺时已是12 月中旬,自日气温低于:5℃。建设单位要求:SMA13改性沥青混凝土留待翌年春季施工,先行开放交通。

问题:
1.项目部开工做法有无不当之处?给出正确做法。
2.就现场扬尘问题,简述整改措施。
3.分析水泥稳定碎石基层压实度偏低的主要原因,给出对策。
4.简述建设单位先行开放交通要求的主要考虑因素。
5.项目部为后续施工应注意哪些事项?

11

背景材料:
某公司承建城市主干道改造工程,其结构自下而上为水泥稳定碎石基层、AC-25沥青混凝土70mm、AC-20沥青混凝土50mm、SMA-13改性沥青混凝土40mm;工期要求当年5月份完成拆迁,11月底开放交通。由于城市道路路口多,干扰因素多,施工难度较大;为确保按期完工,项目部在施工组织设计获准后即开工实施。
水泥稳定碎石基层施工时,为避开白天交通高峰时段,采用夜间运料到场,白天摊铺施工方式。施工过程中因扬尘和局部水泥稳定碎石基层压实度偏低被监理工程师要求整改。由于交通等因素干扰,面层摊铺时已是12 月中旬,自日气温低于:5℃。建设单位要求:SMA13改性沥青混凝土留待翌年春季施工,先行开放交通。

问题:
1.项目部开工做法有无不当之处?给出正确做法。
2.就现场扬尘问题,简述整改措施。
3.分析水泥稳定碎石基层压实度偏低的主要原因,给出对策。
4.简述建设单位先行开放交通要求的主要考虑因素。
5.项目部为后续施工应注意哪些事项?

12

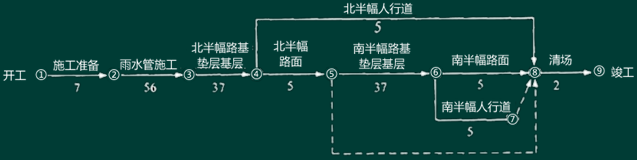

某沿海城市道路改建工程4标段,道路为东西走向,全长973.5m,车行道宽度15m,两边人行道各3m。与道路中心线平行且向北4m,需新建DN500mm雨水管道973m。新建路面结构为150mm厚砾石砂垫层,厂拌200mm厚水泥稳定碎石混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通。某公司中标该工程以后,编制了施工组织设计,按规定获得批准以后,开始施工。施工组织设计中绘制了以下的总网络计划图:

图中,雨水管施工时间中已包含连接管和雨水口的施工时间;路基、垫层、基层施工时间中已包含旧路翻挖、砌筑路缘石的施工时间。施工组织设计中对水泥混合料基层施工作了如下规定:采用12t压路机碾压;为减少交通干扰,夜间拌合,白天摊铺碾压。为保证SMA改性沥青面层施工质量,施工组织设计中规定:
(1)采用振动压路机,紧跟、慢压、高频低振幅,采用首尾相接的纵列方式碾压,轮迹重叠宽度超过50cm。
(2)施工组织设计经项目部上一级技术负责人审批后,填写审批表,由项目经理下达开工令。



<1> 、指出本工程总网络计划中的关键线路。
<2> 、指出施工组织设计中水泥稳定碎石基层的错误之处并改正。
<3> 、改正SMA改性沥青面层碾压施工错误之处。
<4> 、改正并补充施工组织设计签发错误之处。


13

某沿海城市道路改建工程4标段,道路为东西走向,全长973.5m,车行道宽度15m,两边人行道各3m。与道路中心线平行且向北4m,需新建DN500mm雨水管道973m。新建路面结构为150mm厚砾石砂垫层,厂拌200mm厚水泥稳定碎石混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通。某公司中标该工程以后,编制了施工组织设计,按规定获得批准以后,开始施工。施工组织设计中绘制了以下的总网络计划图:

图中,雨水管施工时间中已包含连接管和雨水口的施工时间;路基、垫层、基层施工时间中已包含旧路翻挖、砌筑路缘石的施工时间。施工组织设计中对水泥混合料基层施工作了如下规定:采用12t压路机碾压;为减少交通干扰,夜间拌合,白天摊铺碾压。为保证SMA改性沥青面层施工质量,施工组织设计中规定:
(1)采用振动压路机,紧跟、慢压、高频低振幅,采用首尾相接的纵列方式碾压,轮迹重叠宽度超过50cm。
(2)施工组织设计经项目部上一级技术负责人审批后,填写审批表,由项目经理下达开工令。



<1> 、指出本工程总网络计划中的关键线路。
<2> 、指出施工组织设计中水泥稳定碎石基层的错误之处并改正。
<3> 、改正SMA改性沥青面层碾压施工错误之处。
<4> 、改正并补充施工组织设计签发错误之处。
