2016年03月06日《市政公用工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

钢管混凝土拱应采用(     )施工,由拱脚向拱顶对称均衡地连续压注一次完成

A.泵送降压法
B.泵送顶升压注法
C.泵车浇筑法
D.千斤顶压法

A B C D
2

土压式盾构开挖控制说法正确的是(     )

A.以土压和排土量控制为主,以塑流性改良、盾构参数控制为辅
B.以排土量和盾构参数控制为主,以土压、塑流性改良控制为辅
C.以土压和塑流性改良控制为主,以排土量、盾构参数控制为辅
D.以土压控制为主,以排土量、盾构参数和塑流性改良控制为辅

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
3

绘制竣工图的依据主要有( )

A.设计总平面图
B.设计变更资料
C.单位工程平面图
D.专项施工方案
E.施工检查测量资料

A B C D E
4

按平面布置形式分类,软土地层基坑内被动区加固主要有(     )形式

A.墩式加固
B.裙边加固
C.斜角加固
D.抽条加固
E.满堂加固

A B C D E
5

盾构法隧道衬砌有(     )

A.单层装配式
B.双层复合式
C.三层复合式
D.挤压砼整体式
E.盖挖式

A B C D E
6

对于桩端持力层为强风化岩或中风化岩的灌注桩,判定岩层界面难度较大,可采用以地质资料的深度为基础,结合(     )进行综合判定,必要时进行原位取芯验证

A.钻机的受力
B.起止时间
C.主动钻杆的抖动情况
D.孔口捞样
E.成孔速度

A B C D E
简答题(请根据背景资料,按要求作答)
7

某城市桥梁工程下部基础采用打桩作业,上部简支梁采用先张法预制,然后利用起重机械吊装。②桩机驾驶员由于生病请假由运输车司机张某代替作业,起吊桩身时,由王某站在桩下指挥吊装,桩锤施打的过程中,李某在距离桩锤3m外监视。③沉桩深度以控制桩尖设计标高为主。
⑤简支梁的预制过程中预应力筋按照顺序放张,在张拉的过程中出现可如下情况:
(1)部分预应力筋上面存在油污;
(2)预应力钢筋有一根被拉断;
(3)一端墩式台座出现了松动。

问题:

1.起重机械在进场时有哪些要求?
2.在起吊桩身和桩锤施打的过程存在哪些安全隐患?请说明理由。
3.沉桩深度的控制方法。
4.先张法预应力结构的放张顺序是怎么样的?
5.在预应力张拉过程中存在哪些问题?说明理由。

8

背景材料:
某公司中标承接城市轨道标段,其中新建一座交通跨河高架桥,上部结构为现浇预应
力混凝土连续箱梁结构,跨径为70m 120m 70m;下部圆柱接桩基,基桩为混凝土灌
注桩。项目部编制了施工方案:上部结构采用碗扣式支架满堂布置,支架最大高度为
17.4m。由于届时所跨越河道流量较小,水面窄,设计采用双孔管涵导流;管涵顶部和两
侧回填砂砾并压实处理后作为支架基础。上部结构施工完毕以后挖除砂砾,恢复河道原
状。支架施工前,采用施工荷载对支架基础进行预压;支架搭设时,预留拱度考虑承受施
工荷载后支架产生的弹性变形。

问题:
1.设计导流管涵施工方案时,必须注意考虑哪些事项?
2.支架专项方案除考虑预留拱度外还应考虑哪些变形?
3.分析支架基础预压做法不足之处,给出正确做法。
4.简述上部结构施工流程与浇筑施工要点。

9

2012年案例分析(四)
背景资料:

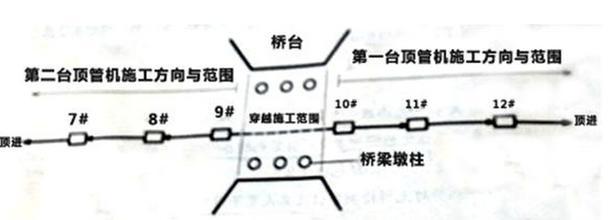

A公司中标某市污水管工程,总长1.7公里。采用φ1.6-1.8m混凝土管,其埋深为-4.1~-4.3m,各井间距8-10m.地址条件为粘性土层,地下水位置在距离地面-3.5m.项目部确定采用两台顶管机同时作业,一号顶管机从8#井作为始发井向北顶进,二号顶管机从10#井作为始发井向南顶进。工作井直接采用检查井位置(施工位置如下图),编制了顶管工程施工方案,并已经通过专家论证。

施工过程中发生如下事件:
(1)因拆迁原因,使9#井不能开工。第二台顶管设备放置在项目部附近小区绿地暂存28天。
(2)在穿越施工条件齐全后,为了满足建设方要求,项目部将10#井作为第二台顶管设备的始发井,向原8#井顶进。施工方案经项目经理批准后实施。

问题
1. 本工程中工作井是否需要编制专项方案,说明理由。
2. 占小区绿暂存设备,应履行哪些程序或手续?
3、10#井改为向8#井顶进的始发井,应做好哪些技术准备工作?
4. 项目经理批准施工变更方案是否妥当?说明理由。
5. 项目部就事件(1)的拆迁影响,可否向建设方索赔?如可索赔,简述索赔项目。

10

2013年案例分析(五)
背景资料:
A 公司为某水厂改扩建工程总承包单位。工程包括新建滤池、 沉淀池、 清水池。进水管道及相关的设备安装。 其中设备安装经招标后由 B 公司实施。施工期间,水厂要保持正常运营。新建清水池为地下构筑物。 池体平面尺寸为 128m×30m,高度为 7.5m,纵向设两道变形缝;其横断面及变形缝构造见图 5-1、图 5-2。鉴于清水池为薄壁结构且有顶板,方案决定清水池高度方向上分三次浇注混凝土,并合理划分清水池的施工段。
A 公司项目部进场后将临时设施中生产设备搭设在施工的构筑物附近,其余的临时设施搭设在原厂区构筑物之间的空地上,并与水厂签订施工现场管理协议。B 公司进场后,A公司项目部安排 B 公司临时设施搭设在厂区内的滤料堆场附近,造成部分滤料损失,水厂物资部门向 B 公司提出赔偿滤料损失的要求。

问题:
5. 列出本工程其余临时设施种类,指出现场管理协议的责任主体。
