某分项工程商品混凝土目标成本数据资料见下表。应用因素分析法分析各因素对成本的影响程度,结论错误的是( )
A.实际成本与目标成本的差额为35256元 B.由于产量增加30m3,使成本增加了22152元 C.由于单价提高20元,成本增加了13104元 D.由于损耗下降1%,成本减少了4599元
在网络计划中,工作N最早完成时间为第17天,持续时问为5天。该工作有三项紧后工作,它们的最早开始时间分别为第25天、第27天和第30天,则工作N的自由时差为( )天
A.13 B.8 C.3 D.5
工期延误划分为单一延误、共同延误及交叉延误的依据是( )
A.延误事件之间的关联性 B.延误的原因 C.索赔要求和结果 D.延误工作所在工程网络计划的线路性质
浇筑混凝土时随意加水,或振捣疏漏造成混凝土质量事故的,属于( )
A.指导责任事故 B.控制责任事故 C.一般责任事故 D.操作责任事故
建设工程常用网络计划中,双代号网络图中的虚箭线表示( )
A.自由消耗程度 B.工作的持续时间 C.工作之间的逻辑关系 D.非关键工作
工期延误按( ),可分为单一延误、共同延误、交叉延误
A.索赔要求和结果 B.工期延误的原因 C.延误事件之间的关联性 D.延误工作在工程网络计划的线路
根据《建设工程安全生产管理条例》,下列分部(分项)工程中,应当组织专家进行专项施工方案论证的有( )
A.脚手架工程 B.深基坑工程 C.地下暗挖工程 D.爆破工程 E.高大模板工程

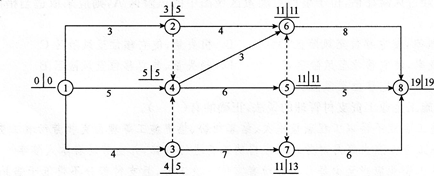

某工程双代号网络计划中各节点的最早开始时间与最迟开始时间如下图所示,该计划表明( )
A.工作1—3的自由时差为1 B.工作4—5为关键工作 C.工作4—6为关键工作 D.工作5—8的总时差为零 E.工作7—8的自由时差为2
在分部分项工程成本分析的过程中“三算”对比是指( )之间的比较
A.预算成本 B.动态成本 C.目标成本 D.实际成本 E.偏差成本
设计方的项目管理工作主要在建设工程项目设计阶段进行,但也会涉及( )等阶段
A.运营 B.决策 C.施工 D.保修 E.动用前准备
