2016年03月30日《建筑工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

根据《玻璃幕墙工程技术规范》(JGJ102),全玻幕墙的板面不得与其他刚性材料直接接触,板面与装修面或结构面之间的空隙不应小于(     )mm,且应采用密封胶密封

A.8
B.10
C.12
D.14

A B C D
2

框架一剪力墙结构一般宜用于(     )层的建筑

A.5~10
B.10~20
C.15~30
D.30~50

A B C D
3

下列关于混凝土小型空心砌块砌体工程施工技术,叙述错误的是(     )

A.普通混凝土小型空心砌块砌体施工前,小砌块需提前1d浇水湿润
B.小砌块施工时,必须与设立皮数杆、拉水准线
C.外墙转角处应使小砌块隔皮露端面
D.砌筑应从转角或定位处开始,内外墙同时砌筑

A B C D
4

木材由于其构造不均匀,胀缩变形各方向不同,其变形按从大到小顺序排列应是(     )

A.顺纹、径向、弦向
B.径向、弦向、顺纹
C.弦向、径向、顺纹
D.顺纹、弦向、径向

A B C D
5

钢筋混凝土预制桩基础施工中,校正紧后工作是(     )

A.吊桩喂桩
B.桩机就位
C.锤击沉桩接桩
D.送桩

A B C D
6

加剂中,(     )适用于补偿收缩混凝土、填充用膨胀混凝土、灌浆用膨胀砂浆、自应力混凝土等

A.早强剂
B.膨胀剂
C.缓凝剂
D.引气剂

A B C D
7

当顶棚或墙面表面局部采用多孔或泡沫状塑料时,其厚度不应大于15mm,面积不得超过该房间顶棚或墙面积的(     )

A.5%
B.15%
C.10%
D.20%

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
8

关于架空线路敷设基本要求的说法,正确的有(     )

A.施工现场架空线必须采用绝缘导线
B.导线长期连续负荷电流应大于导线计算负荷电流
C.架空线路必须有短路保护
D.架空线路必须有过载保护
E.三相四线制线路的N线和PE线截面不小于相线截面的30%,单相线路的零线截而与相线截面相同

A B C D E
9

关于钢筋的说法正确 的 有( )

A.高层建筑筏形基础和箱形基础长度超过40m时,宜设置贯通的后浇施工缝(后浇带),后浇带宽不宜小于80cm,在后浇施工缝处,钢筋必须贯通。 P111
B.钢筋抽检数量:每检验批抽查不应少于3处(补)
C.经产品认证符合要求的钢筋,其检验批量可扩大一倍。在同一工程项目中,同一厂家、同一牌号、同一规格的钢筋连续三次进场检验均合格时,其后的检验批量可扩大一倍;
D.(钢筋常规一个批次不超过60T;扩大一倍不超过120T)(补)

A B C D E
简答题(请根据背景资料,按要求作答)
10

【背景资料】

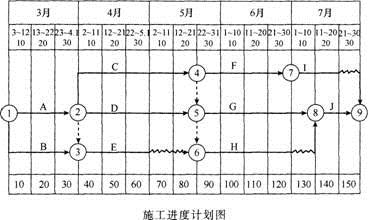

某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150d,施工期为3月3日~7月30日。合同规定,工期每提前1d,承包商可获得提前工期奖1.2万元;工期每拖后1d,承包商承担逾期违约1.5万元。开工前承包商提交并经审批的施工进度计划,如下图所示。

该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:
事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业时间拖延4d,工人窝工20个工日,施工机械B闲置5d(台班费:800元/台班)。
事件2:4月25~26日,当地供电中断,导致工作C停工2d,工人窝工40个工日,施工机械C闲置2d(台班费:1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1d,增加用工18个工日,原配动力机械D闲置2d(台班费:800元/台班),增加手动机具使用2d(台班费:500元/台班)。
事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日清晨才到场;5月24日发生了脚手架倾倒事故,由于处在停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业,由此导致工作F持续停工5d,该工作班组20名工人持续窝工5d,施工机械F闲置5d(台班费:1200元/台班)。
截至5月末,其他工程内容的作业持续时间和费用均与原计划相符。承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。
机械台班均按每天一个台班计。

问题
1.分别指出承包商针对三个事件提出的工期和费用索赔是否合理,并说明理由。
2.对于能被受理的工期索赔事件,分别说明每项事件应被批准的工期索赔为多少天。如果该工程最终按原计划工期(150d)完成,承包商是可获得提前工期奖还是需承担逾期违约金?相应的数额是多少?
3.该工程架子工日工资为180元/工日,其他工种工人日工资为150元/工日,人工窝工补偿标准为日工资的50%;机械闲置补偿标准为台班费的60%;管理费和利润的计算费率为人、材、机费用之和的10%;规费和税金的计算费率为人、材、机费用、管理费与利润之和的9%,计算应被批准的费用索赔为多少元。
4.按照初始安排的施工进度计划(见背景资料中“施工进度计划图”),如果该工程进行到第6个月末时进度检查情况为:工作F完成50%的工作量;工作G完成80%的工作量;工作H完成75%的工作量;绘制实际进度前锋线,分析这三项工作进度有无偏差,并分别说明对工期的影响。
