2016年03月15日《建筑工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

砖砌体工程中可设置脚手眼的墙体或部位是(     )

A.120mm厚墙
B.砌体门窗洞口两侧450mm处
C.独立柱
D.宽度为800mm的窗间墙

A B C D
2

同钢号钢筋之间代换时,按钢筋代换前后(     )相等的原则进行代换

A.硬度
B.强度
C.数量
D.面积

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
3

关于混凝土凝结时间的说法,正确的有(     )

A.常用水泥的初凝时间均不得短于30min
B.硅酸盐水泥的终凝时间不得长于6.5h
C.粉煤灰水泥的终凝时间不得长于10h
D.火山灰水泥的终凝时间不得长于12h
E.矿渣水泥的终凝时间不得长于15h

A B C D E
4

水准仪主要由(     )主要部分组成,是为水准测量提供水平视线和对水准标尺进行读数的一种仪器

A.望远镜
B.水平度盘
C.水准器
D.基座
E.照准部

A B C D E
5

钢筋混凝土预制桩基础施工中,常用的接桩方式主要有(     )

A.绑扎连接法
B.焊接法
C.机械连接法
D.硫磺胶泥锚接法
E.法兰螺栓连接法

A B C D E
6

墙体建筑装修构造中,关于墙体裱糊工程构造要求的表述,正确的是(     )

A.旧墙面裱糊前应清除疏松的旧装修层,并涂刷界面剂
B.新建混凝土或抹灰基层墙面在刮腻子前应涂刷抗碱封闭底漆
C.混凝土或抹灰基层含水率不得大于12%
D.木材基层含水率不得大于8%
E.裱糊工程包括壁纸、壁布等,其规格、图案、颜色和燃烧性能等级必须符合设计要求及国家现行标准的规定

A B C D E
7

施工总平面图的设计原则包括(     )

A.平面布置科学合理,施工场地占用面积多
B.合理组织运输,减少二次搬运
C.临时设施应方便生产和生活,办公区、生活区、生产区宜分离设置
D.符合节能、环保、安全和消防等要求
E.充分利用既有建(构)筑物和既有设施为项目施工服务,降低临时设施的建造费用

A B C D E
8

结构承载力极限状态包括控制( )。P2

A.强度破坏
B.位移
C.疲劳破坏
D.失稳
E.失去平衡

A B C D E
简答题(请根据背景资料,按要求作答)
9

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式。工期20个月,项目监理机构批准的施工总进度计划如图4-7所示,各项工作在其持续时间内均按匀速进展,每月计划完成的投资(部分)见表4-10。

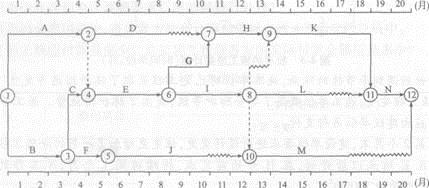

图4-7监理机构批准的施工总进度计划
表4-10各项工作每月计划完成的投资(部分) (单位:万元/月)




工 作

A

B

C

D

E

F

J

计划完成投资

60

70

90

120

60

150

30

施工过程中发生如下事件:
事件l:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时间推迟1个月,致使施工单位机械闲置和人工窝工损失。
事件2:设计单位修改图样使C工作发生工程量变化,增加造价l0万元,施工单位及时调
整施工部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;
施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,并要求对该工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验。复验结果工程质量不合格,施工单位进行了整改。
以上事件l~4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。
1~7月份投资情况见表4-11。
表4-11 1~7月份投资情况 (单位:万元)


月份

1

2

3

4

5

6

7

合计

拟完工程计划投资

130

130

130

300

330

210

210

1440

已完工程计划投资



130

130











已完工程实际投资



130

130













问题
1.事件1中,施工单位顺延和补偿费用的要求是否成立?说明理由。
2.事件4中,施工单位顺延和补偿费用的要求是否成立?说明理由。
3.事件5中,施工单位和项目监理机构的做法是否妥当?分别说明理由。
4.针对施工过程中发生的事件,项目监理机构的工程延期为多少个月?该工程实际工期为多少个月?
5.填写表中空格处的已完工程计划投资和已完工程实际投资,并分析第7月末的投资偏差和以投资额表示的进度偏差。

10

【背景资料】
某办公大楼由主楼和裙楼两部分组成,平面呈不规则四方形,主楼29层,裙楼4层,地下2层,总建筑面积81650m2。该工程5月份完成主体施工,屋面防水施工安排在8月份。屋面防水层由一层聚氨酯防水涂料和一层自粘SBS高分子防水卷材构成。
裙楼地下室回填土施工时已将裙楼外脚手架拆除,在裙楼屋面防水层施工时,因工期紧没有搭设安全防护栏杆。工人王某在铺贴卷材后退时不慎从屋面掉下,经医院抢救无效死亡。
裙楼屋面防水施工完成后,聚氨酯底胶配制时用的二甲苯稀释剂剩余不多,工人张某随手将剩余的二甲苯从屋面向外倒在了回填土上。
主楼屋面防水工程检查验收时发现少量卷材起鼓,鼓泡有大有小,直径大的达到90mm,鼓泡割破后发现有冷凝水珠。经查阅相关技术资料后发现:没有基层含水率试验和防水卷材粘贴试验记录;屋面防水工程技术交底要求自粘SBS卷材搭接宽度为50mm,接缝口应用密封材料封严,宽度不小于5mm。

问题
1.从安全防护措施角度指出发生这一起伤亡事故的直接原因。
2.项目经理部负责人在事故发生后应该如何处理此事?
3.试分析卷材起鼓的原因,并指出正确的处理方法。
4.自粘SBS卷材搭接宽度和接缝口密封材料封严宽度应满足什么要求?
5.将剩余二甲苯倒在工地上的危害之处是什么?指出正确的处理方法。
